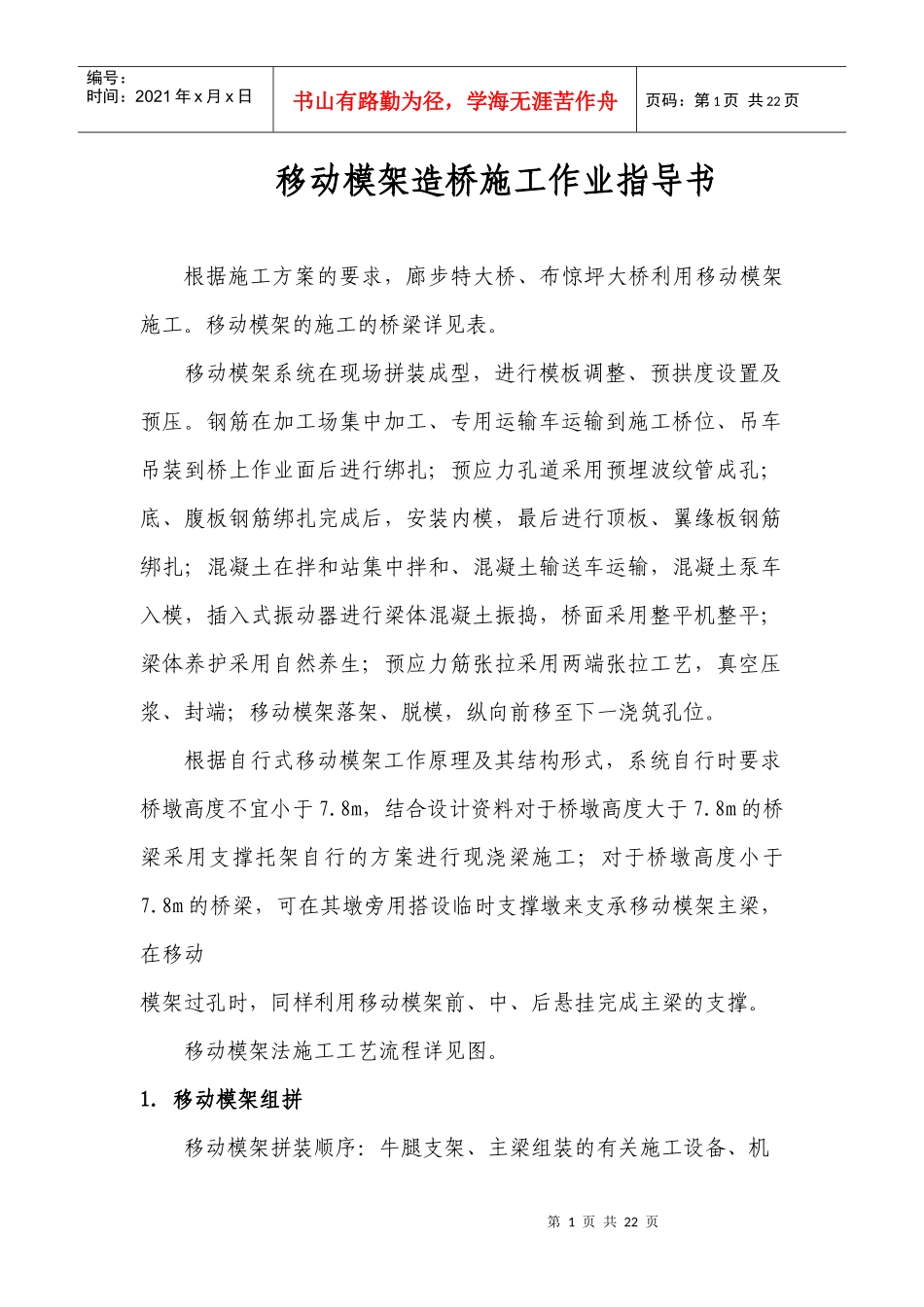

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页移动模架造桥施工作业指导书根据施工方案的要求,廊步特大桥、布惊坪大桥利用移动模架施工
移动模架的施工的桥梁详见表
移动模架系统在现场拼装成型,进行模板调整、预拱度设置及预压
钢筋在加工场集中加工、专用运输车运输到施工桥位、吊车吊装到桥上作业面后进行绑扎;预应力孔道采用预埋波纹管成孔;底、腹板钢筋绑扎完成后,安装内模,最后进行顶板、翼缘板钢筋绑扎;混凝土在拌和站集中拌和、混凝土输送车运输,混凝土泵车入模,插入式振动器进行梁体混凝土振捣,桥面采用整平机整平;梁体养护采用自然养生;预应力筋张拉采用两端张拉工艺,真空压浆、封端;移动模架落架、脱模,纵向前移至下一浇筑孔位
根据自行式移动模架工作原理及其结构形式,系统自行时要求桥墩高度不宜小于7
8m,结合设计资料对于桥墩高度大于7
8m的桥梁采用支撑托架自行的方案进行现浇梁施工;对于桥墩高度小于7
8m的桥梁,可在其墩旁用搭设临时支撑墩来支承移动模架主梁,在移动模架过孔时,同样利用移动模架前、中、后悬挂完成主梁的支撑
移动模架法施工工艺流程详见图

移动模架组拼移动模架拼装顺序:牛腿支架、主梁组装的有关施工设备、机第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页具就位→支墩搭设→牛腿支架组装→牛腿支架安装→主梁组装→主梁吊装就位→横梁安装→铺设底模→安装外侧模
移动模架造桥机施工桥梁表序号工程项目单位数量备注1廊步特大桥简支箱梁孔222布惊坪大桥简支箱梁孔10其中24m/2孔第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页第4页共22页第3页共22页绑扎底、腹板钢筋,布置预应力孔道钢筋制作作支座安装模板调整,预拱度设置、
