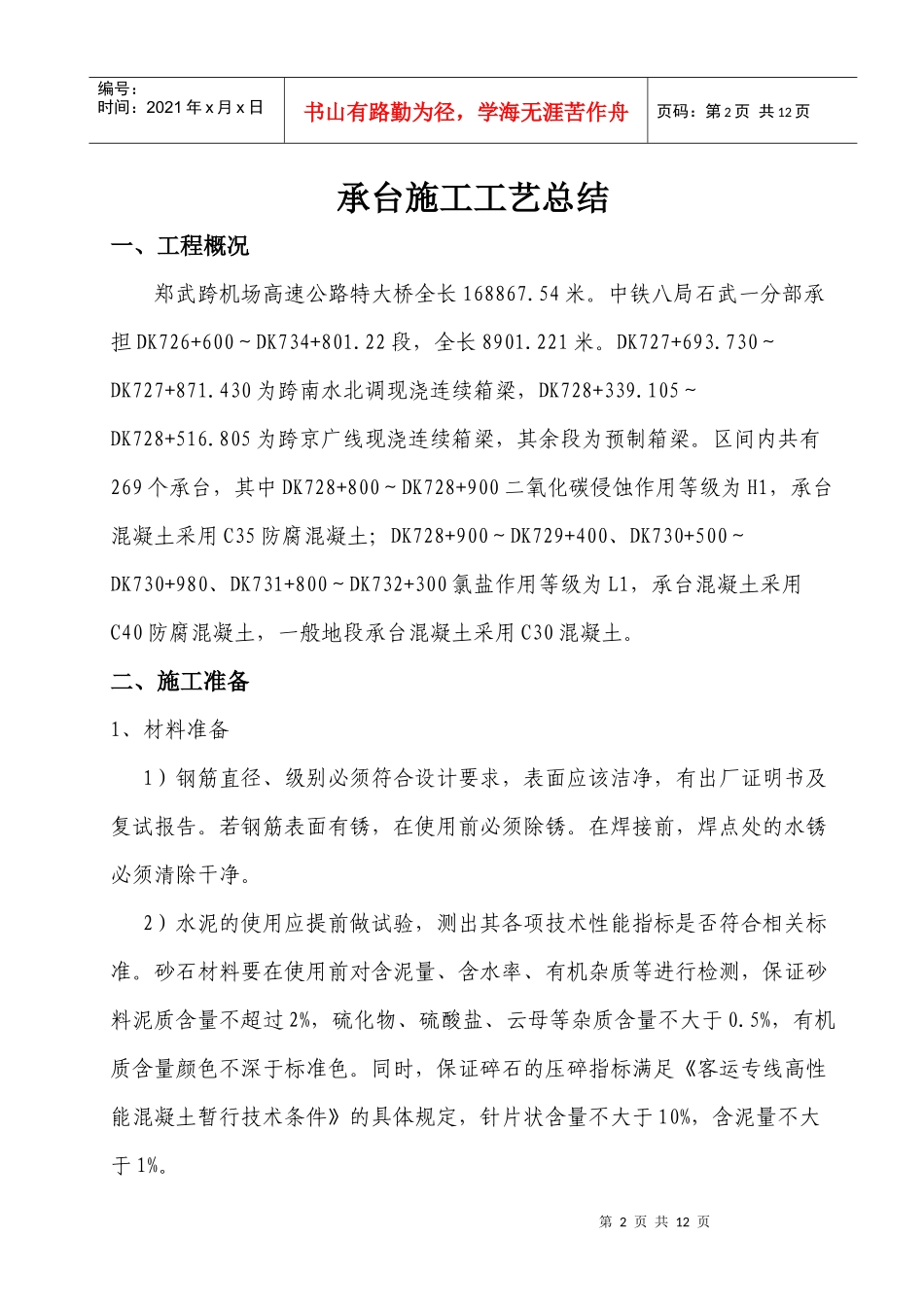

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页中铁八局石武客运专线项目部第一分部承台施工工艺总结中铁八局石武一分部二0一0年12月第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页承台施工工艺总结一、工程概况郑武跨机场高速公路特大桥全长168867
中铁八局石武一分部承担DK726+600~DK734+801
22段,全长8901
DK727+693
730~DK727+871
430为跨南水北调现浇连续箱梁,DK728+339
105~DK728+516
805为跨京广线现浇连续箱梁,其余段为预制箱梁
区间内共有269个承台,其中DK728+800~DK728+900二氧化碳侵蚀作用等级为H1,承台混凝土采用C35防腐混凝土;DK728+900~DK729+400、DK730+500~DK730+980、DK731+800~DK732+300氯盐作用等级为L1,承台混凝土采用C40防腐混凝土,一般地段承台混凝土采用C30混凝土
二、施工准备1、材料准备1)钢筋直径、级别必须符合设计要求,表面应该洁净,有出厂证明书及复试报告
若钢筋表面有锈,在使用前必须除锈
在焊接前,焊点处的水锈必须清除干净
2)水泥的使用应提前做试验,测出其各项技术性能指标是否符合相关标准
砂石材料要在使用前对含泥量、含水率、有机杂质等进行检测,保证砂料泥质含量不超过2%,硫化物、硫酸盐、云母等杂质含量不大于0
5%,有机质含量颜色不深于标准色
同时,保证碎石的压碎指标满足《客运专线高性能混凝土暂行技术条件》的具体规定,针片状含量不大于10%,含泥量不大于1%

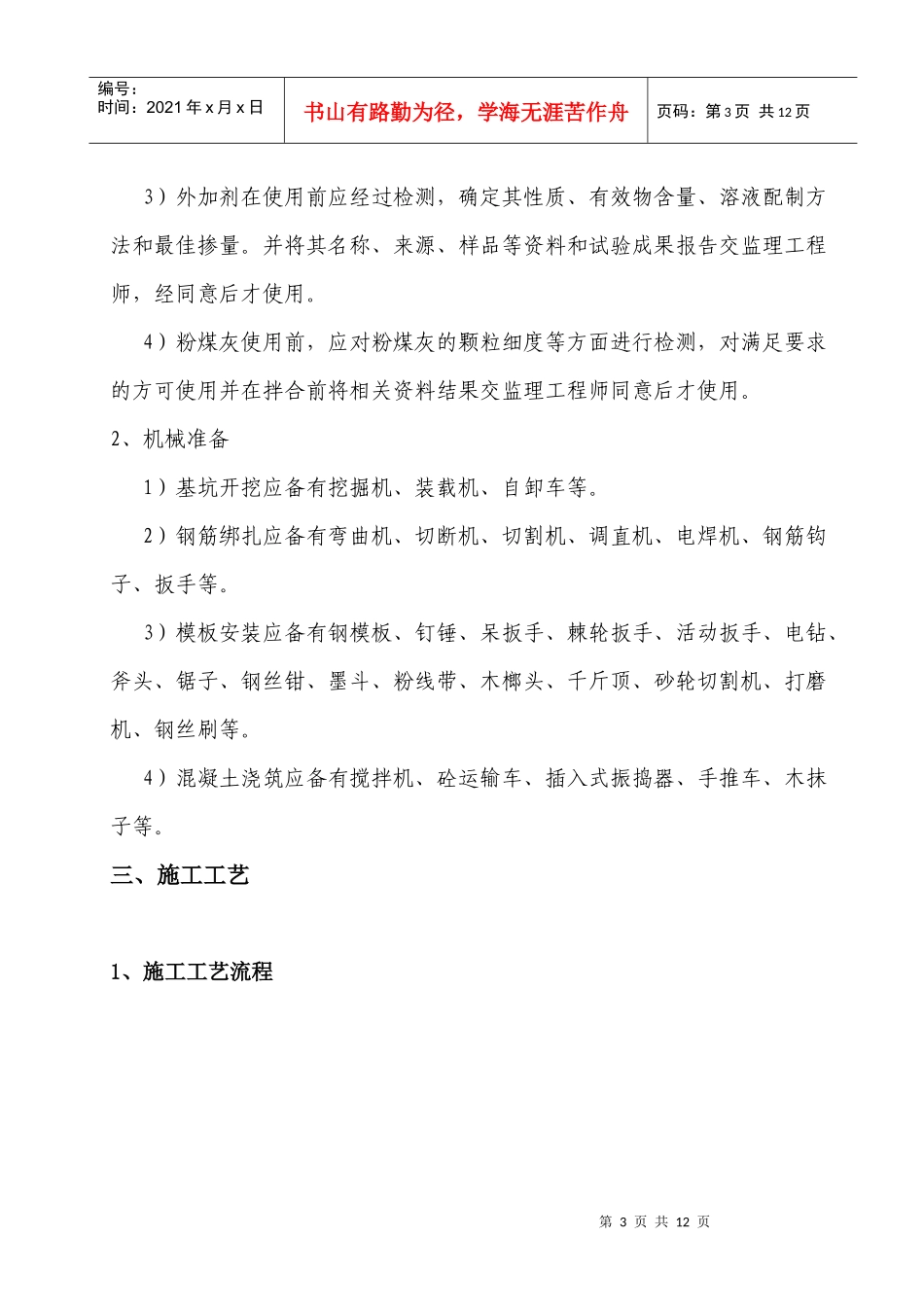

第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页3)外加剂在使
