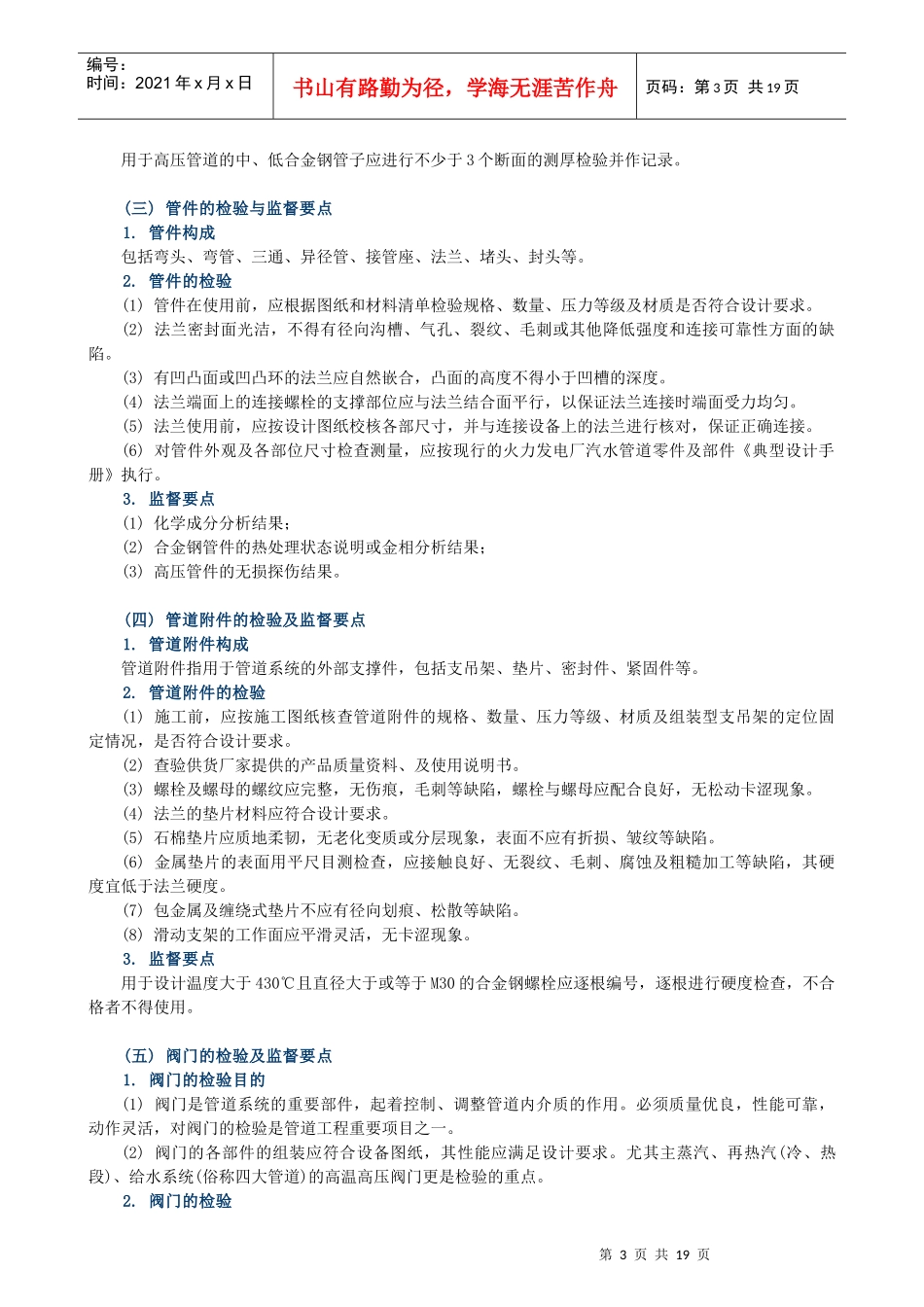

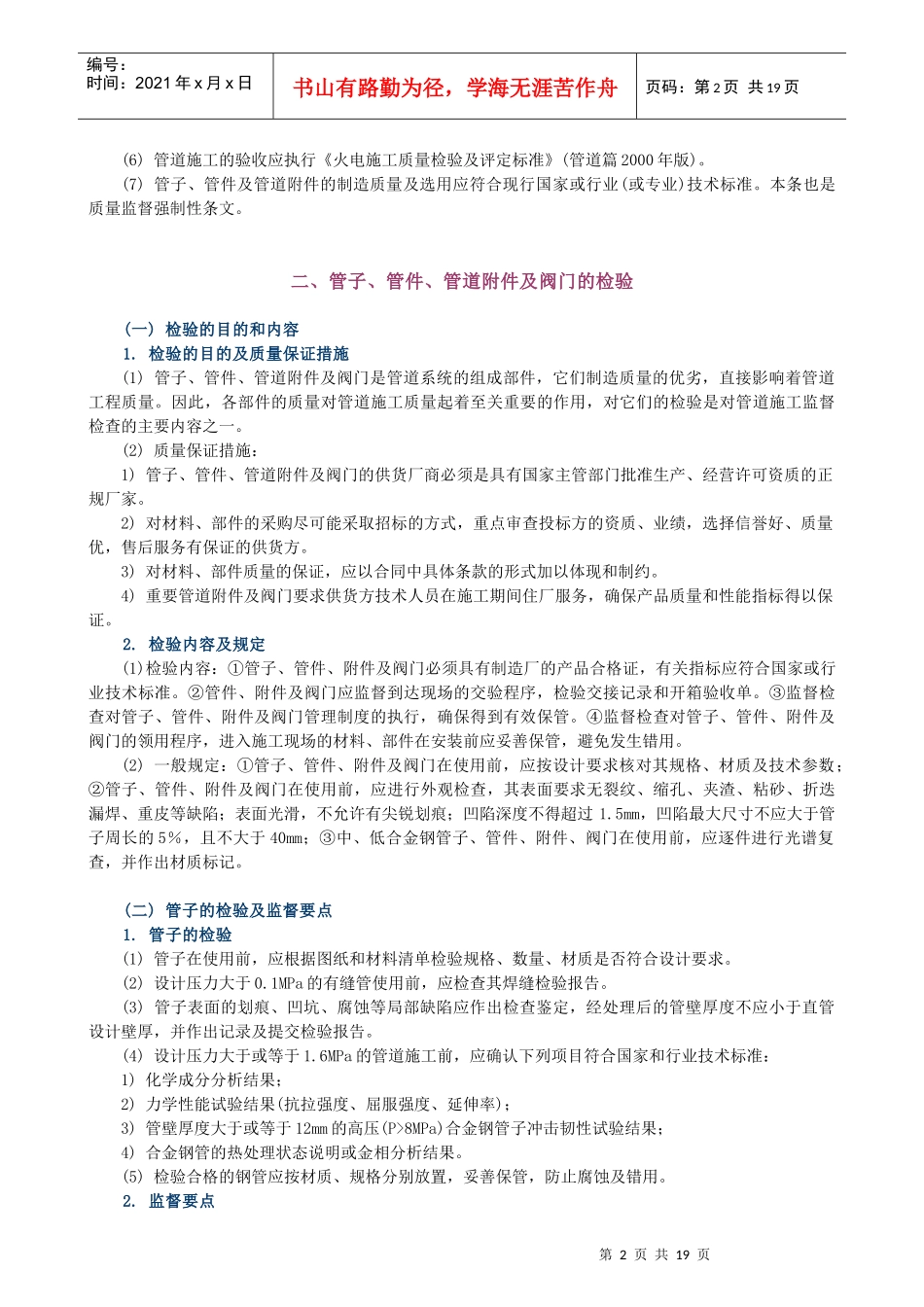

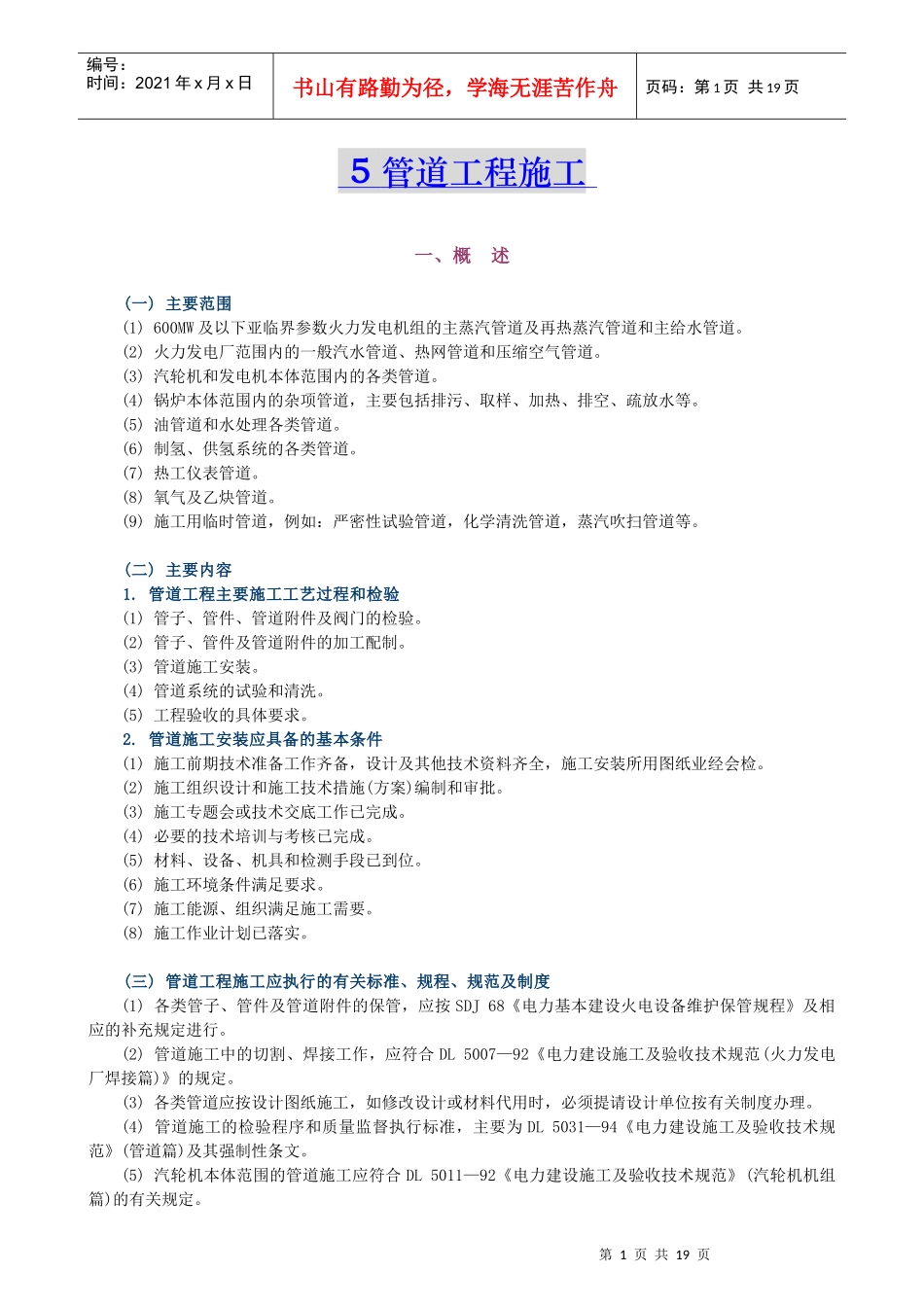

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页5管道工程施工一、概述(一)主要范围(1)600MW及以下亚临界参数火力发电机组的主蒸汽管道及再热蒸汽管道和主给水管道。(2)火力发电厂范围内的一般汽水管道、热网管道和压缩空气管道。(3)汽轮机和发电机本体范围内的各类管道。(4)锅炉本体范围内的杂项管道,主要包括排污、取样、加热、排空、疏放水等。(5)油管道和水处理各类管道。(6)制氢、供氢系统的各类管道。(7)热工仪表管道。(8)氧气及乙炔管道。(9)施工用临时管道,例如:严密性试验管道,化学清洗管道,蒸汽吹扫管道等。(二)主要内容1.管道工程主要施工工艺过程和检验(1)管子、管件、管道附件及阀门的检验。(2)管子、管件及管道附件的加工配制。(3)管道施工安装。(4)管道系统的试验和清洗。(5)工程验收的具体要求。2.管道施工安装应具备的基本条件(1)施工前期技术准备工作齐备,设计及其他技术资料齐全,施工安装所用图纸业经会检。(2)施工组织设计和施工技术措施(方案)编制和审批。(3)施工专题会或技术交底工作已完成。(4)必要的技术培训与考核已完成。(5)材料、设备、机具和检测手段已到位。(6)施工环境条件满足要求。(7)施工能源、组织满足施工需要。(8)施工作业计划已落实。(三)管道工程施工应执行的有关标准、规程、规范及制度(1)各类管子、管件及管道附件的保管,应按SDJ68《电力基本建设火电设备维护保管规程》及相应的补充规定进行。(2)管道施工中的切割、焊接工作,应符合DL5007—92《电力建设施工及验收技术规范(火力发电厂焊接篇)》的规定。(3)各类管道应按设计图纸施工,如修改设计或材料代用时,必须提请设计单位按有关制度办理。(4)管道施工的检验程序和质量监督执行标准,主要为DL5031—94《电力建设施工及验收技术规范》(管道篇)及其强制性条文。(5)汽轮机本体范围的管道施工应符合DL5011—92《电力建设施工及验收技术规范》(汽轮机机组篇)的有关规定。第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页(6)管道施工的验收应执行《火电施工质量检验及评定标准》(管道篇2000年版)。(7)管子、管件及管道附件的制造质量及选用应符合现行国家或行业(或专业)技术标准。本条也是质量监督强制性条文。二、管子、管件、管道附件及阀门的检验(一)检验的目的和内容1.检验的目的及质量保证措施(1)管子、管件、管道附件及阀门是管道系统的组成部件,它们制造质量的优劣,直接影响着管道工程质量。因此,各部件的质量对管道施工质量起着至关重要的作用,对它们的检验是对管道施工监督检查的主要内容之一。(2)质量保证措施:1)管子、管件、管道附件及阀门的供货厂商必须是具有国家主管部门批准生产、经营许可资质的正规厂家。2)对材料、部件的采购尽可能采取招标的方式,重点审查投标方的资质、业绩,选择信誉好、质量优,售后服务有保证的供货方。3)对材料、部件质量的保证,应以合同中具体条款的形式加以体现和制约。4)重要管道附件及阀门要求供货方技术人员在施工期间住厂服务,确保产品质量和性能指标得以保证。2.检验内容及规定(1)检验内容:①管子、管件、附件及阀门必须具有制造厂的产品合格证,有关指标应符合国家或行业技术标准。②管件、附件及阀门应监督到达现场的交验程序,检验交接记录和开箱验收单。③监督检查对管子、管件、附件及阀门管理制度的执行,确保得到有效保管。④监督检查对管子、管件、附件及阀门的领用程序,进入施工现场的材料、部件在安装前应妥善保管,避免发生错用。(2)一般规定:①管子、管件、附件及阀门在使用前,应按设计要求核对其规格、材质及技术参数;②管子、管件、附件及阀门在使用前,应进行外观检查,其表面要求无裂纹、缩孔、夹渣、粘砂、折迭漏焊、重皮等缺陷;表面光滑,不允许有尖锐划痕;凹陷深度不得超过1.5mm,凹陷最大尺寸不应大于管子周长的5%,且不大于40mm;③中、低合金钢管子、管件、附件、阀门在使用前,应逐件进行光谱复查,并作出材质标记。(二)管子的检验及监督要点1.管子的检验(1)管子在使用前,应根据图纸和材料清单检验...
