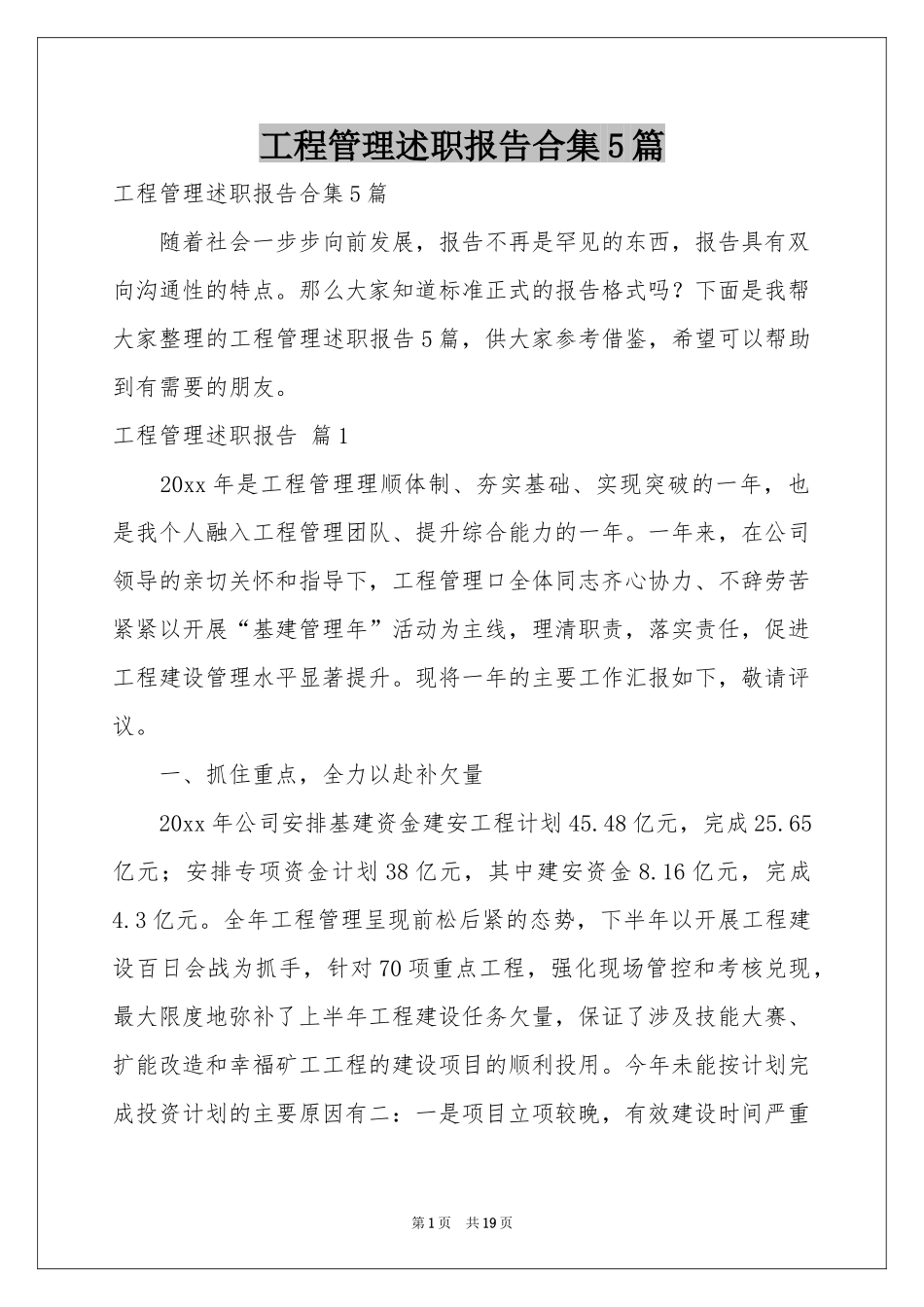

工程管理述职报告合集5篇工程管理述职报告合集5篇随着社会一步步向前发展,报告不再是罕见的东西,报告具有双向沟通性的特点
那么大家知道标准正式的报告格式吗
下面是我帮大家整理的工程管理述职报告5篇,供大家参考借鉴,希望可以帮助到有需要的朋友
工程管理述职报告篇120xx年是工程管理理顺体制、夯实基础、实现突破的一年,也是我个人融入工程管理团队、提升综合能力的一年
一年来,在公司领导的亲切关怀和指导下,工程管理口全体同志齐心协力、不辞劳苦紧紧以开展“基建管理年”活动为主线,理清职责,落实责任,促进工程建设管理水平显著提升
现将一年的主要工作汇报如下,敬请评议
一、抓住重点,全力以赴补欠量20xx年公司安排基建资金建安工程计划45
48亿元,完成25
65亿元;安排专项资金计划38亿元,其中建安资金8
16亿元,完成4
全年工程管理呈现前松后紧的态势,下半年以开展工程建设百日会战为抓手,针对70项重点工程,强化现场管控和考核兑现,最大限度地弥补了上半年工程建设任务欠量,保证了涉及技能大赛、扩能改造和幸福矿工工程的建设项目的顺利投用

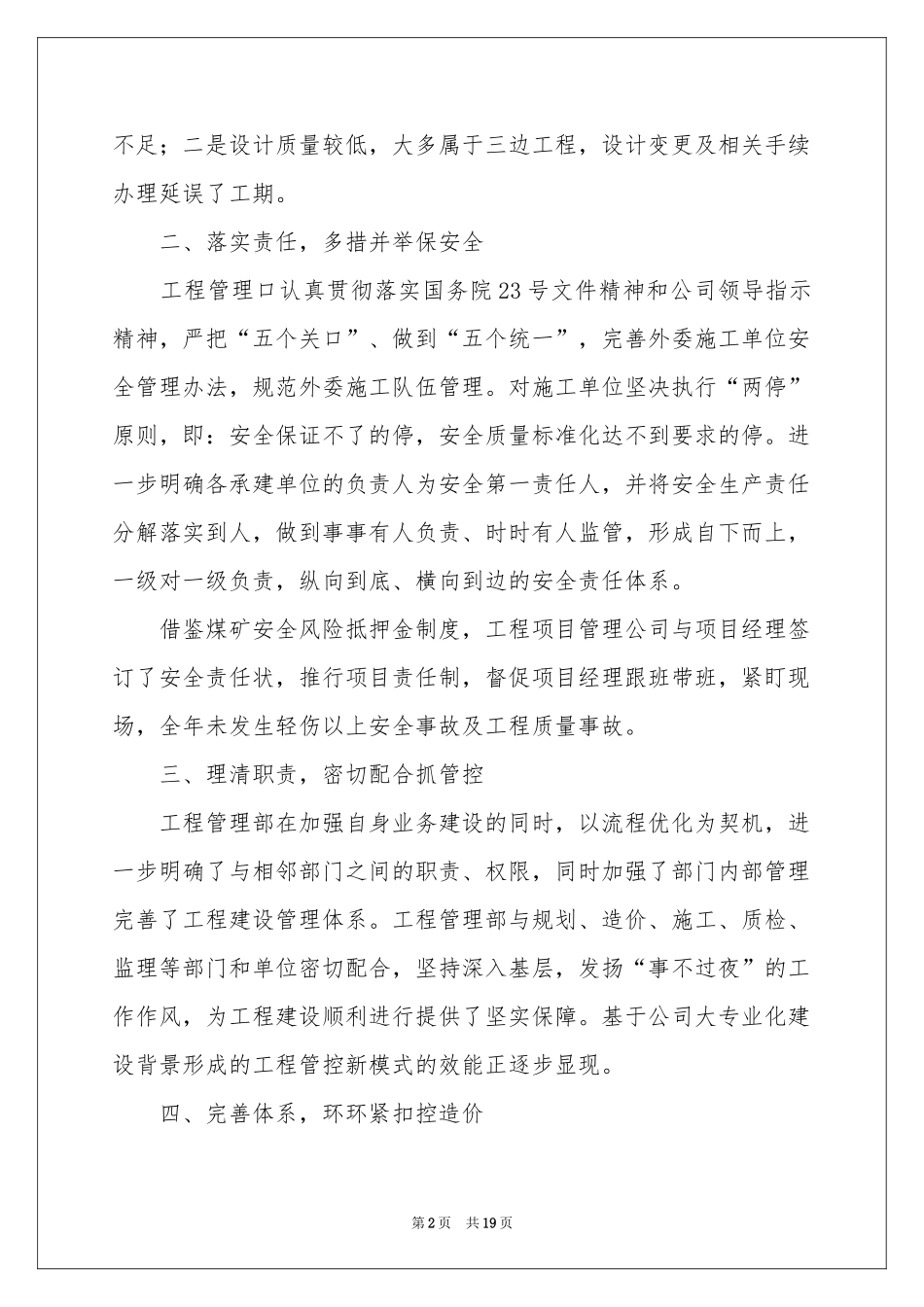

今年未能按计划完成投资计划的主要原因有二:一是项目立项较晚,有效建设时间严重第1页共19页不足;二是设计质量较低,大多属于三边工程,设计变更及相关手续办理延误了工期
二、落实责任,多措并举保安全工程管理口认真贯彻落实国务院23号文件精神和公司领导指示精神,严把“五个关口”、做到“五个统一”,完善外委施工单位安全管理办法,规范外委施工队伍管理
对施工单位坚决执行“两停”原则,即:安全保证不了的停,安全质量标准化达不到要求的停
进一步明确各承建单位的负责人为安全第一责任人,并将安全生产责任分解落实到人,做到事事有人负责、时时有人监管,形成自下而上,一级对一级负责,纵向到底、横向到边的安全责任体系
借鉴煤矿安全风险抵押金制度,工程项目管理公司与项目经
