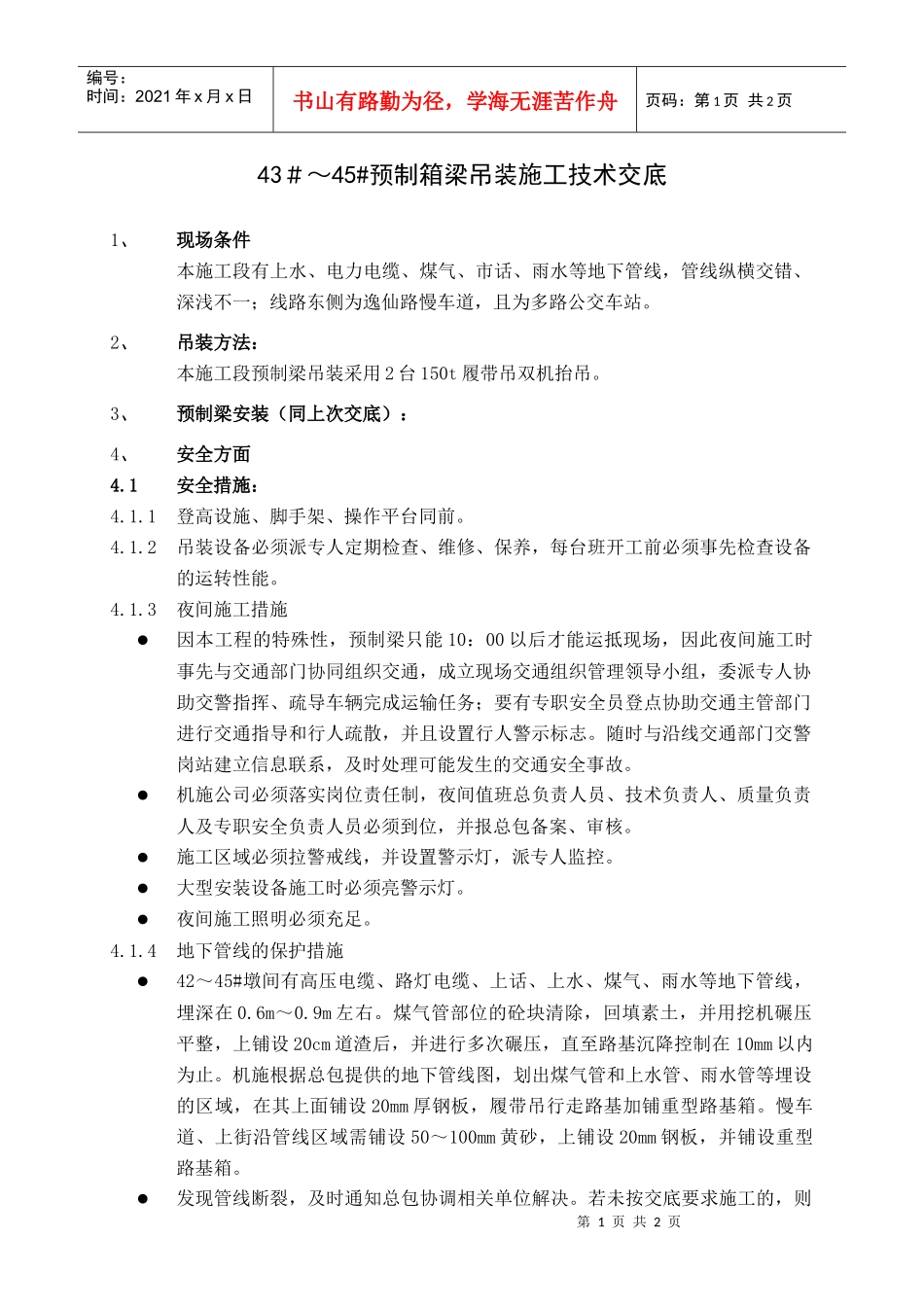

第1页共2页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共2页43#~45#预制箱梁吊装施工技术交底1、现场条件本施工段有上水、电力电缆、煤气、市话、雨水等地下管线,管线纵横交错、深浅不一;线路东侧为逸仙路慢车道,且为多路公交车站
2、吊装方法:本施工段预制梁吊装采用2台150t履带吊双机抬吊
3、预制梁安装(同上次交底):4、安全方面4
1安全措施:4
1登高设施、脚手架、操作平台同前
2吊装设备必须派专人定期检查、维修、保养,每台班开工前必须事先检查设备的运转性能
3夜间施工措施因本工程的特殊性,预制梁只能10:00以后才能运抵现场,因此夜间施工时事先与交通部门协同组织交通,成立现场交通组织管理领导小组,委派专人协助交警指挥、疏导车辆完成运输任务;要有专职安全员登点协助交通主管部门进行交通指导和行人疏散,并且设置行人警示标志
随时与沿线交通部门交警岗站建立信息联系,及时处理可能发生的交通安全事故
机施公司必须落实岗位责任制,夜间值班总负责人员、技术负责人、质量负责人及专职安全负责人员必须到位,并报总包备案、审核
施工区域必须拉警戒线,并设置警示灯,派专人监控
大型安装设备施工时必须亮警示灯
夜间施工照明必须充足
4地下管线的保护措施42~45#墩间有高压电缆、路灯电缆、上话、上水、煤气、雨水等地下管线,埋深在0
煤气管部位的砼块清除,回填素土,并用挖机碾压平整,上铺设20cm道渣后,并进行多次碾压,直至路基沉降控制在10mm以内为止
机施根据总包提供的地下管线图,划出煤气管和上水管、雨水管等埋设的区域,在其上面铺设20mm厚钢板,履带吊行走路基加铺重型路基箱
慢车道、上街沿管线区域需铺设50~100mm黄砂,上铺设20mm钢板,并铺设重型路基箱
发现管线断裂,及时通知总包协调相关单
