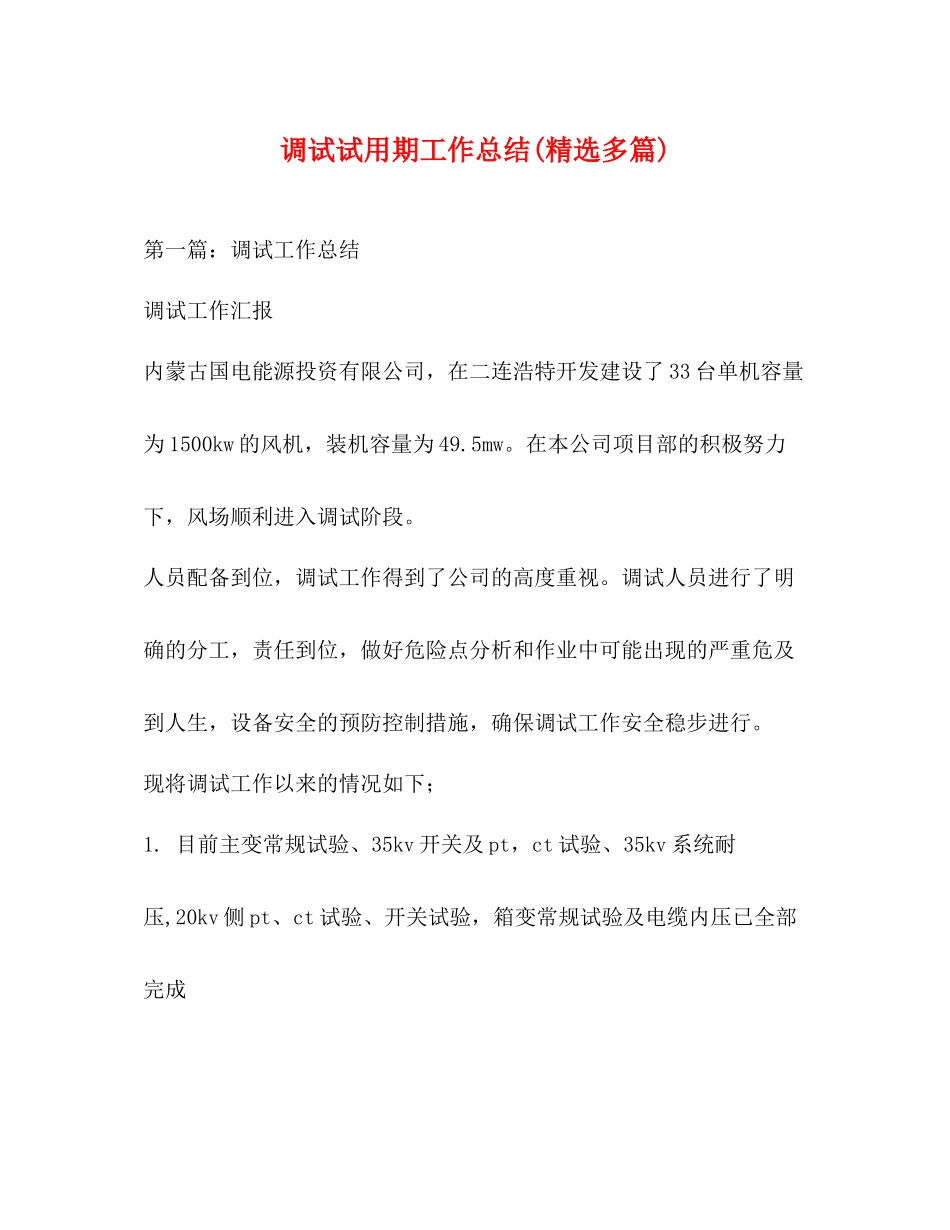

调试试用期工作总结(精选多篇)第一篇:调试工作总结调试工作汇报内蒙古国电能源投资有限公司,在二连浩特开发建设了33台单机容量为1500kw的风机,装机容量为49
在本公司项目部的积极努力下,风场顺利进入调试阶段
人员配备到位,调试工作得到了公司的高度重视
调试人员进行了明确的分工,责任到位,做好危险点分析和作业中可能出现的严重危及到人生,设备安全的预防控制措施,确保调试工作安全稳步进行
现将调试工作以来的情况如下;1
目前主变常规试验、35kv开关及pt,ct试验、35kv系统耐压,20kv侧pt、ct试验、开关试验,箱变常规试验及电缆内压已全部完成此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

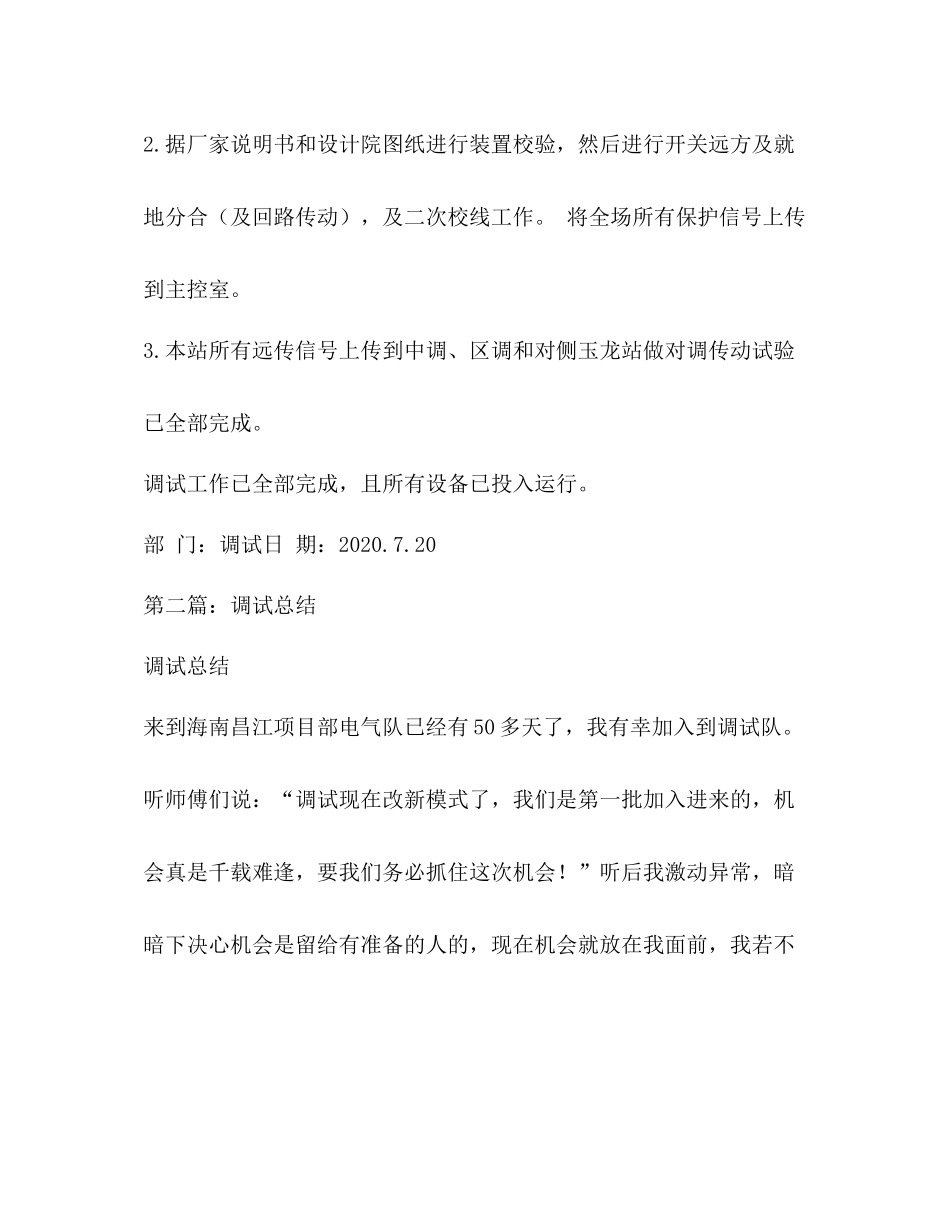

据厂家说明书和设计院图纸进行装置校验,然后进行开关远方及就地分合(及回路传动),及二次校线工作
将全场所有保护信号上传到主控室
本站所有远传信号上传到中调、区调和对侧玉龙站做对调传动试验已全部完成
调试工作已全部完成,且所有设备已投入运行
部门:调试日期:2020
