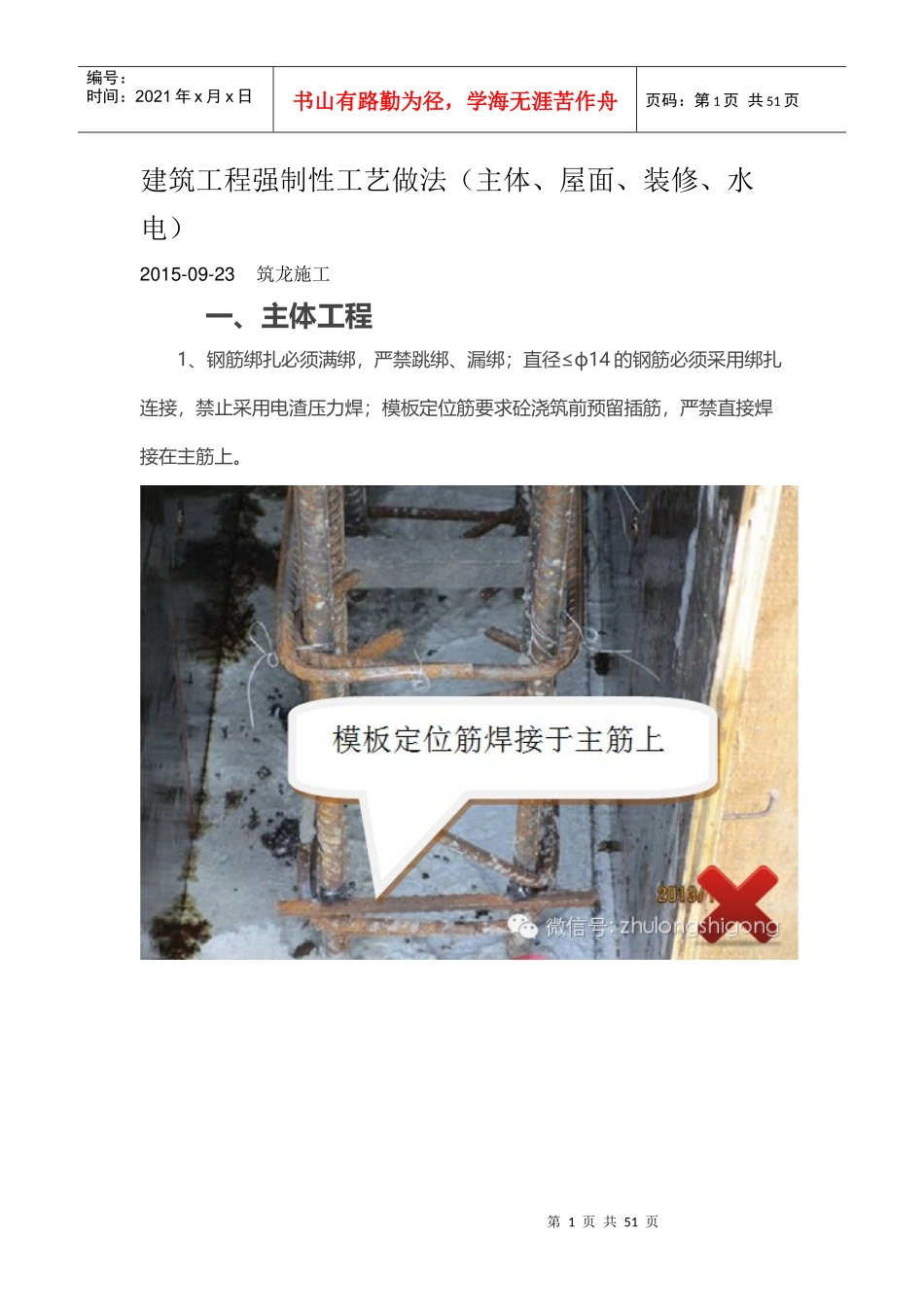

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页建筑工程强制性工艺做法(主体、屋面、装修、水电)2015-09-23筑龙施工一、主体工程1、钢筋绑扎必须满绑,严禁跳绑、漏绑;直径≤ф14的钢筋必须采用绑扎连接,禁止采用电渣压力焊;模板定位筋要求砼浇筑前预留插筋,严禁直接焊接在主筋上

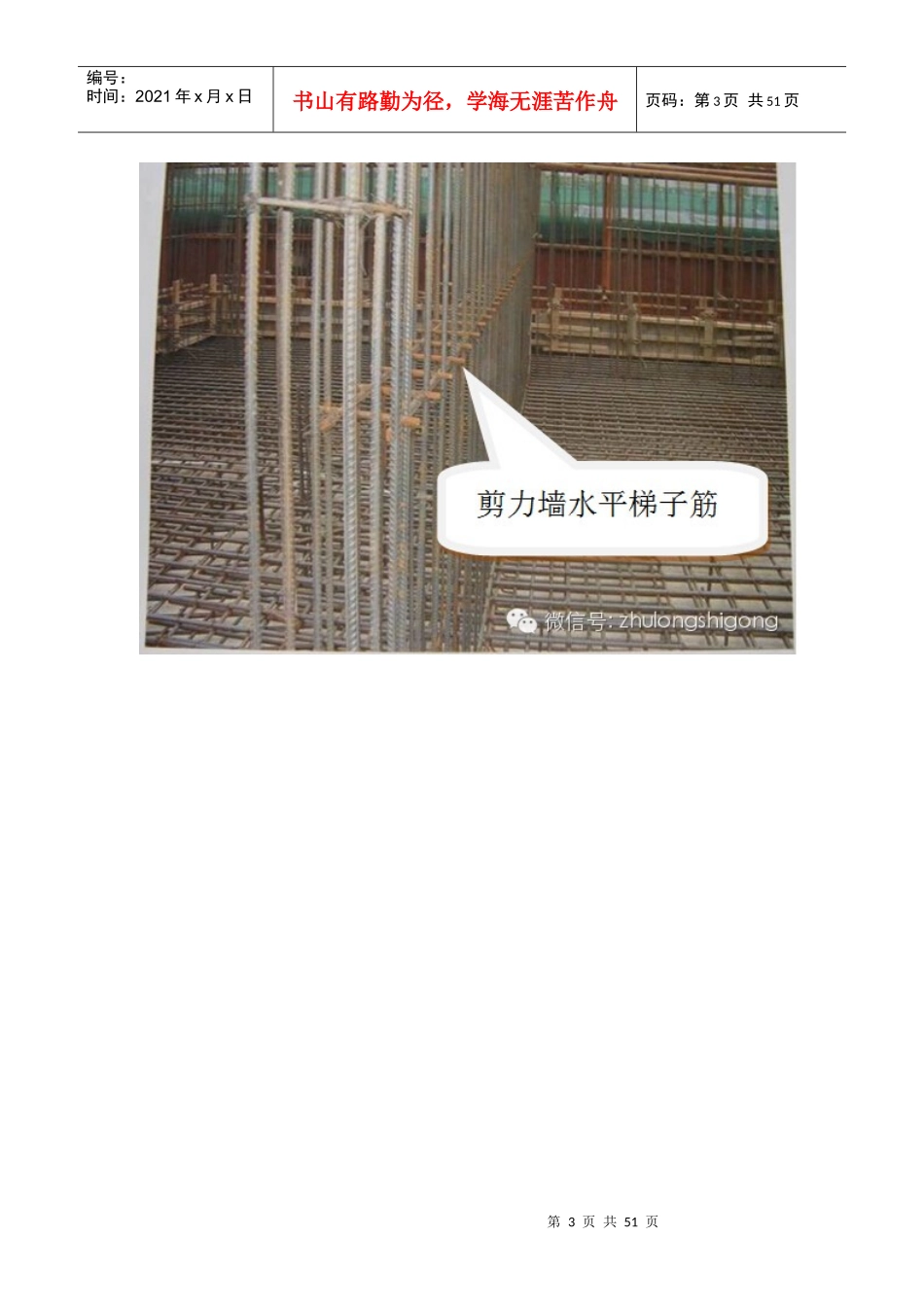

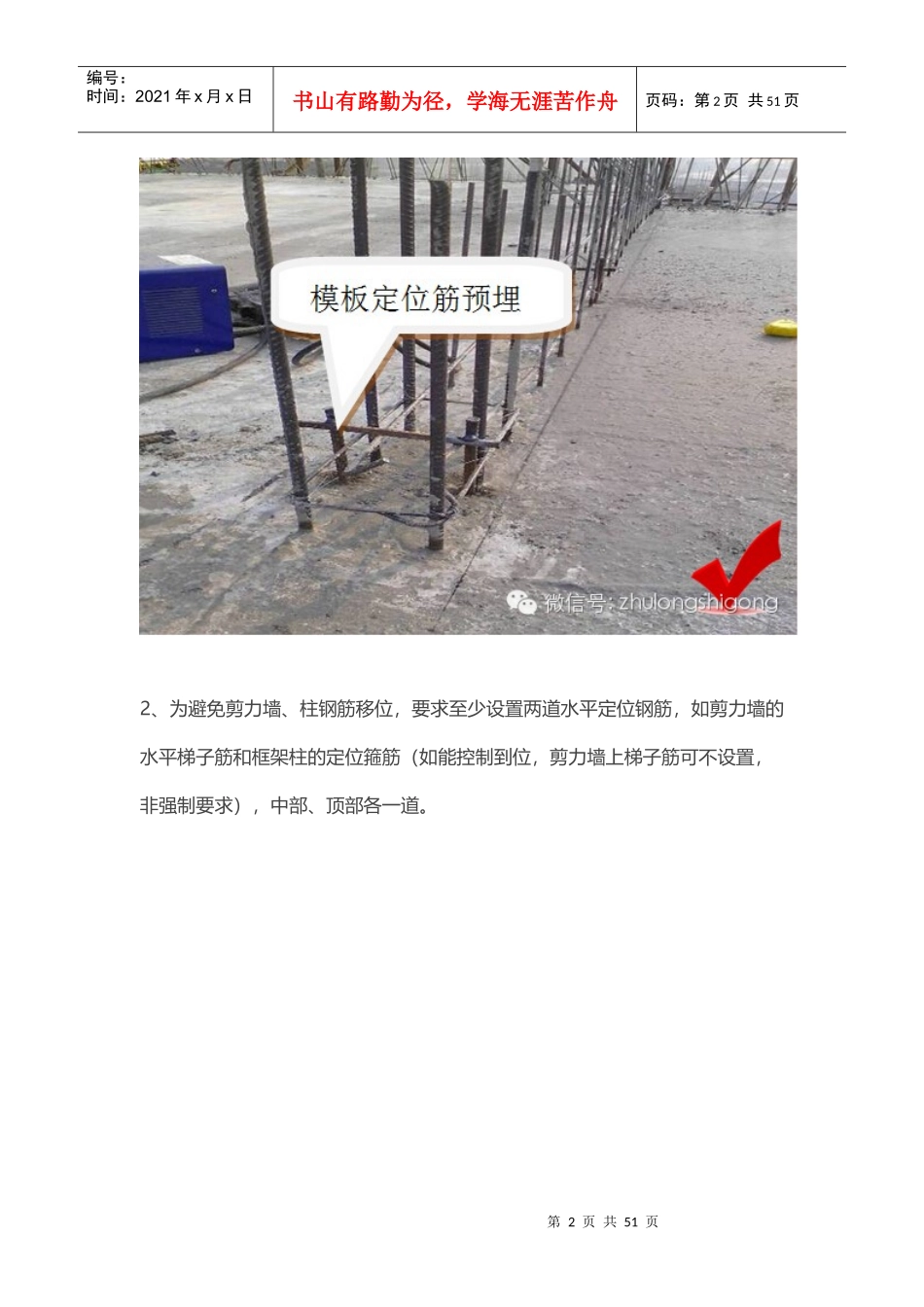

第2页共51页第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共51页2、为避免剪力墙、柱钢筋移位,要求至少设置两道水平定位钢筋,如剪力墙的水平梯子筋和框架柱的定位箍筋(如能控制到位,剪力墙上梯子筋可不设置,非强制要求),中部、顶部各一道
第3页共51页第2页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共51页第4页共51页第3页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共51页3、任何情况下顶模不少于3套、墙模不少于2套
剪力墙不得少于“五道拉杆”(按2
85米的标准层高计算),外墙或楼梯间内层间砼接茬部位易出现错台、漏浆问题,要求在下层砼浇筑前在梁或墙内统一预埋专用螺栓(如下图),同时将该部位的外侧模板下返100-150mm,配合海绵条的使用,保证该部位模板加固紧固严密,杜绝漏浆、错台现象发生
第5页共51页第4页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共51页第6页共51页第5页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共51页第7页共51页第6页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共51页第8页共51页第7页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共51页4、顶板砼浇筑时应
