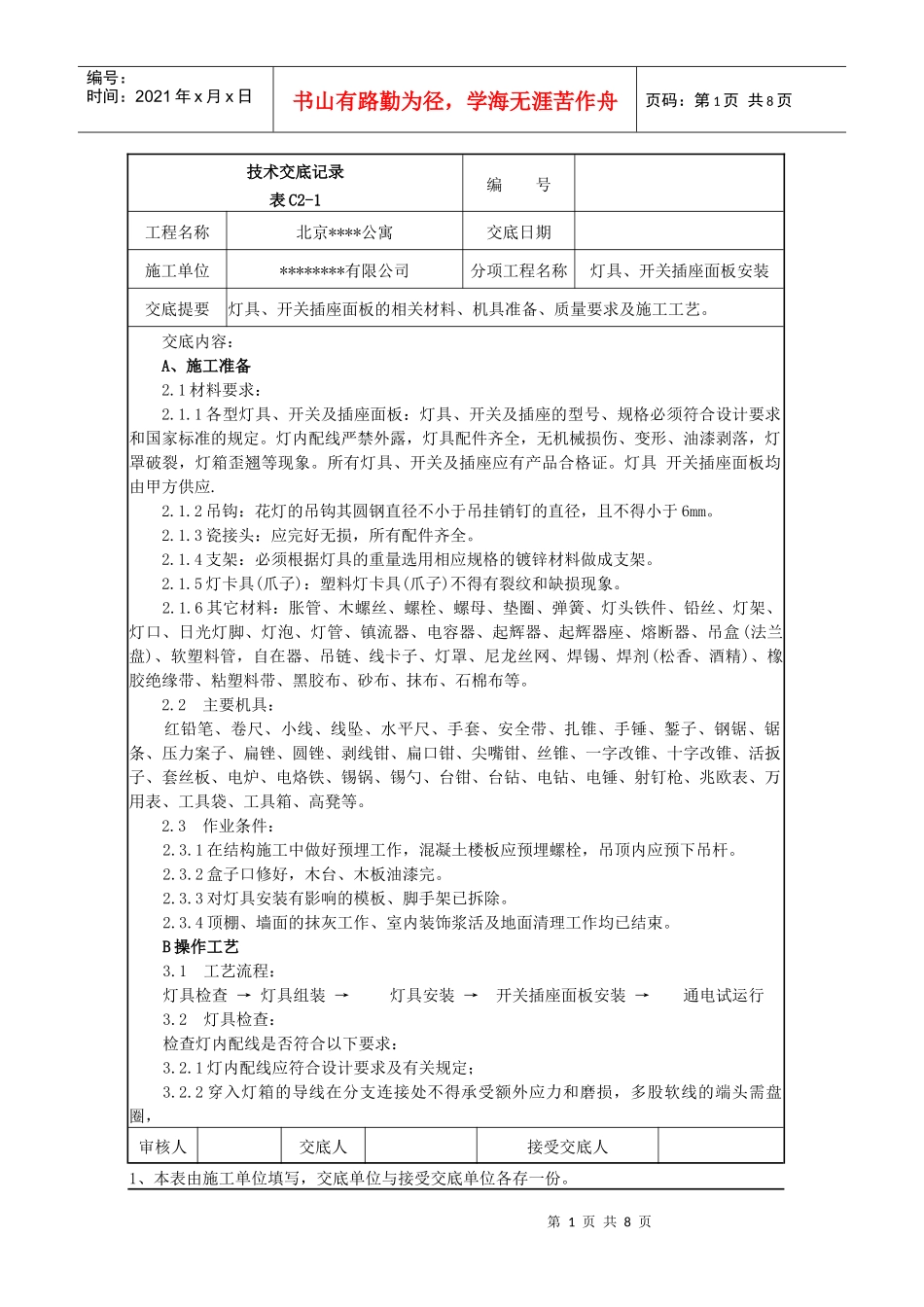

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页技术交底记录编号表C2-1工程名称北京****公寓交底日期施工单位********有限公司分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺
交底内容:A、施工准备2
1材料要求:2
1各型灯具、开关及插座面板:灯具、开关及插座的型号、规格必须符合设计要求和国家标准的规定
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象
所有灯具、开关及插座应有产品合格证
灯具开关插座面板均由甲方供应
2吊钩:花灯的吊钩其圆钢直径不小于吊挂销钉的直径,且不得小于6mm
3瓷接头:应完好无损,所有配件齐全
4支架:必须根据灯具的重量选用相应规格的镀锌材料做成支架
5灯卡具(爪子):塑料灯卡具(爪子)不得有裂纹和缺损现象
6其它材料:胀管、木螺丝、螺栓、螺母、垫圈、弹簧、灯头铁件、铅丝、灯架、灯口、日光灯脚、灯泡、灯管、镇流器、电容器、起辉器、起辉器座、熔断器、吊盒(法兰盘)、软塑料管,自在器、吊链、线卡子、灯罩、尼龙丝网、焊锡、焊剂(松香、酒精)、橡胶绝缘带、粘塑料带、黑胶布、砂布、抹布、石棉布等
2主要机具:红铅笔、卷尺、小线、线坠、水平尺、手套、安全带、扎锥、手锤、錾子、钢锯、锯条、压力案子、扁锉、圆锉、剥线钳、扁口钳、尖嘴钳、丝锥、一字改锥、十字改锥、活扳子、套丝板、电炉、电烙铁、锡锅、锡勺、台钳、台钻、电钻、电锤、射钉枪、兆欧表、万用表、工具袋、工具箱、高凳等
3作业条件:2
1在结构施工中做好预埋工作,混凝土楼板应预埋螺栓,吊顶内应预下吊杆
2盒子口修好,木台、木板油漆完
3对灯具安装有影响的模板、脚手架已拆除
4顶棚、墙面的抹灰
