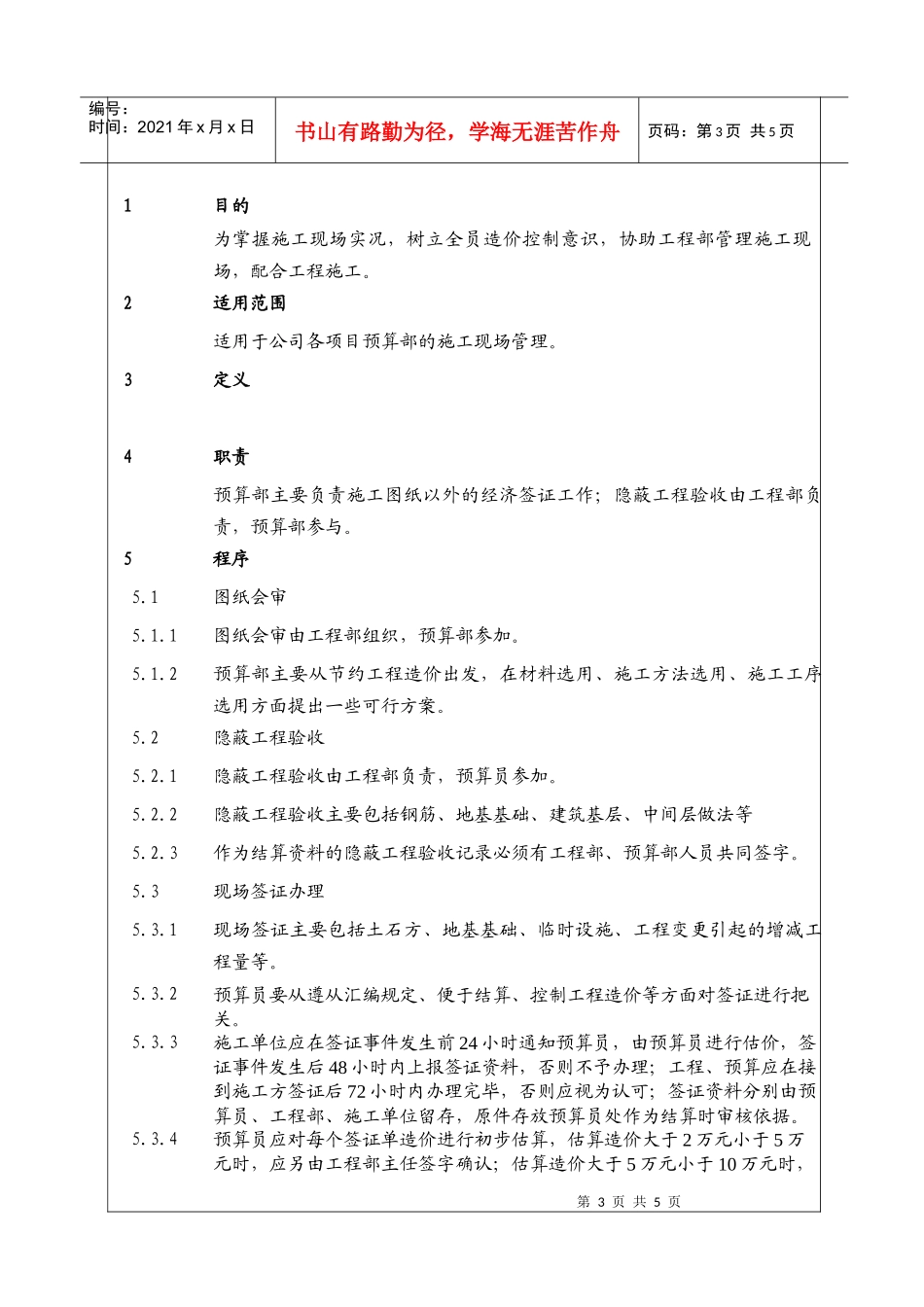

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页现场工程签证管理工作程序受控状态:____受控_________发放编号:________________生效日期:___2007-04-02___第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页版本/修改次第更改页次/章节编制审核批准生效日期第3页共5页第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页1目的为掌握施工现场实况,树立全员造价控制意识,协助工程部管理施工现场,配合工程施工
2适用范围适用于公司各项目预算部的施工现场管理
3定义4职责预算部主要负责施工图纸以外的经济签证工作;隐蔽工程验收由工程部负责,预算部参与
1图纸会审5
1图纸会审由工程部组织,预算部参加
2预算部主要从节约工程造价出发,在材料选用、施工方法选用、施工工序选用方面提出一些可行方案
2隐蔽工程验收5
1隐蔽工程验收由工程部负责,预算员参加
2隐蔽工程验收主要包括钢筋、地基基础、建筑基层、中间层做法等5
3作为结算资料的隐蔽工程验收记录必须有工程部、预算部人员共同签字
3现场签证办理5
1现场签证主要包括土石方、地基基础、临时设施、工程变更引起的增减工程量等
2预算员要从遵从汇编规定、便于结算、控制工程造价等方面对签证进行把关
3施工单位应在签证事件发生前24小时通知预算员,由预算员进行估价,签证事件发生后48小时内上报签证资料,否则不予办理;工程、预算应在接到施工方签证后72小时内办理完毕,否则应视为认可;签证资料分别由预算员、工程部、施工单位留存,原件存放预算员处作为结算时审核依据
4预算员应对每个签证单造价进行初步估算,估算造价大于2
