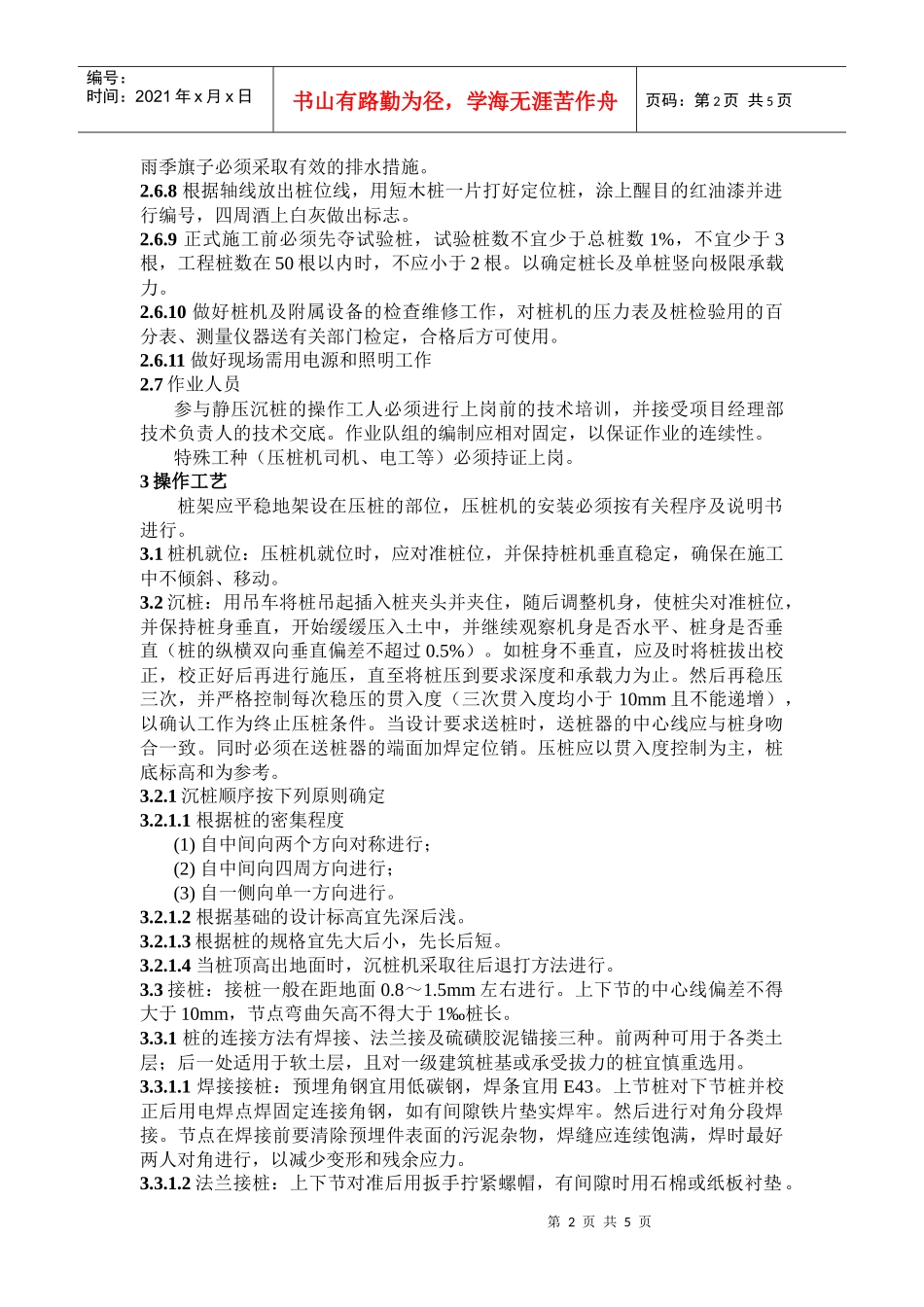

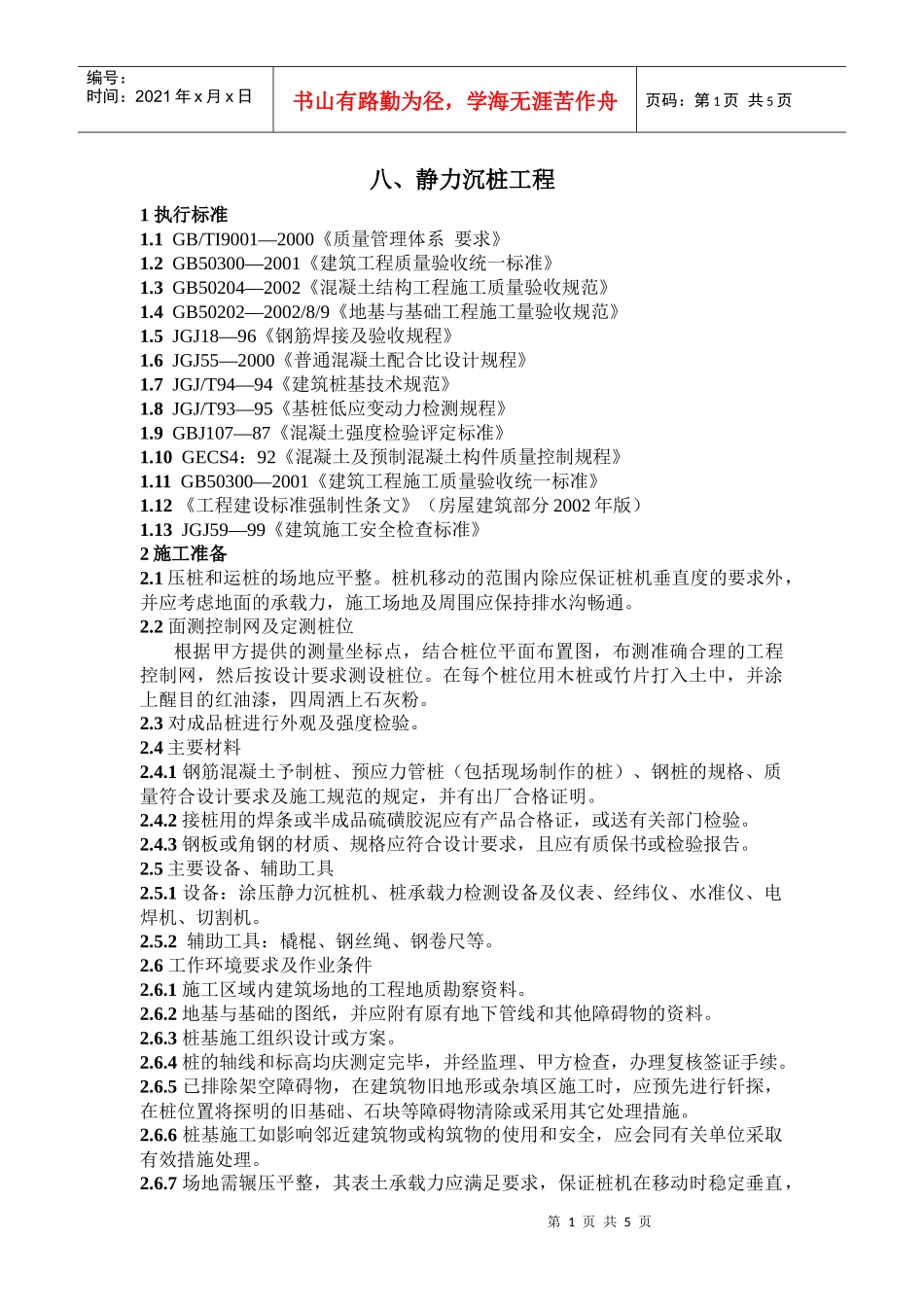

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页八、静力沉桩工程1执行标准1.1GB/TI9001—2000《质量管理体系要求》1.2GB50300—2001《建筑工程质量验收统一标准》1.3GB50204—2002《混凝土结构工程施工质量验收规范》1.4GB50202—2002/8/9《地基与基础工程施工量验收规范》1.5JGJ18—96《钢筋焊接及验收规程》1.6JGJ55—2000《普通混凝土配合比设计规程》1.7JGJ/T94—94《建筑桩基技术规范》1.8JGJ/T93—95《基桩低应变动力检测规程》1.9GBJ107—87《混凝土强度检验评定标准》1.10GECS4:92《混凝土及预制混凝土构件质量控制规程》1.11GB50300—2001《建筑工程施工质量验收统一标准》1.12《工程建设标准强制性条文》(房屋建筑部分2002年版)1.13JGJ59—99《建筑施工安全检查标准》2施工准备2.1压桩和运桩的场地应平整。桩机移动的范围内除应保证桩机垂直度的要求外,并应考虑地面的承载力,施工场地及周围应保持排水沟畅通。2.2面测控制网及定测桩位根据甲方提供的测量坐标点,结合桩位平面布置图,布测准确合理的工程控制网,然后按设计要求测设桩位。在每个桩位用木桩或竹片打入土中,并涂上醒目的红油漆,四周洒上石灰粉。2.3对成品桩进行外观及强度检验。2.4主要材料2.4.1钢筋混凝土予制桩、预应力管桩(包括现场制作的桩)、钢桩的规格、质量符合设计要求及施工规范的规定,并有出厂合格证明。2.4.2接桩用的焊条或半成品硫磺胶泥应有产品合格证,或送有关部门检验。2.4.3钢板或角钢的材质、规格应符合设计要求,且应有质保书或检验报告。2.5主要设备、辅助工具2.5.1设备:涂压静力沉桩机、桩承载力检测设备及仪表、经纬仪、水准仪、电焊机、切割机。2.5.2辅助工具:橇棍、钢丝绳、钢卷尺等。2.6工作环境要求及作业条件2.6.1施工区域内建筑场地的工程地质勘察资料。2.6.2地基与基础的图纸,并应附有原有地下管线和其他障碍物的资料。2.6.3桩基施工组织设计或方案。2.6.4桩的轴线和标高均庆测定完毕,并经监理、甲方检查,办理复核签证手续。2.6.5已排除架空障碍物,在建筑物旧地形或杂填区施工时,应预先进行钎探,在桩位置将探明的旧基础、石块等障碍物清除或采用其它处理措施。2.6.6桩基施工如影响邻近建筑物或构筑物的使用和安全,应会同有关单位采取有效措施处理。2.6.7场地需辗压平整,其表土承载力应满足要求,保证桩机在移动时稳定垂直,第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页雨季旗子必须采取有效的排水措施。2.6.8根据轴线放出桩位线,用短木桩一片打好定位桩,涂上醒目的红油漆并进行编号,四周酒上白灰做出标志。2.6.9正式施工前必须先夺试验桩,试验桩数不宜少于总桩数1%,不宜少于3根,工程桩数在50根以内时,不应小于2根。以确定桩长及单桩竖向极限承载力。2.6.10做好桩机及附属设备的检查维修工作,对桩机的压力表及桩检验用的百分表、测量仪器送有关部门检定,合格后方可使用。2.6.11做好现场需用电源和照明工作2.7作业人员参与静压沉桩的操作工人必须进行上岗前的技术培训,并接受项目经理部技术负责人的技术交底。作业队组的编制应相对固定,以保证作业的连续性。特殊工种(压桩机司机、电工等)必须持证上岗。3操作工艺桩架应平稳地架设在压桩的部位,压桩机的安装必须按有关程序及说明书进行。3.1桩机就位:压桩机就位时,应对准桩位,并保持桩机垂直稳定,确保在施工中不倾斜、移动。3.2沉桩:用吊车将桩吊起插入桩夹头并夹住,随后调整机身,使桩尖对准桩位,并保持桩身垂直,开始缓缓压入土中,并继续观察机身是否水平、桩身是否垂直(桩的纵横双向垂直偏差不超过0.5%)。如桩身不垂直,应及时将桩拔出校正,校正好后再进行施压,直至将桩压到要求深度和承载力为止。然后再稳压三次,并严格控制每次稳压的贯入度(三次贯入度均小于10mm且不能递增),以确认工作为终止压桩条件。当设计要求送桩时,送桩器的中心线应与桩身吻合一致。同时必须在送桩器的端面加焊定位销。压桩应以贯入度控制为主,桩底标高和为参考。3.2.1沉桩顺序按下列原则确定3.2.1.1根据...
