进口网络设备采购申请流程目的在有效监控下进行进口网络主设备采购
原则是将进口采购归口到省规划技术部进行统一采购
市、县不会直接进行网络设备进口
适用范围本流程适用於JMCC省规划技术部进行进口网络主设备申购时使用
主要是从立项後开始,直至完成申购动作为止

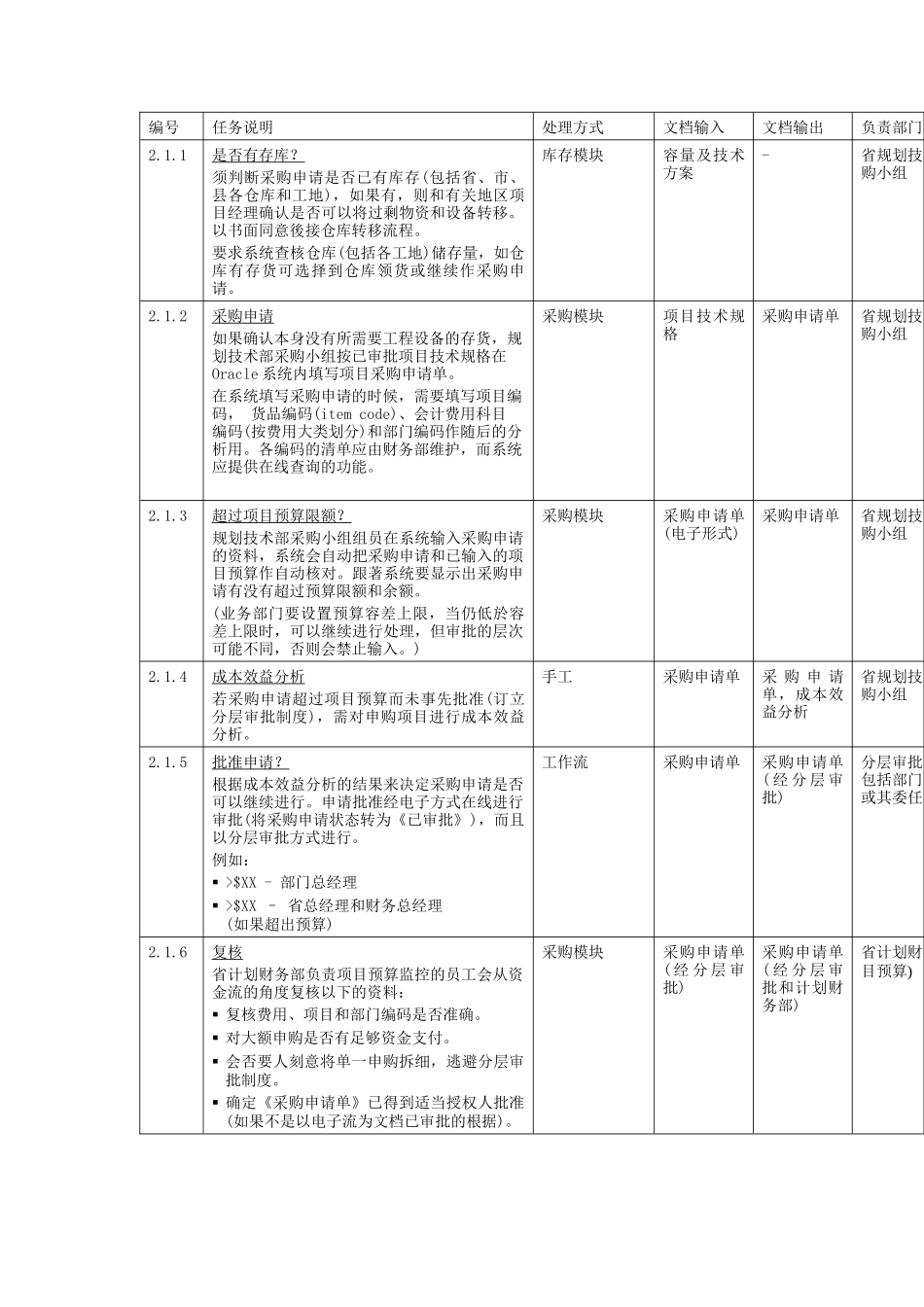

流程说明编号任务说明处理方式文档输入文档输出负责部门2
1是否有存库
须判断采购申请是否已有库存(包括省、市、县各仓库和工地),如果有,则和有关地区项目经理确认是否可以将过剩物资和设备转移
以书面同意後接仓库转移流程
要求系统查核仓库(包括各工地)储存量,如仓库有存货可选择到仓库领货或继续作采购申请
库存模块容量及技术方案-省规划技术部采购小组2
2采购申请如果确认本身没有所需要工程设备的存货,规划技术部采购小组按已审批项目技术规格在Oracle系统内填写项目采购申请单
在系统填写采购申请的时候,需要填写项目编码,货品编码(itemcode)、会计费用科目编码(按费用大类划分)和部门编码作随后的分析用
各编码的清单应由财务部维护,而系统应提供在线查询的功能
采购模块项目技术规格采购申请单省规划技术部采购小组2
3超过项目预算限额
规划技术部采购小组组员在系统输入采购申请的资料,系统会自动把采购申请和已输入的项目预算作自动核对
跟著系统要显示出采购申请有没有超过预算限额和余额
(业务部门要设置预算容差上限,当仍低於容差上限时,可以继续进行处理,但审批的层次可能不同,否则会禁止输入
)采购模块采购申请单(电子形式)采购申请单省规划技术部采购小组2
4成本效益分析若采购申请超过项目预算而未事先批准(订立分层审批制度),需对申购项目进行成本效益分析
手工采购申请单采购申请单,成本效益分析省规划技术部采购小组2
根据成本效益分析的结果来决定采购申请是否可以继续进行
申请批准经电子方式在线进行审批(将采
