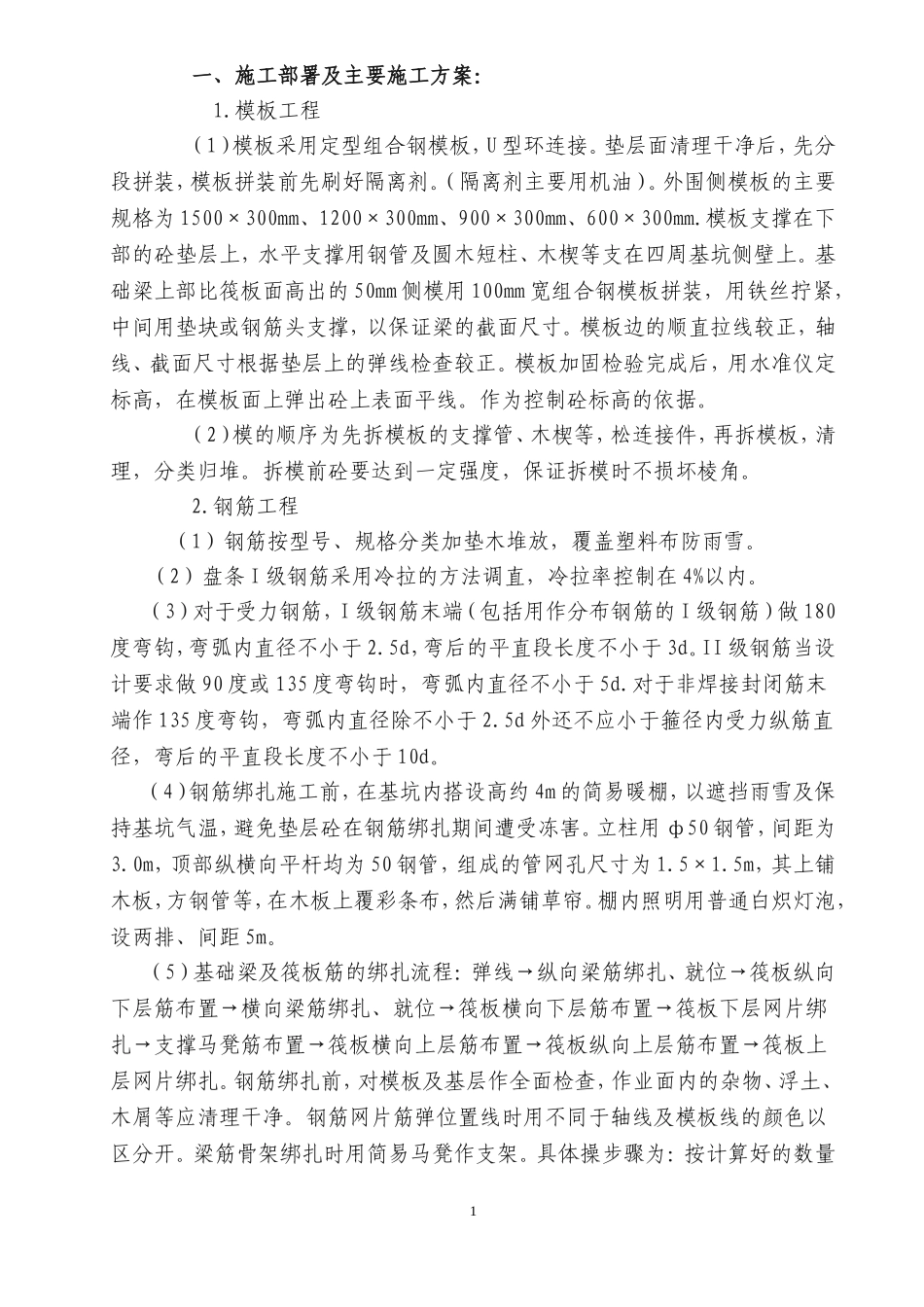

一、施工部署及主要施工方案:1
模板工程(1)模板采用定型组合钢模板,U型环连接
垫层面清理干净后,先分段拼装,模板拼装前先刷好隔离剂
(隔离剂主要用机油)
外围侧模板的主要规格为1500×300mm、1200×300mm、900×300mm、600×300mm
模板支撑在下部的砼垫层上,水平支撑用钢管及圆木短柱、木楔等支在四周基坑侧壁上
基础梁上部比筏板面高出的50mm侧模用100mm宽组合钢模板拼装,用铁丝拧紧,中间用垫块或钢筋头支撑,以保证梁的截面尺寸
模板边的顺直拉线较正,轴线、截面尺寸根据垫层上的弹线检查较正
模板加固检验完成后,用水准仪定标高,在模板面上弹出砼上表面平线
作为控制砼标高的依据
(2)模的顺序为先拆模板的支撑管、木楔等,松连接件,再拆模板,清理,分类归堆
拆模前砼要达到一定强度,保证拆模时不损坏棱角
钢筋工程(1)钢筋按型号、规格分类加垫木堆放,覆盖塑料布防雨雪
(2)盘条I级钢筋采用冷拉的方法调直,冷拉率控制在4%以内
(3)对于受力钢筋,I级钢筋末端(包括用作分布钢筋的I级钢筋)做180度弯钩,弯弧内直径不小于2
5d,弯后的平直段长度不小于3d
II级钢筋当设计要求做90度或135度弯钩时,弯弧内直径不小于5d
对于非焊接封闭筋末端作135度弯钩,弯弧内直径除不小于2
5d外还不应小于箍径内受力纵筋直径,弯后的平直段长度不小于10d
(4)钢筋绑扎施工前,在基坑内搭设高约4m的简易暖棚,以遮挡雨雪及保持基坑气温,避免垫层砼在钢筋绑扎期间遭受冻害
立柱用ф50钢管,间距为3
0m,顶部纵横向平杆均为50钢管,组成的管网孔尺寸为1
5m,其上铺木板,方钢管等,在木板上覆彩条布,然后满铺草帘
棚内照明用普通白炽灯泡,设两排、间距5m
(5)基础梁及筏板筋的绑扎流程:弹线→纵向梁筋绑扎、就位→筏板纵向下层筋布置→横向梁筋绑扎、就位→筏板横
