第1页共6页施工准备测量放线复测向钻孔注清水或泥浆钻机就位泥浆池制作钢筋笼埋设护筒报验检测钻进供水掏渣卸钻头设立泥浆泵下放导管制作运输钢筋笼混凝土养护下放钢筋笼清孔混凝土检验测量孔深拔除护筒等制备输送混凝土灌注混凝土报验编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页钻孔灌注桩施工流程图第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页钻孔灌注桩施工技术方案一、概述钻孔灌注桩基础,直径为Φ1300、Φ1500、Φ1800、Φ2000

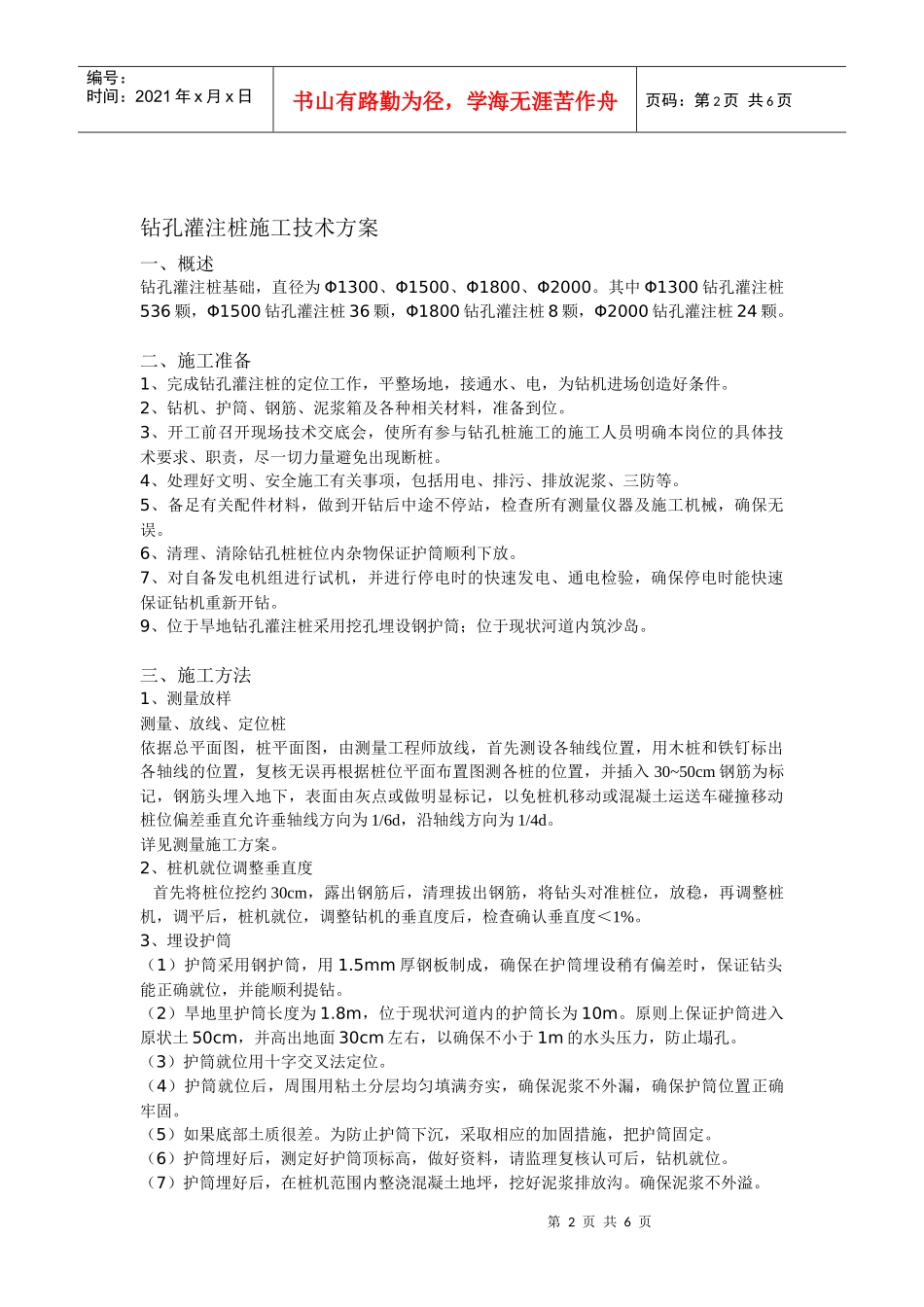

其中Φ1300钻孔灌注桩536颗,Φ1500钻孔灌注桩36颗,Φ1800钻孔灌注桩8颗,Φ2000钻孔灌注桩24颗
二、施工准备1、完成钻孔灌注桩的定位工作,平整场地,接通水、电,为钻机进场创造好条件
2、钻机、护筒、钢筋、泥浆箱及各种相关材料,准备到位
3、开工前召开现场技术交底会,使所有参与钻孔桩施工的施工人员明确本岗位的具体技术要求、职责,尽一切力量避免出现断桩
4、处理好文明、安全施工有关事项,包括用电、排污、排放泥浆、三防等
5、备足有关配件材料,做到开钻后中途不停站,检查所有测量仪器及施工机械,确保无误
6、清理、清除钻孔桩桩位内杂物保证护筒顺利下放
7、对自备发电机组进行试机,并进行停电时的快速发电、通电检验,确保停电时能快速保证钻机重新开钻
9、位于旱地钻孔灌注桩采用挖孔埋设钢护筒;位于现状河道内筑沙岛
三、施工方法1、测量放样测量、放线、定位桩依据总平面图,桩平面图,由测量工程师放线,首先测设各轴线位置,用木桩和铁钉标出各轴线的位置,复核无误再根据桩位平面布置图测各桩的位置,并插入30~50cm钢筋为标记,钢筋头埋入地下,表面由灰点或做明显标记,以免桩机移动或混凝土运送车碰撞移动桩位偏差垂直允许垂轴线方向为1/6d,沿轴线方向为1/4d
