第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+324份资料《员工管理企业学院》67套讲座+8720份资料《工厂生产管理学院》52套讲座+13920份资料第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页《财务管理学院》53套讲座+17945份资料《销售经理学院》56套讲座+14350份资料《销售人员培训学院》72套讲座+4879份资料桥涵施工工艺手册一、桥梁工程混凝土标准本标段有特大桥8座(11012
57延米),大桥10座(2838
1延米),框架小桥1座(11
78延米),桥梁基础主要采用钻挖孔桩基础,少部分采用明挖扩大基础
桥墩均采用双柱式实体墩,桥台采用矩形空心台

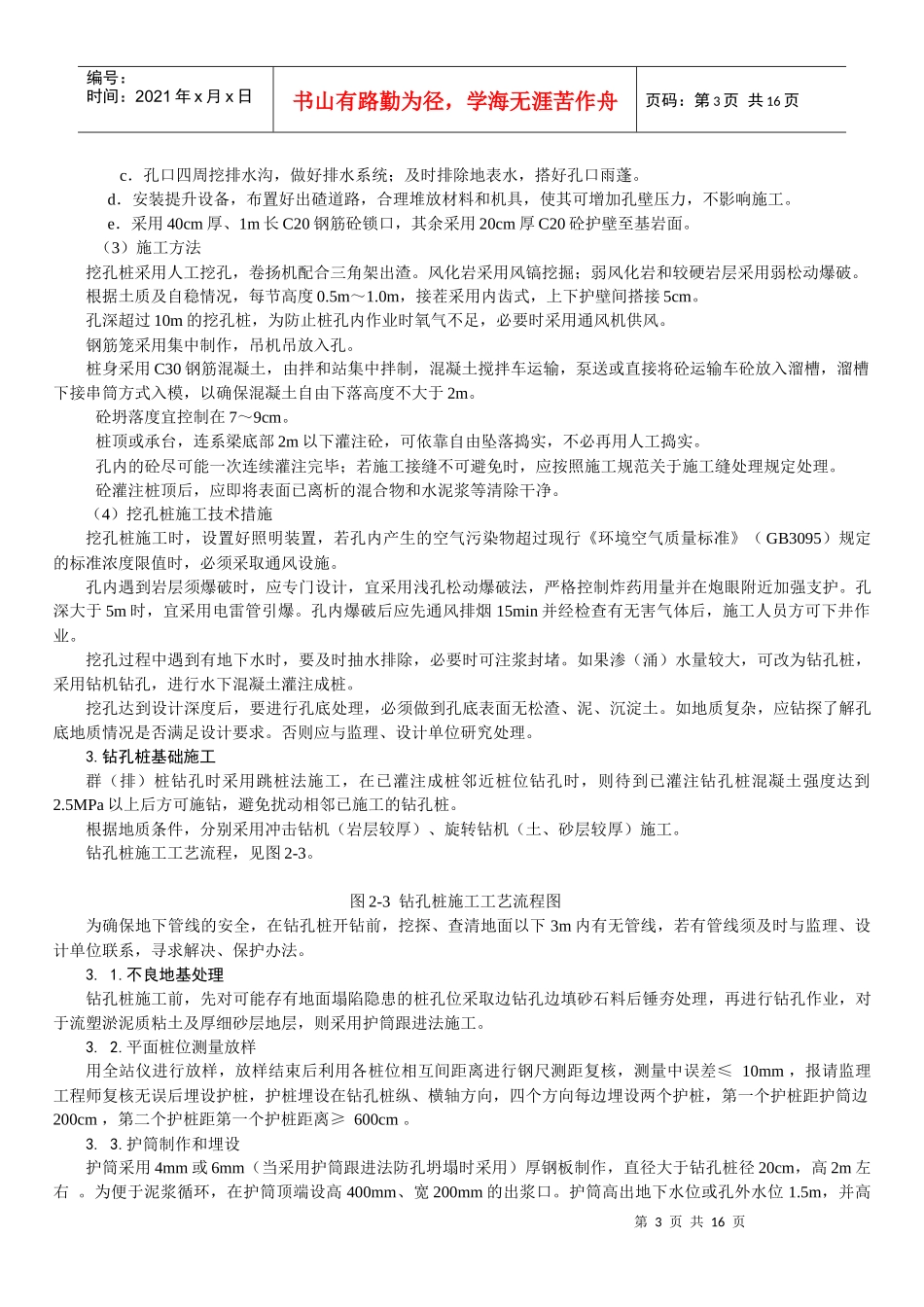

原设计钻(挖)孔灌注桩基础(包括承台)均采用C30耐久性砼;明挖扩大基础采用C25或C30耐久性砼;双柱式桥墩采用C30耐久性砼;台顶、顶帽采用C35砼;支承垫石采用C50砼
当桥台墩台位于化学侵蚀性环境时,应当采用防腐蚀混凝土
对于桩基则采用C30抗侵蚀耐久性砼,明挖基础采用C25或C30抗侵蚀耐久性砼,墩台身采用C30抗侵蚀耐久性砼
墩台身使用抗侵蚀砼的范围为:原地面(百年水位)上1米以下

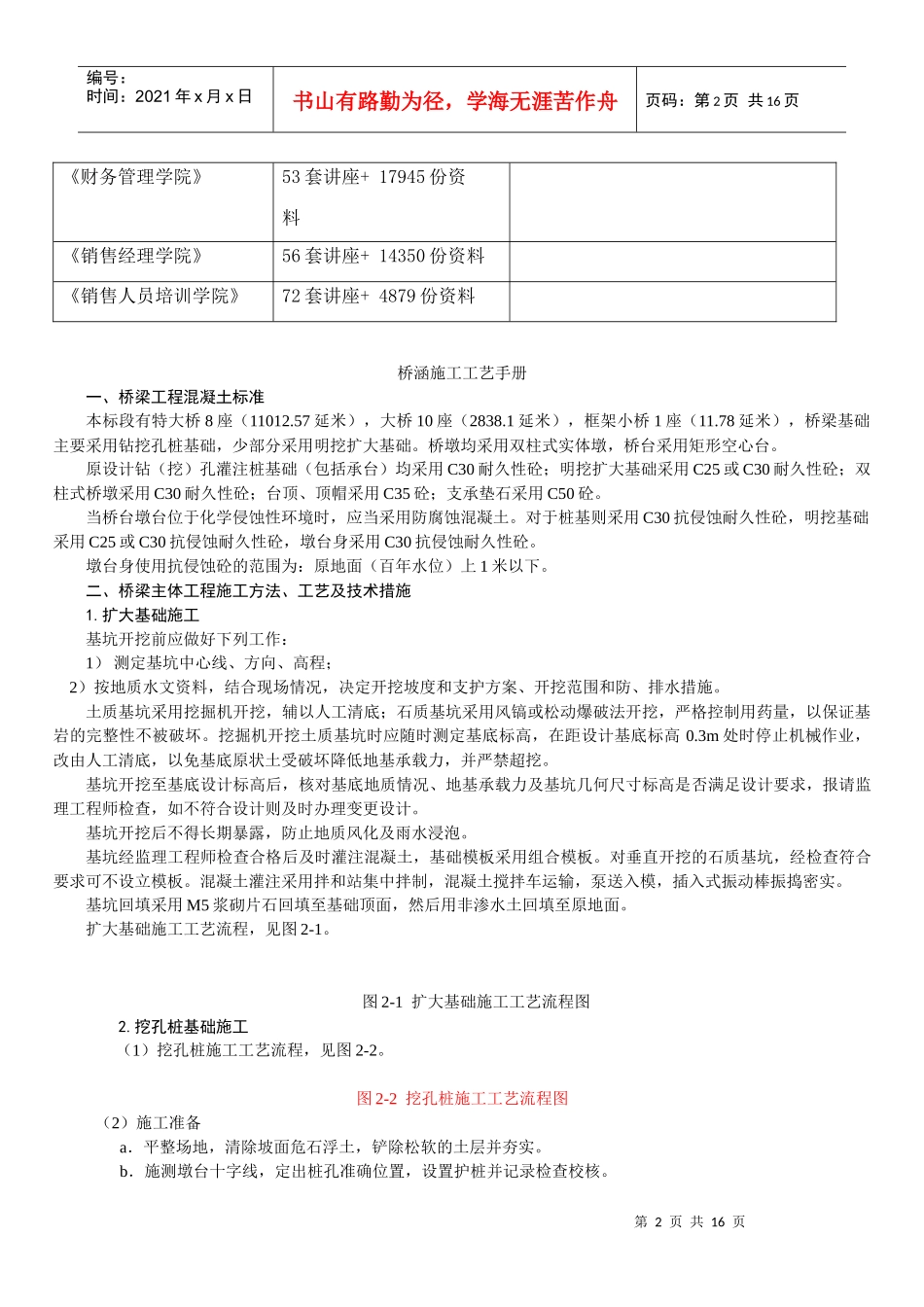

二、桥梁主体工程施工方法、工艺及技术措施1
扩大基础施工基坑开挖前应做好下列工作:1)测定基坑中心线、方向、高程;2)按地质水文资料,结合现场情况,决定开挖坡度和支护方案、开挖范围和防、排水措施
土质基坑采用挖掘机开挖,辅以人工清底;石质基坑采用风镐或
