第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页苏州工业园区中新科技城经三路1#桥工程施工方案常熟市第二市政路桥建设工程有限公司2006年3月10日第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页中新科技城经三路1#桥施工方案一、1#桥梁概况:1、1#桥座落在桩号K1+041
88处,桥梁跨越的河道为规划河道,采用了三跨式6+8+6米简支板梁桥,上部结构为装配式钢筋砼实心板,明挖浅基础,桥台为C30素砼重力式桥台,下部结构为钢筋砼实体墩,桥梁斜交33
2、桥梁全宽37米,满铺板梁、中分带、分隔带与道路相同
3、桥面铺装:桥面板上浇筑10CM混凝土,上喷沥青粘层油,面层3CM细粒式沥青砼,5CM粗粒式沥青砼(同道路)
4、河床铺设30CM厚浆砌片石
桥台两端设桥头搭板5米长,搭板下6%桥头灰土夯实
5、桥梁处在道路半径500米的圆曲线上,桥梁设计采用以直线代替曲线
桥梁北侧部分略宽于道路
6、编制依据:施工图设计、公路桥涵施工技术规范、市政桥梁质量检验评定标准
二、施工方法:1、墩台基础施工:①、在承台施工之前,放出承台的边线及沉降缝位置,开挖至设计标高,搭设好浇注排架及操作平台
排架采用钢管,平台采用钢管搭设,支撑采用木支撑,支撑要牢固稳定,要考虑砼运输及其他荷载,确保安全

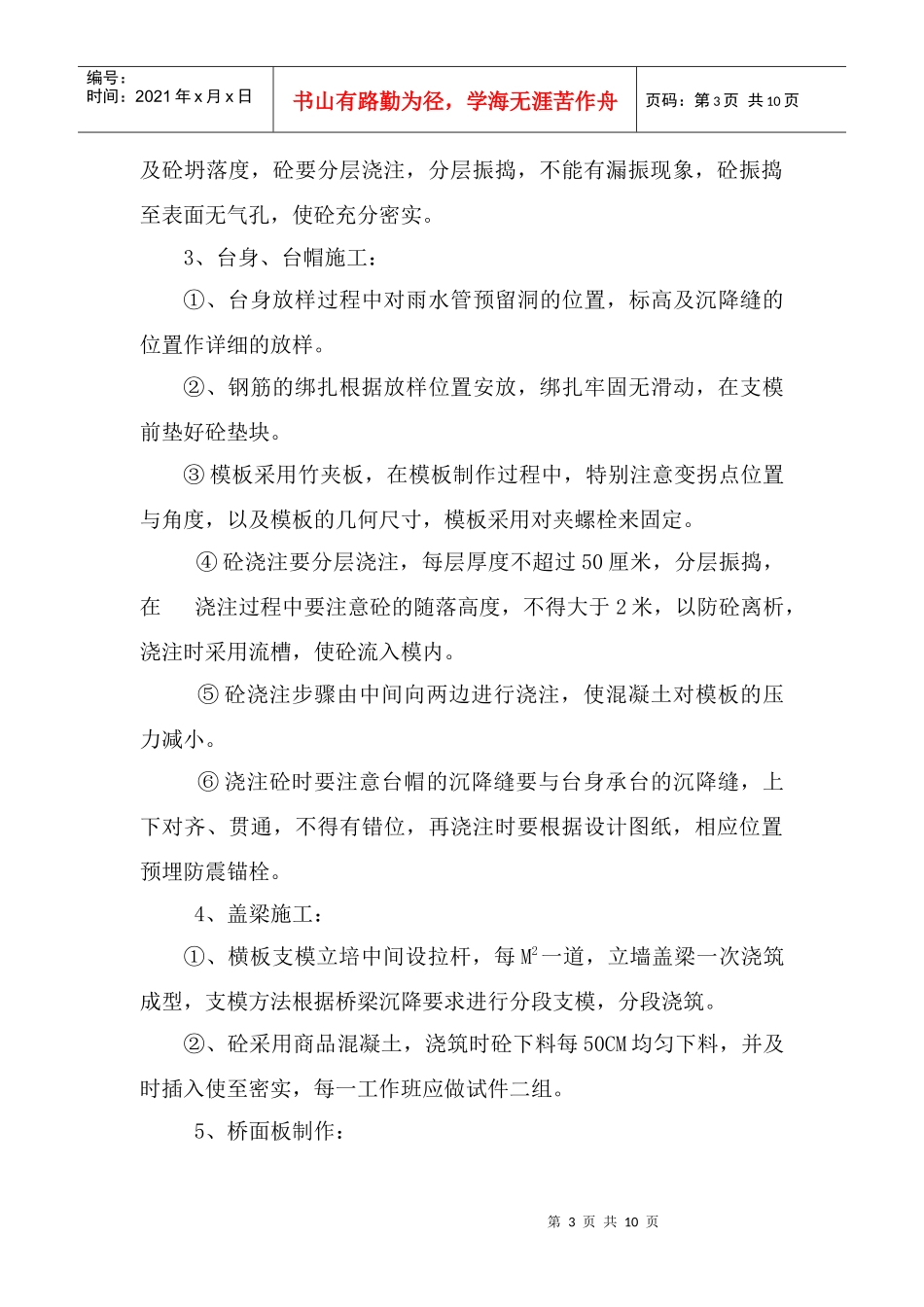

承台模板采用厚竹夹板模板,在支模前要刷好脱模油,模板拼缝要紧密,支撑牢固稳定,模板采用对夹螺丝进行固定,以防在浇注过程中跑模,钢筋绑扎规格要正确,绑扎好的钢筋应不受泥土或其它污染,钢筋绑扎应齐全,位置正确,绑扎牢固,保护层厚度一致,砼采用商品砼,再浇注过程中严格控制好配合比以第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页及砼坍落度,
