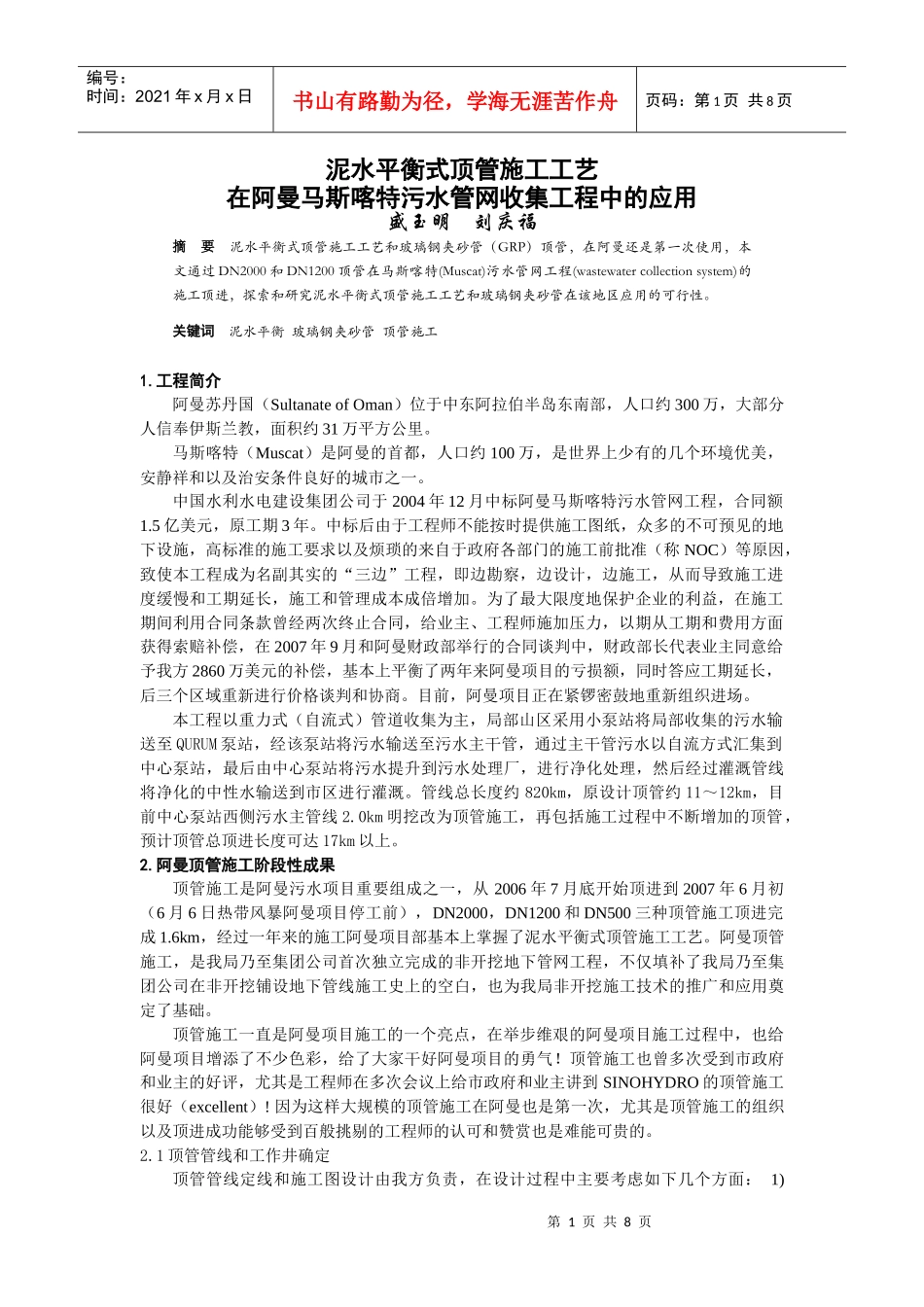

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页泥水平衡式顶管施工工艺在阿曼马斯喀特污水管网收集工程中的应用盛玉明刘庆福摘要泥水平衡式顶管施工工艺和玻璃钢夹砂管(GRP)顶管,在阿曼还是第一次使用,本文通过DN2000和DN1200顶管在马斯喀特(Muscat)污水管网工程(wastewatercollectionsystem)的施工顶进,探索和研究泥水平衡式顶管施工工艺和玻璃钢夹砂管在该地区应用的可行性
关键词泥水平衡玻璃钢夹砂管顶管施工1
工程简介阿曼苏丹国(SultanateofOman)位于中东阿拉伯半岛东南部,人口约300万,大部分人信奉伊斯兰教,面积约31万平方公里
马斯喀特(Muscat)是阿曼的首都,人口约100万,是世界上少有的几个环境优美,安静祥和以及治安条件良好的城市之一
中国水利水电建设集团公司于2004年12月中标阿曼马斯喀特污水管网工程,合同额1
5亿美元,原工期3年
中标后由于工程师不能按时提供施工图纸,众多的不可预见的地下设施,高标准的施工要求以及烦琐的来自于政府各部门的施工前批准(称NOC)等原因,致使本工程成为名副其实的“三边”工程,即边勘察,边设计,边施工,从而导致施工进度缓慢和工期延长,施工和管理成本成倍增加
为了最大限度地保护企业的利益,在施工期间利用合同条款曾经两次终止合同,给业主、工程师施加压力,以期从工期和费用方面获得索赔补偿,在2007年9月和阿曼财政部举行的合同谈判中,财政部长代表业主同意给予我方2860万美元的补偿,基本上平衡了两年来阿曼项目的亏损额,同时答应工期延长,后三个区域重新进行价格谈判和协商
目前,阿曼项目正在紧锣密鼓地重新组织进场
本工程以重力式(自流式)管道收集为主,局部山区采用小泵站将局部收集的污水输送至QURUM泵站,经该泵站将污水输送至污水主干管,通过主干管污
