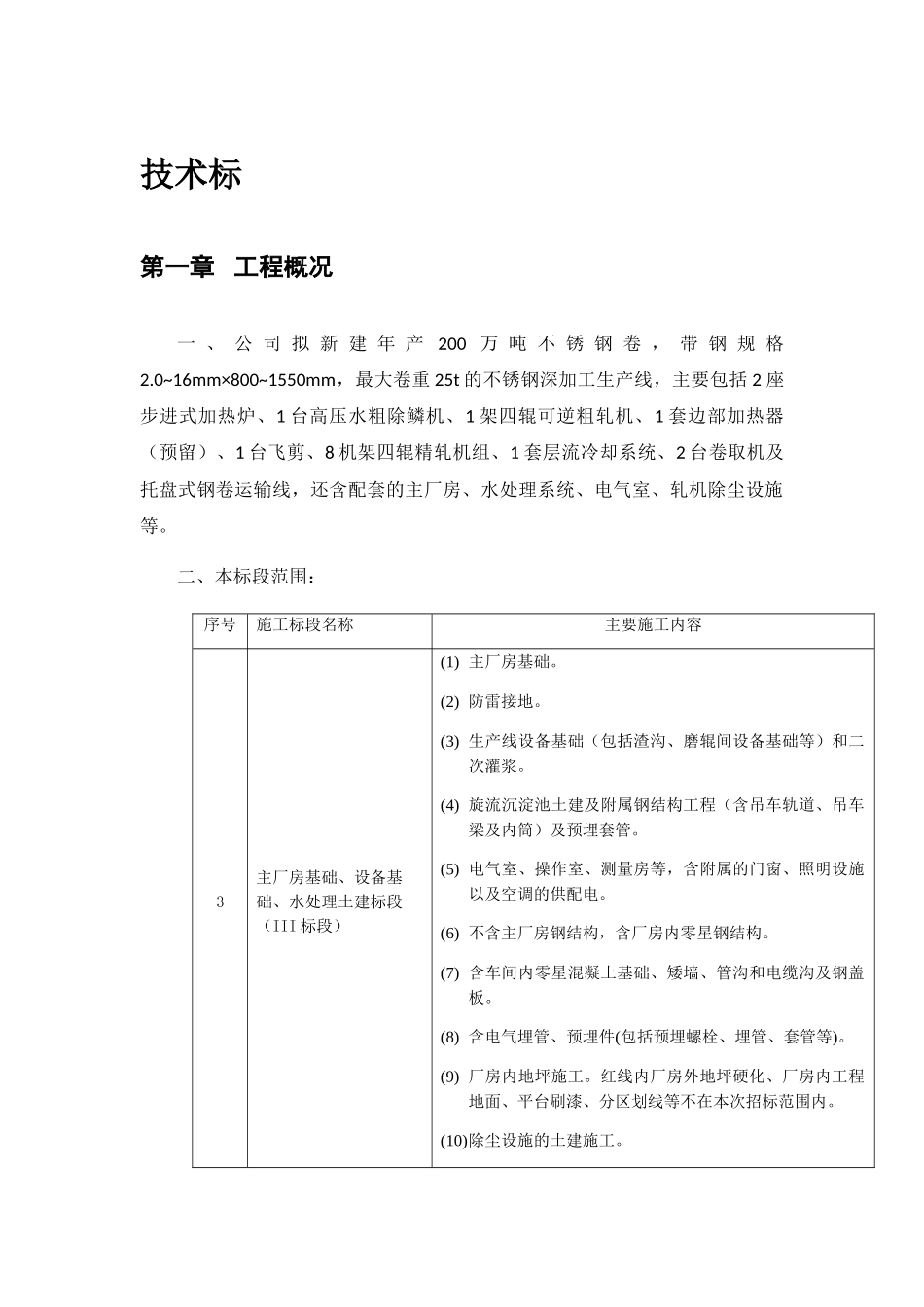

技术标第一章工程概况一、公司拟新建年产200万吨不锈钢卷,带钢规格2
0~16mm×800~1550mm,最大卷重25t的不锈钢深加工生产线,主要包括2座步进式加热炉、1台高压水粗除鳞机、1架四辊可逆粗轧机、1套边部加热器(预留)、1台飞剪、8机架四辊精轧机组、1套层流冷却系统、2台卷取机及托盘式钢卷运输线,还含配套的主厂房、水处理系统、电气室、轧机除尘设施等
二、本标段范围:序号施工标段名称主要施工内容3主厂房基础、设备基础、水处理土建标段(III标段)(1)主厂房基础
(2)防雷接地
(3)生产线设备基础(包括渣沟、磨辊间设备基础等)和二次灌浆
(4)旋流沉淀池土建及附属钢结构工程(含吊车轨道、吊车梁及内筒)及预埋套管
(5)电气室、操作室、测量房等,含附属的门窗、照明设施以及空调的供配电
(6)不含主厂房钢结构,含厂房内零星钢结构
(7)含车间内零星混凝土基础、矮墙、管沟和电缆沟及钢盖板
(8)含电气埋管、预埋件(包括预埋螺栓、埋管、套管等)
(9)厂房内地坪施工
红线内厂房外地坪硬化、厂房内工程地面、平台刷漆、分区划线等不在本次招标范围内
(10)除尘设施的土建施工

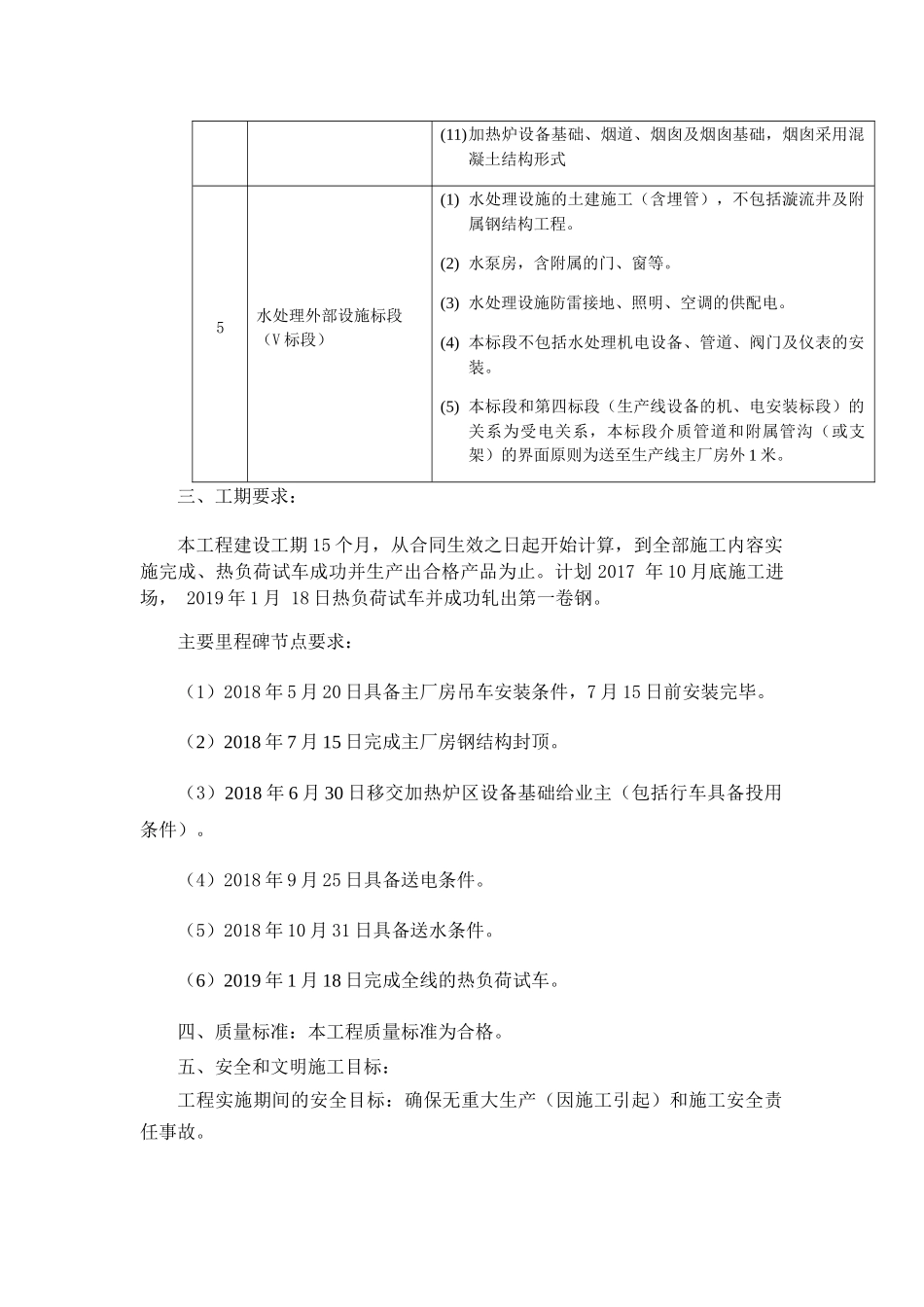

(11)加热炉设备基础、烟道、烟囱及烟囱基础,烟囱采用混凝土结构形式5水处理外部设施标段(V标段)(1)水处理设施的土建施工(含埋管),不包括漩流井及附属钢结构工程
(2)水泵房,含附属的门、窗等
(3)水处理设施防雷接地、照明、空调的供配电
(4)本标段不包括水处理机电设备、管道、阀门及仪表的安装
(5)本标段和第四标段(生产线设备的机、电安装标段)的关系为受电关系,本标段介质管道和附属管沟(或支架)的界面原则为送至生产线主厂房外1米
三、工期要求:本工程建设工期15个月,从合同生效之日起开始计算,到全部施工内容实施完成、热负荷试车成功并生产出合格产品为止

计划2017年10月底施工进场,2019年1
