第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页技术交底签到表编号:2011-01工程名称2#竖井1001皮带道工程交底时间交底地点主持单位主持人参加单位、部门参加人员签字交底内容:1、1001皮带道剩余工程包括:1001皮带道、液压站及电控硐室、除铁硐室、1#、2#振动放矿硐室及矿仓、除尘硐室、人行天井联络道及人行天井

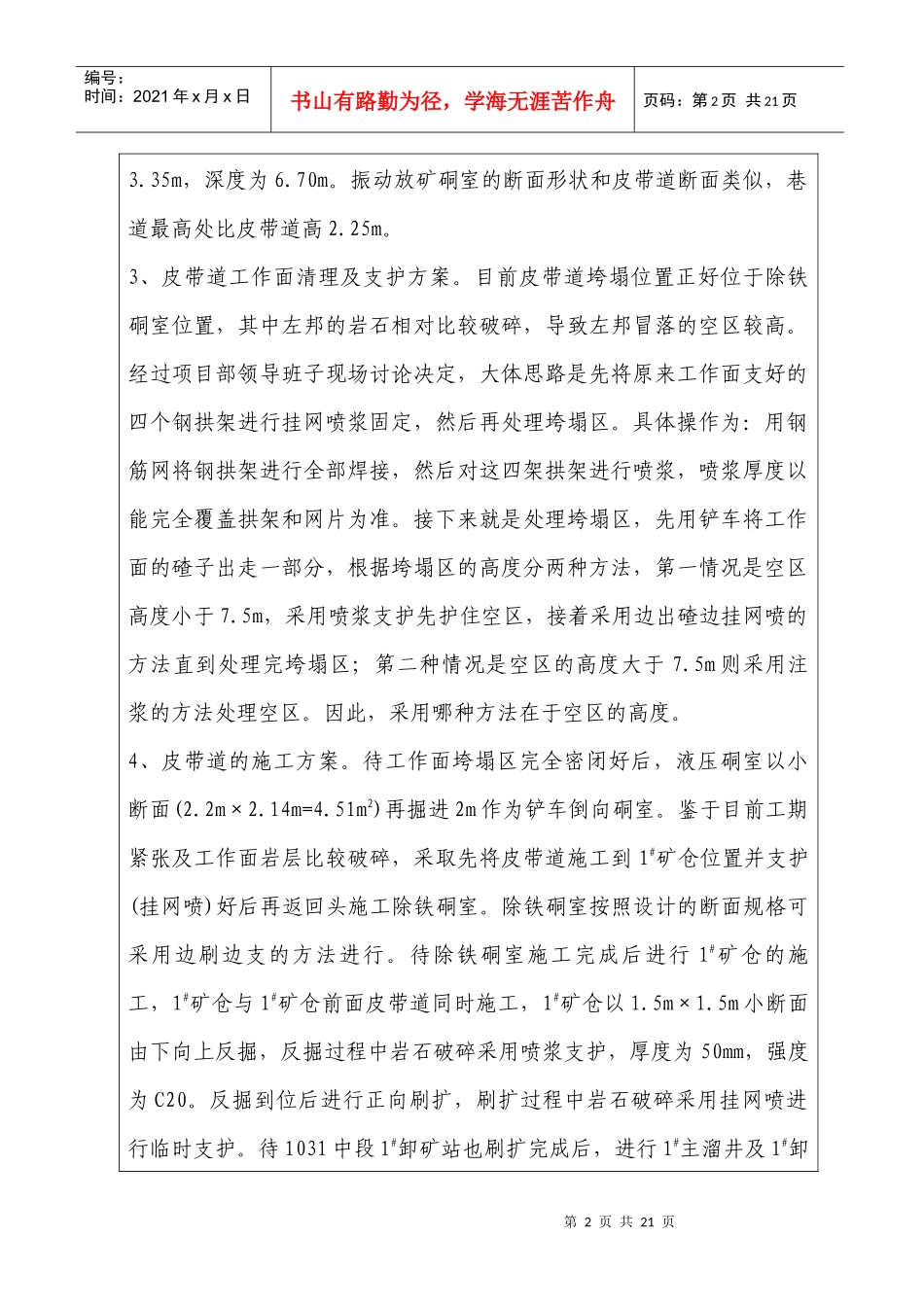

2、1001皮带道还有约52m到设计位置,皮带道的掘进断面为4
65m=14
09m2的三心拱断面,液压站及电控硐室的掘进断面为8
75m,深度为4
5m的弧形拱,其中墙高2
4m,拱高1
采用双侧下导硐然后刷大法施工,导硐的大小为2m×2m,导硐施工到位后再进行刷扩
根据现场的进度安排,先把液压站硐室右边的导硐打出作为倒向硐室,主要重点在皮带道的进度
除铁硐室的断面为6
35m(宽×高)的圆弧拱断面,起拱高度为3
30m,拱高为第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页3
35m,深度为6
振动放矿硐室的断面形状和皮带道断面类似,巷道最高处比皮带道高2
3、皮带道工作面清理及支护方案
目前皮带道垮塌位置正好位于除铁硐室位置,其中左邦的岩石相对比较破碎,导致左邦冒落的空区较高
经过项目部领导班子现场讨论决定,大体思路是先将原来工作面支好的四个钢拱架进行挂网喷浆固定,然后再处理垮塌区
具体操作为:用钢筋网将钢拱架进行全部焊接,然后对这四架拱架进行喷浆,喷浆厚度以能完全覆盖拱架和网片为准
接下来就是处理垮塌区,先用铲车将工作面的碴子出走一部分,根据垮塌区的高度分两种方法,第一情况是空区高度小于7

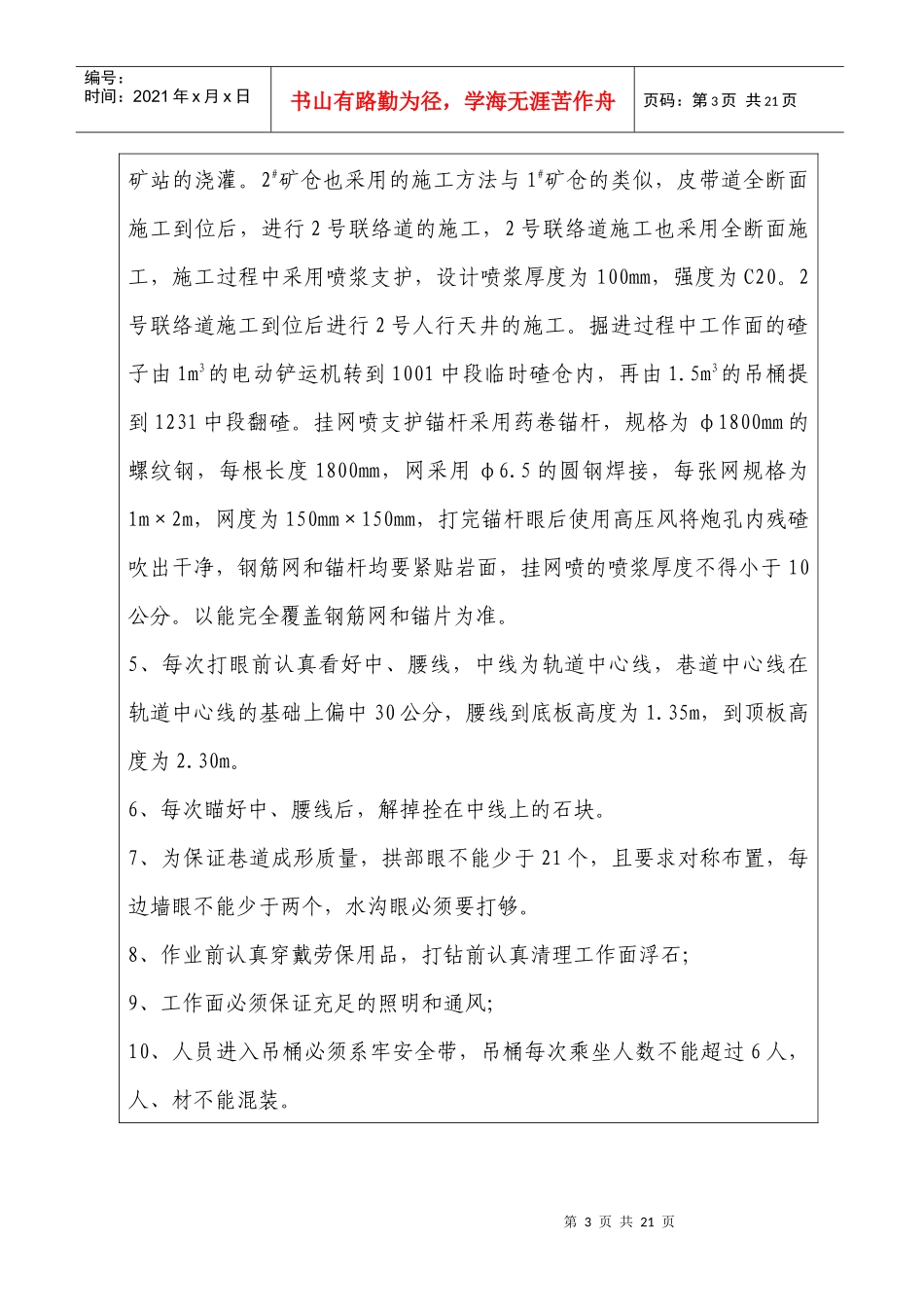

5m,采用喷浆支护先护住空区,接着采用边出碴边挂网喷的方法直到处理完垮塌区;第二种情况是空区的高度大于
