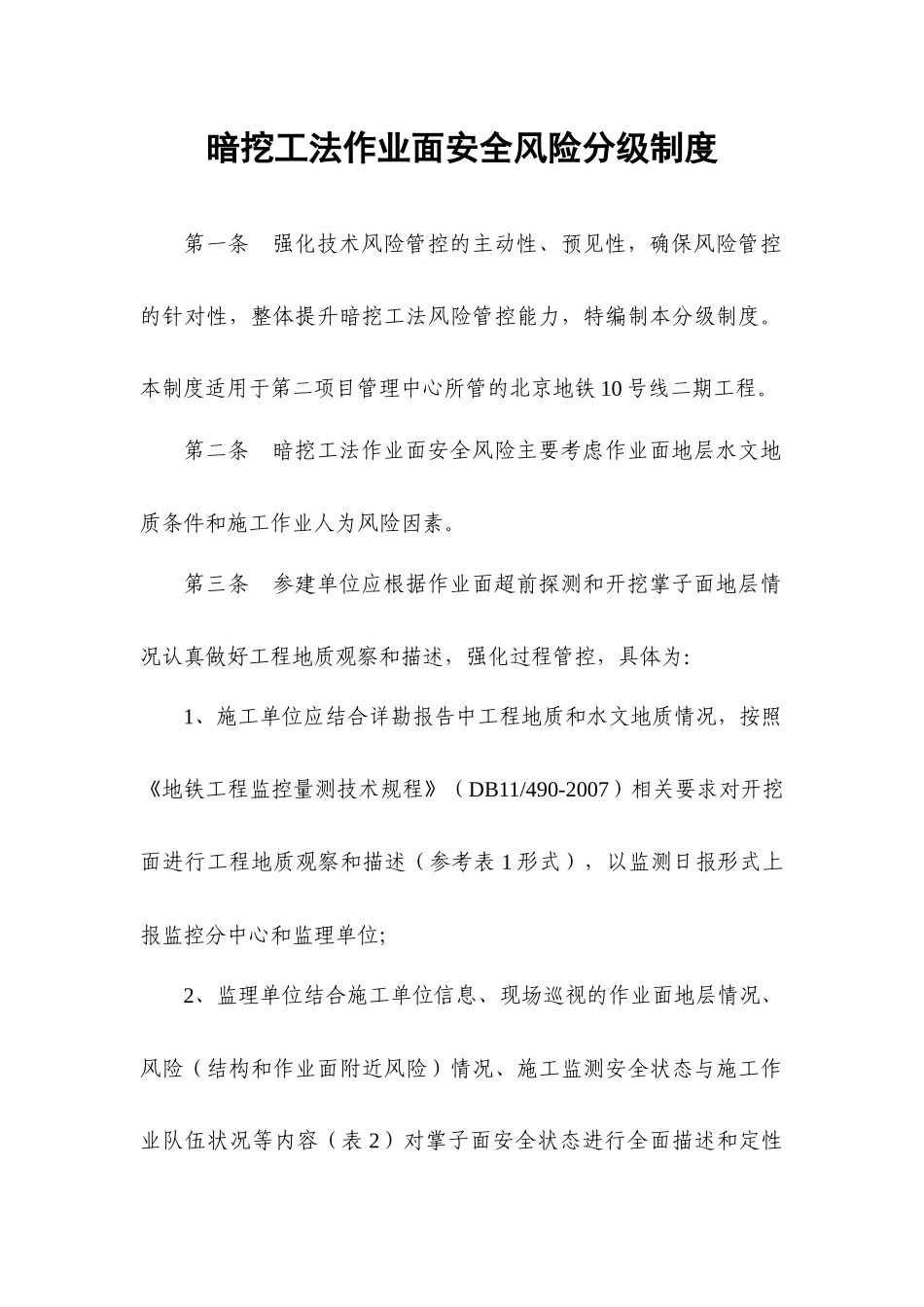

暗挖工法作业面安全风险分级制度第一条强化技术风险管控的主动性、预见性,确保风险管控的针对性,整体提升暗挖工法风险管控能力,特编制本分级制度
本制度适用于第二项目管理中心所管的北京地铁10号线二期工程
第二条暗挖工法作业面安全风险主要考虑作业面地层水文地质条件和施工作业人为风险因素
第三条参建单位应根据作业面超前探测和开挖掌子面地层情况认真做好工程地质观察和描述,强化过程管控,具体为:1、施工单位应结合详勘报告中工程地质和水文地质情况,按照《地铁工程监控量测技术规程》(DB11/490-2007)相关要求对开挖面进行工程地质观察和描述(参考表1形式),以监测日报形式上报监控分中心和监理单位;2、监理单位结合施工单位信息、现场巡视的作业面地层情况、风险(结构和作业面附近风险)情况、施工监测安全状态与施工作业队伍状况等内容(表2)对掌子面安全状态进行全面描述和定性分级评估,以周报和日报形式上报监控分中心(表3);3、第三方监测单位结合土建施工、监理单位上报信息和现场巡视结果,依据施工进度每周定期对各作业面安全风险评定分级(表2、3和附表1、2),并及时加强现场巡视信息的反馈和作业面安全等级的修正,强化安全风险掌控的针对性,真正实现预控

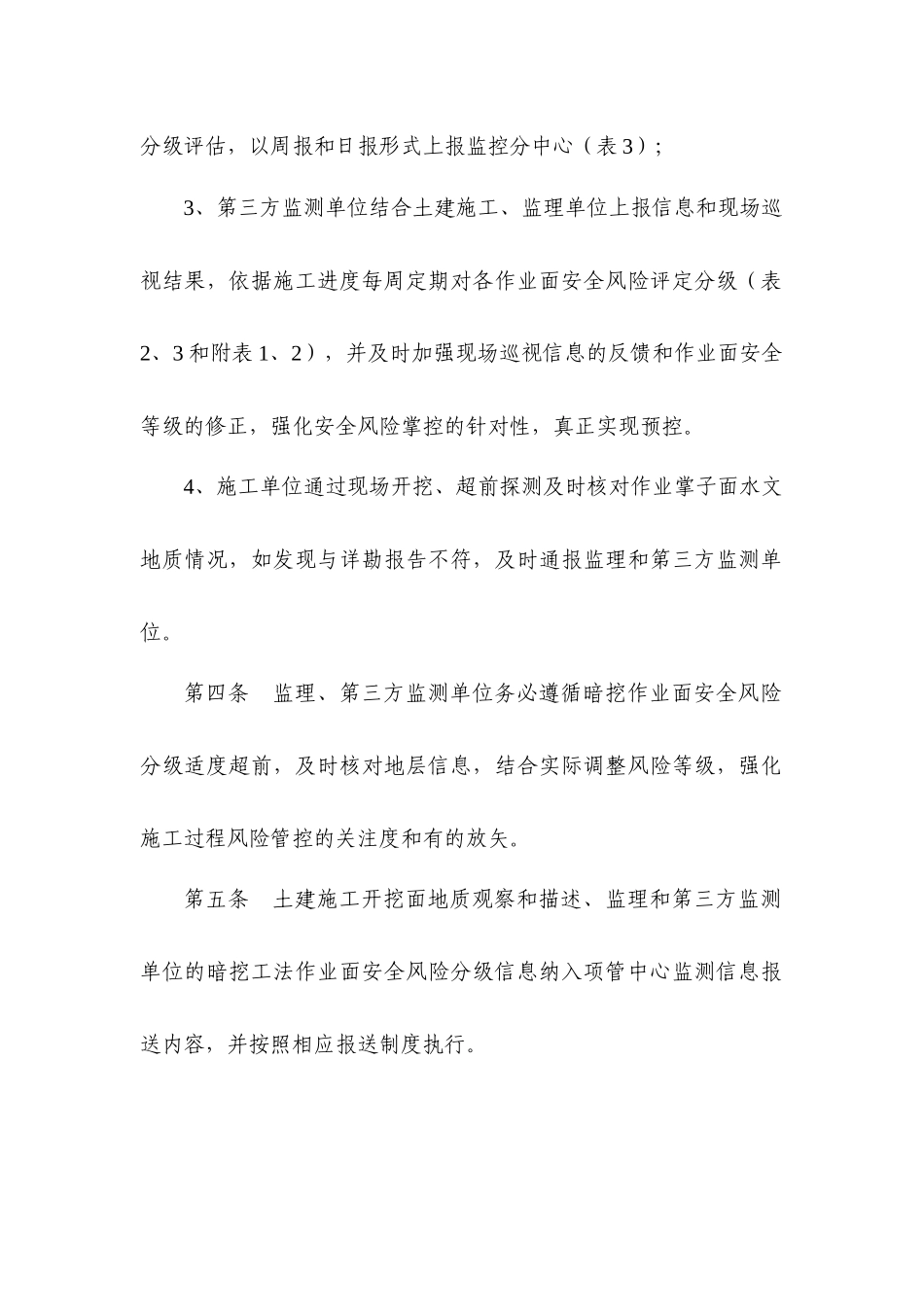

4、施工单位通过现场开挖、超前探测及时核对作业掌子面水文地质情况,如发现与详勘报告不符,及时通报监理和第三方监测单位
第四条监理、第三方监测单位务必遵循暗挖作业面安全风险分级适度超前,及时核对地层信息,结合实际调整风险等级,强化施工过程风险管控的关注度和有的放矢
第五条土建施工开挖面地质观察和描述、监理和第三方监测单位的暗挖工法作业面安全风险分级信息纳入项管中心监测信息报送内容,并按照相应报送制度执行
表1施工阶段暗挖作业面地层观察和描述表标段:施工单位:序号工点名称施工部位(导洞名称与里程)工程进度观察项目状况描述开挖面地质描述超前探测的地质描述
