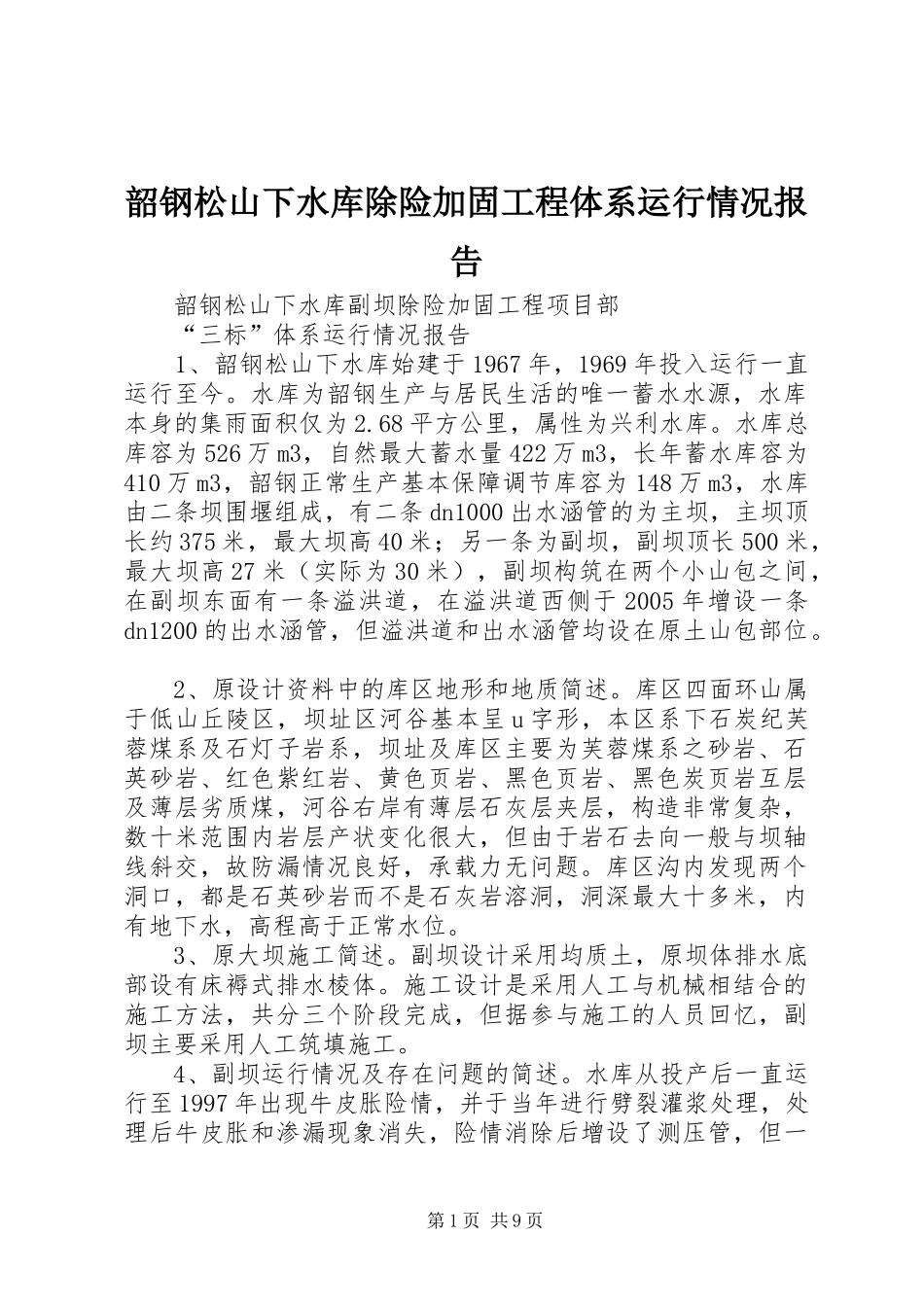

韶钢松山下水库除险加固工程体系运行情况报告韶钢松山下水库副坝除险加固工程项目部“三标”体系运行情况报告1、韶钢松山下水库始建于1967年,1969年投入运行一直运行至今
水库为韶钢生产与居民生活的唯一蓄水水源,水库本身的集雨面积仅为2
68平方公里,属性为兴利水库
水库总库容为526万m3,自然最大蓄水量422万m3,长年蓄水库容为410万m3,韶钢正常生产基本保障调节库容为148万m3,水库由二条坝围堰组成,有二条dn1000出水涵管的为主坝,主坝顶长约375米,最大坝高40米;另一条为副坝,副坝顶长500米,最大坝高27米(实际为30米),副坝构筑在两个小山包之间,在副坝东面有一条溢洪道,在溢洪道西侧于2005年增设一条dn1200的出水涵管,但溢洪道和出水涵管均设在原土山包部位
2、原设计资料中的库区地形和地质简述
库区四面环山属于低山丘陵区,坝址区河谷基本呈u字形,本区系下石炭纪芙蓉煤系及石灯子岩系,坝址及库区主要为芙蓉煤系之砂岩、石英砂岩、红色紫红岩、黄色页岩、黑色页岩、黑色炭页岩互层及薄层劣质煤,河谷右岸有薄层石灰层夹层,构造非常复杂,数十米范围内岩层产状变化很大,但由于岩石去向一般与坝轴线斜交,故防漏情况良好,承载力无问题
库区沟内发现两个洞口,都是石英砂岩而不是石灰岩溶洞,洞深最大十多米,内有地下水,高程高于正常水位
3、原大坝施工简述
副坝设计采用均质土,原坝体排水底部设有床褥式排水棱体
施工设计是采用人工与机械相结合的施工方法,共分三个阶段完成,但据参与施工的人员回忆,副坝主要采用人工筑填施工
4、副坝运行情况及存在问题的简述
水库从投产后一直运行至1997年出现牛皮胀险情,并于当年进行劈裂灌浆处理,处理后牛皮胀和渗漏现象消失,险情消除后增设了测压管,但一第1页共9页年多后又出现渗漏现象,测压管水位也抬高

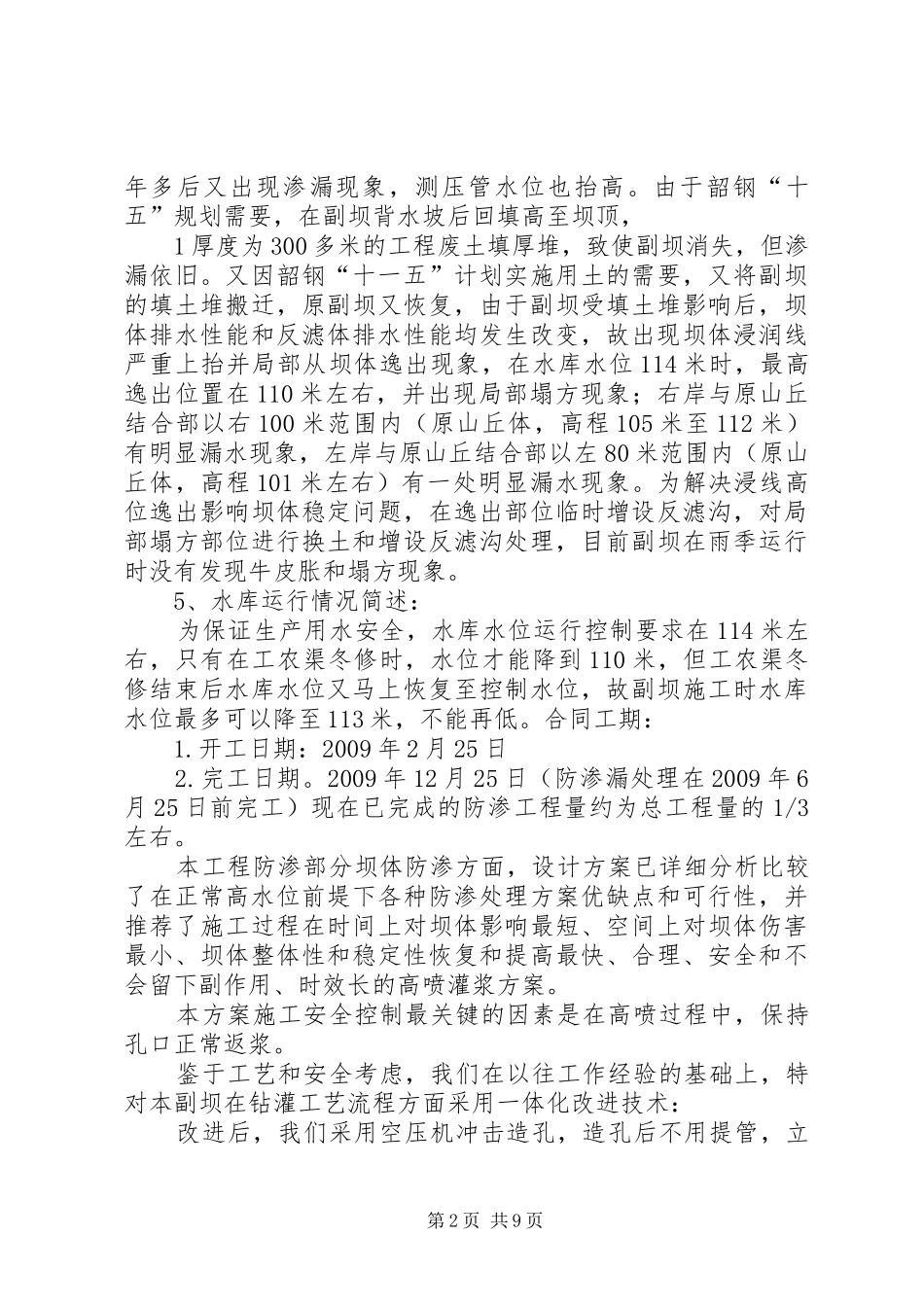

由于韶钢“十五”规划需要,在副坝背水坡后回填高至
