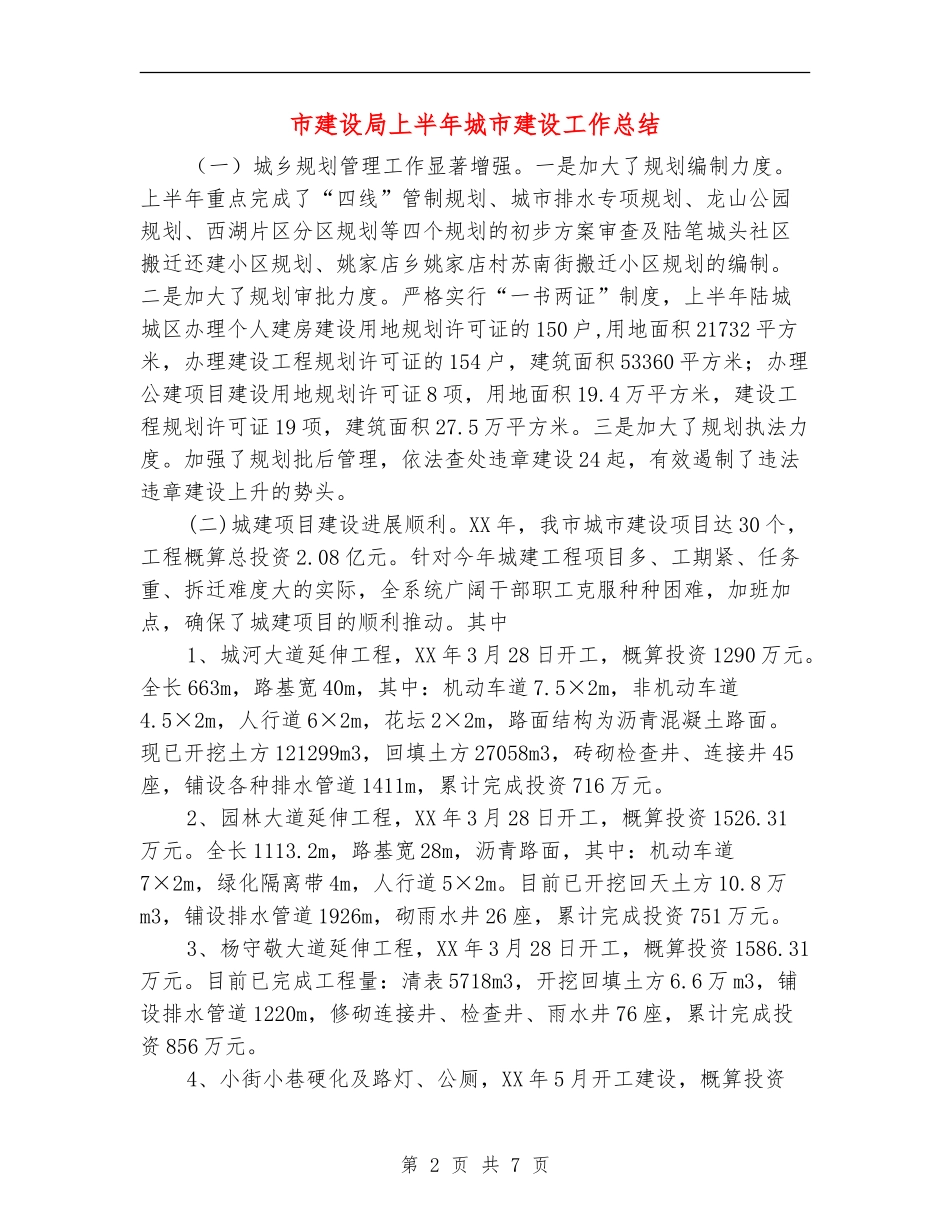

第1页共7页编号:_____市建设局上半年城市建设工作总结学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)市建设局上半年城市建设工作总结(一)城乡规划管理工作显著增强
一是加大了规划编制力度
上半年重点完成了“四线”管制规划、城市排水专项规划、龙山公园规划、西湖片区分区规划等四个规划的初步方案审查及陆笔城头社区搬迁还建小区规划、姚家店乡姚家店村苏南街搬迁小区规划的编制
二是加大了规划审批力度
严格实行“一书两证”制度,上半年陆城城区办理个人建房建设用地规划许可证的150户,用地面积21732平方米,办理建设工程规划许可证的154户,建筑面积53360平方米;办理公建项目建设用地规划许可证8项,用地面积19
4万平方米,建设工程规划许可证19项,建筑面积27
三是加大了规划执法力度
加强了规划批后管理,依法查处违章建设24起,有效遏制了违法违章建设上升的势头
(二)城建项目建设进展顺利

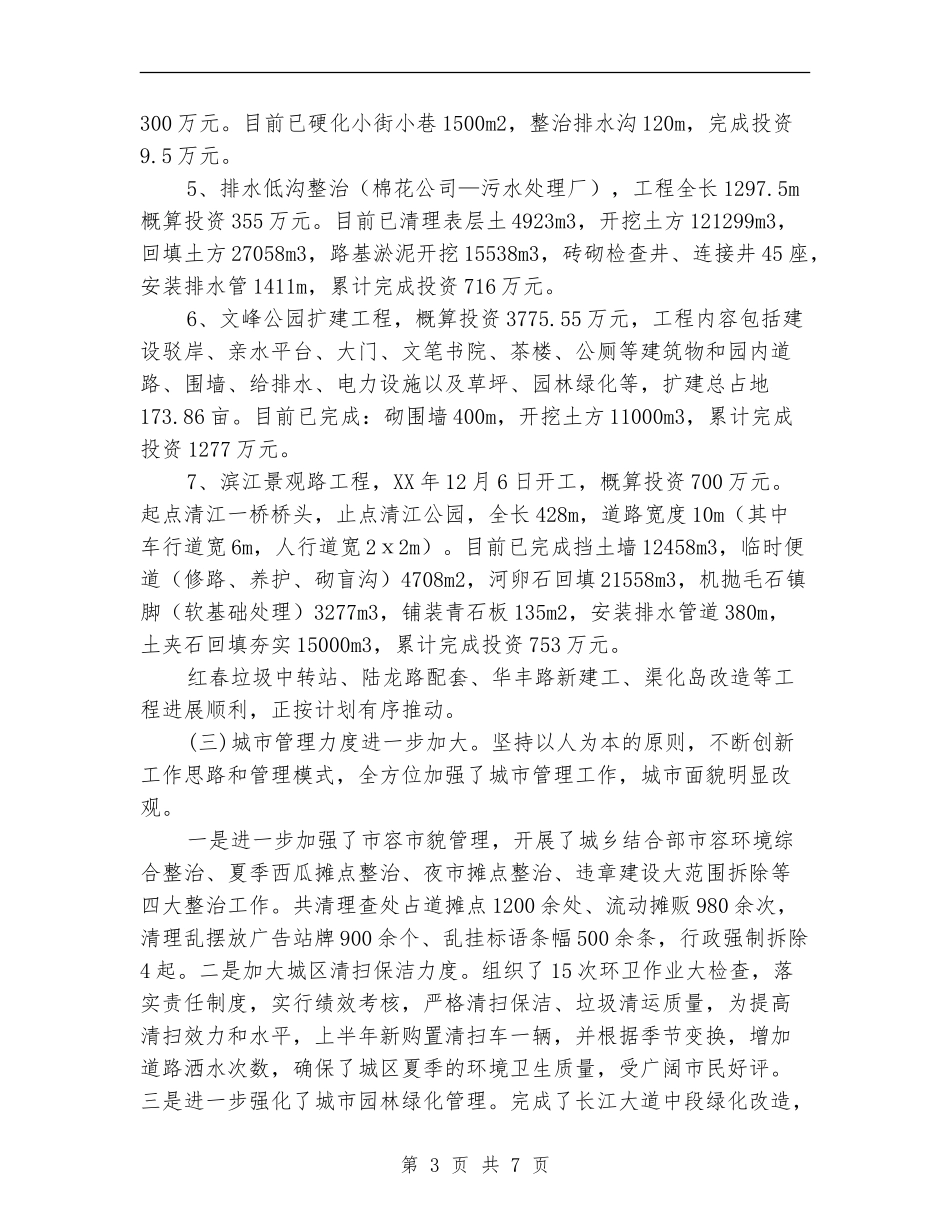

XX年,我市城市建设项目达30个,工程概算总投资2
针对今年城建工程项目多、工期紧、任务重、拆迁难度大的实际,全系统广阔干部职工克服种种困难,加班加点,确保了城建项目的顺利推动
其中1、城河大道延伸工程,XX年3月28日开工,概算投资1290万元
全长663m,路基宽40m,其中:机动车道7
5×2m,非机动车道4
5×2m,人行道6×2m,花坛2×2m,路面结构为沥青混凝土路面
现已开挖土方121299m3,回填土方27058m3,砖砌检查井、连接井45座,铺设各种排水管道1411m,累计完成投资716万元
2、园林大道延伸工程,XX年3月28日开工,概算投资1526
全长1113
2m,路基宽28m,沥青路面,其中:机动车道7×2m,绿化隔离带4m,人行道5×2m
目前已开挖回天土方10
8万m3,铺
