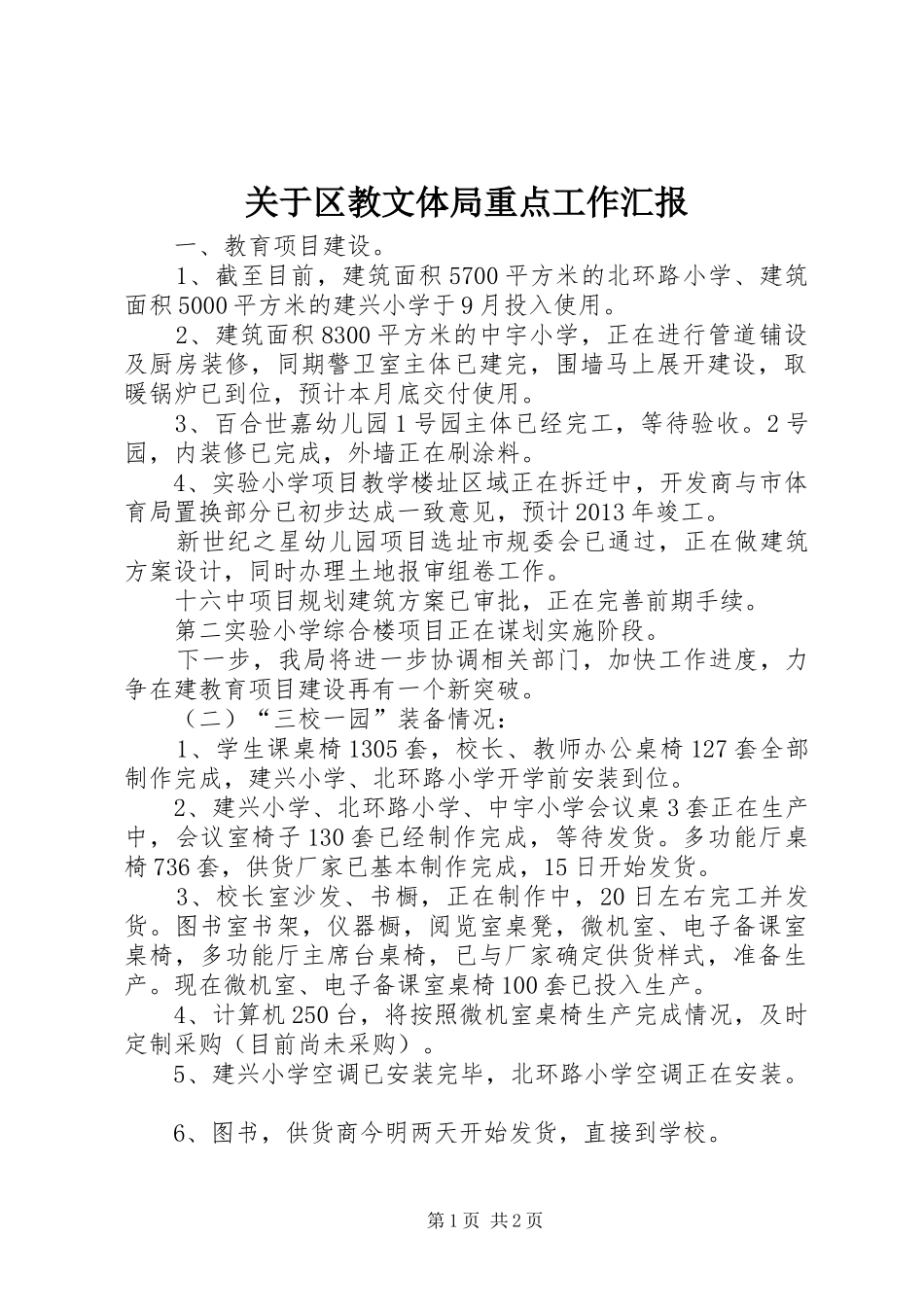

关于区教文体局重点工作汇报一、教育项目建设
1、截至目前,建筑面积5700平方米的北环路小学、建筑面积5000平方米的建兴小学于9月投入使用
2、建筑面积8300平方米的中宇小学,正在进行管道铺设及厨房装修,同期警卫室主体已建完,围墙马上展开建设,取暖锅炉已到位,预计本月底交付使用
3、百合世嘉幼儿园1号园主体已经完工,等待验收
2号园,内装修已完成,外墙正在刷涂料
4、实验小学项目教学楼址区域正在拆迁中,开发商与市体育局置换部分已初步达成一致意见,预计2013年竣工
新世纪之星幼儿园项目选址市规委会已通过,正在做建筑方案设计,同时办理土地报审组卷工作
十六中项目规划建筑方案已审批,正在完善前期手续
第二实验小学综合楼项目正在谋划实施阶段
下一步,我局将进一步协调相关部门,加快工作进度,力争在建教育项目建设再有一个新突破
(二)“三校一园”装备情况:1、学生课桌椅1305套,校长、教师办公桌椅127套全部制作完成,建兴小学、北环路小学开学前安装到位
2、建兴小学、北环路小学、中宇小学会议桌3套正在生产中,会议室椅子130套已经制作完成,等待发货
多功能厅桌椅736套,供货厂家已基本制作完成,15日开始发货
3、校长室沙发、书橱,正在制作中,20日左右完工并发货
图书室书架,仪器橱,阅览室桌凳,微机室、电子备课室桌椅,多功能厅主席台桌椅,已与厂家确定供货样式,准备生产
现在微机室、电子备课室桌椅100套已投入生产
4、计算机250台,将按照微机室桌椅生产完成情况,及时定制采购(目前尚未采购)
5、建兴小学空调已安装完毕,北环路小学空调正在安装
6、图书,供货商今明两天开始发货,直接到学校

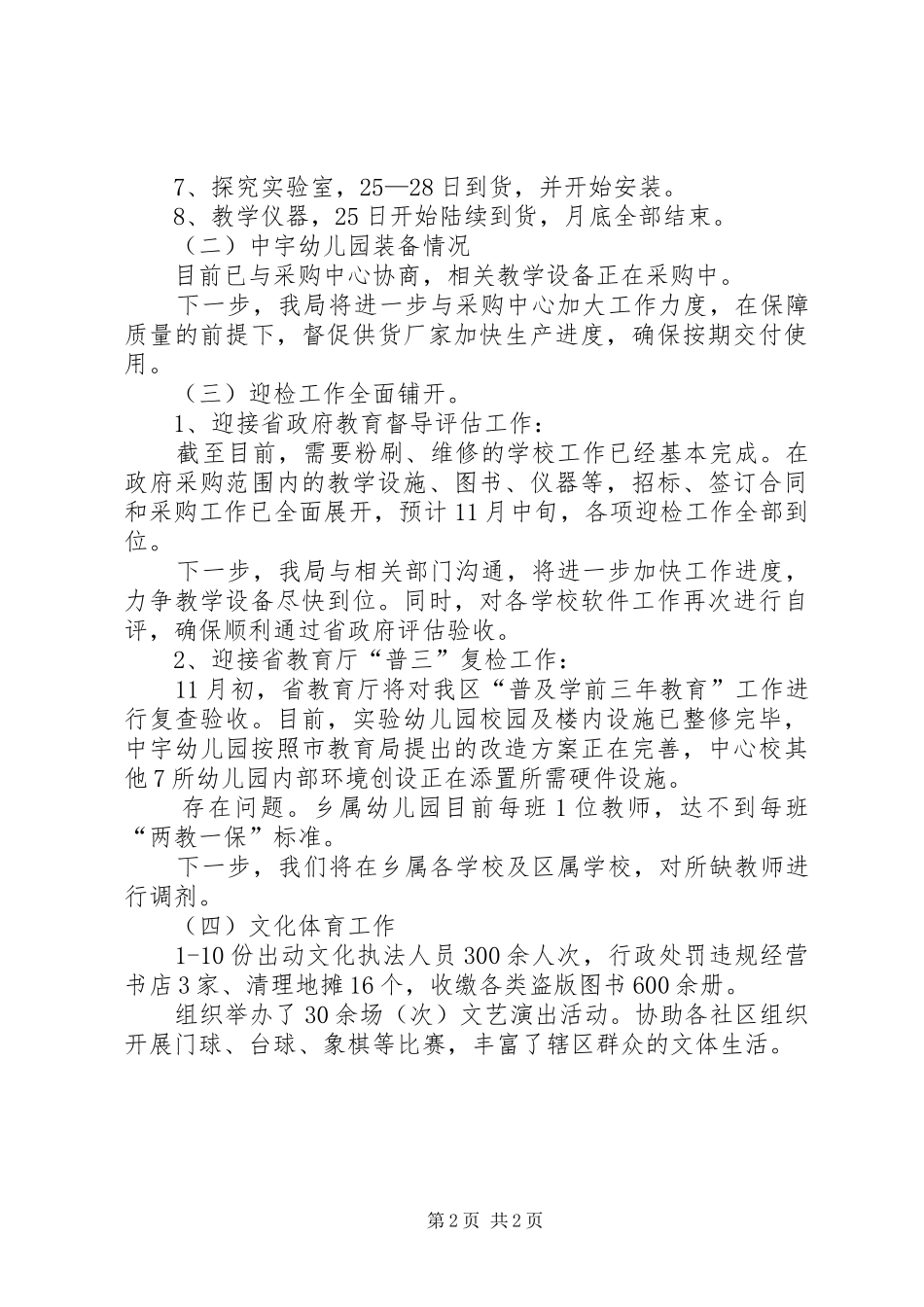

第1页共2页7、探究实验室,25—28日到货,并开始安装
8、教学仪器,25日开始陆续到货,月底全部结束
(二)中宇幼儿园装备情况目前已与采购中心协商,相关教学设备正在采购中
下一步,我局将
