关于丰和园住宅小区质量安全程序等方面的问题的报告关于丰和园住宅小区质量安全程序等方面的问题的报告XX市建设局建工科:XX市建筑工程质量安全监督站:丰和园住宅小区由XX市启生房地产开发有限责任公司开发建设,湖北中民建筑工程公司施工总承包(暂划分两个标段劳务分包)、湖南城市学院规划设计院设计、XX市建设工程监理有限公司监理、XX省地勘院勘察
总建筑面积280000万㎡,现已开工面积约140000万㎡,该工程于2010年12月完成大部分区块深基坑土方开挖,2011年4月2日桩基施工队正式进场施工,至9月底1X、2X、4X、5X、6X、11X楼及大部分地下车库桩基础施工完毕
目前1X、2X楼四层转换层施工、4X、5X、6X七层主体施工、11X楼二层主体施工、局部地库施工
现将该工程施工程序、施工质量、安全文明施工等方面存在的问题再次上报,请协助解决
一、施工程序1、该工程至今仍未取得规划及施工许可证;2、该工程至今仍未通过开工安全条件审查及危险性较大分部分项工程安全条件审查;3、桩基子分部及基础分部工程至今仍未组织验收;(原因:1、部分桩基试块砼抗压强度不满足设计要求,已报请原设计单位复核验算,但未出具合法有效书面结论;2

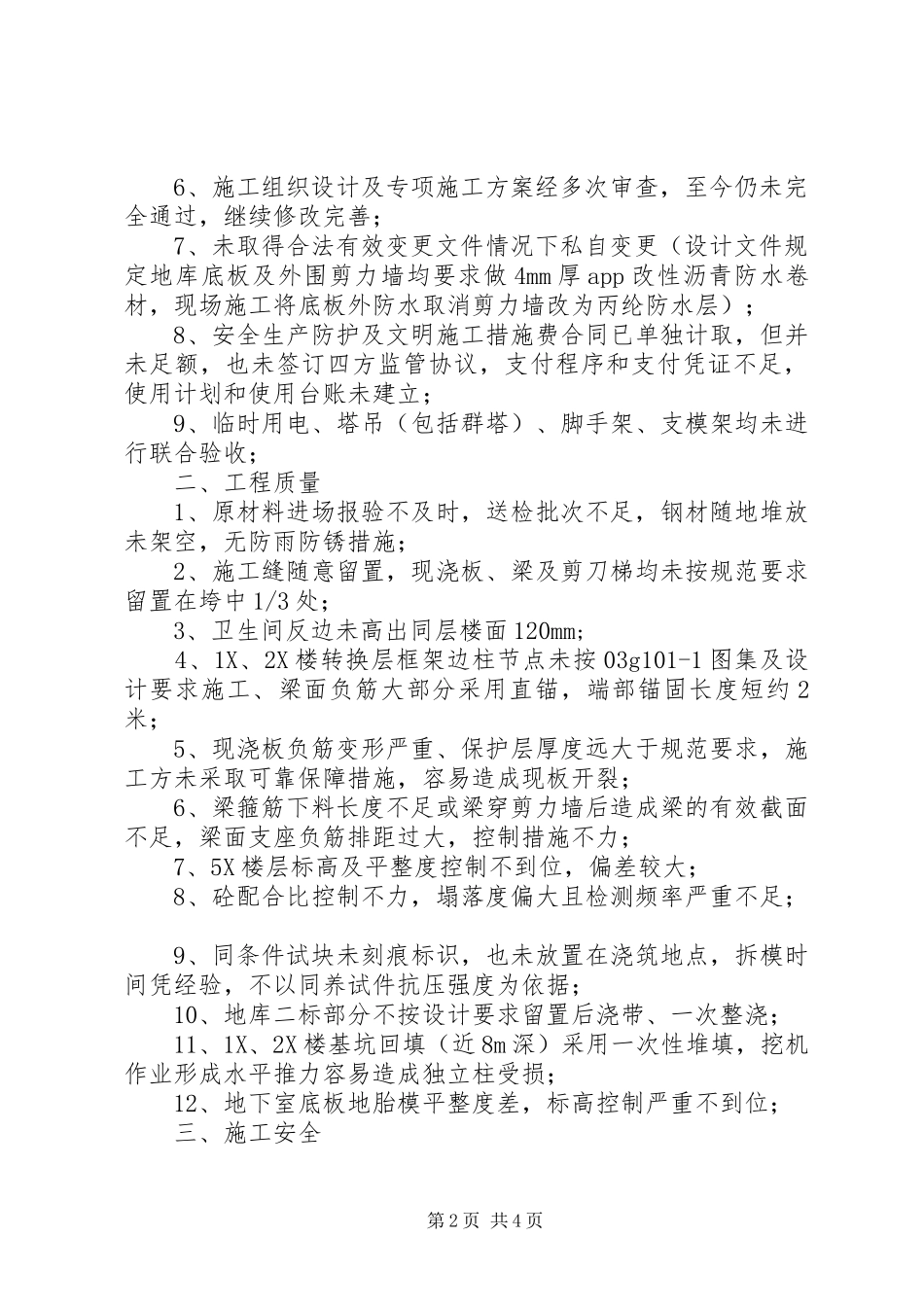

原桩基施工队伍为通道坪阳建筑公司和祁阳八建均为三级,资质条件不符;3
桩基施工资料管理混乱、缺项严重,仍未整理齐全
)4、施工图至今未见审查报告;5、在施工过程中,XX市质监站及项目监理部均多次下达工程暂停令,责令整改,施工单位拒绝执行;第1页共4页6、施工组织设计及专项施工方案经多次审查,至今仍未完全通过,继续修改完善;7、未取得合法有效变更文件情况下私自变更(设计文件规定地库底板及外围剪力墙均要求做4mm厚app改性沥青防水卷材,现场施工将底板外防水取消剪力墙改为丙纶防水层);8、安全生产防护及文明施工措施费合同已单独计取,但并未足额,也未签订四方监管协议,
