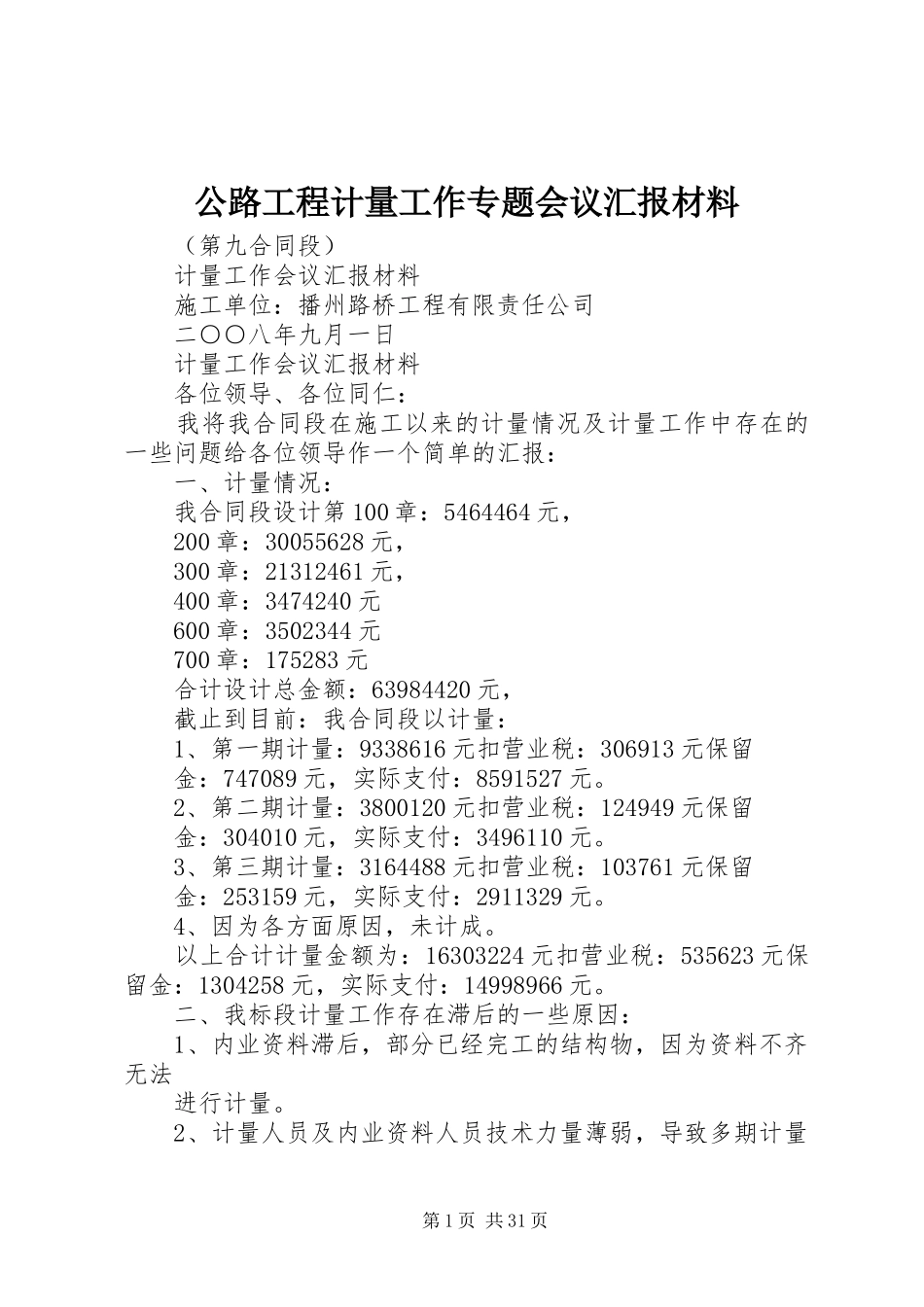

公路工程计量工作专题会议汇报材料(第九合同段)计量工作会议汇报材料施工单位:播州路桥工程有限责任公司二○○八年九月一日计量工作会议汇报材料各位领导、各位同仁:我将我合同段在施工以来的计量情况及计量工作中存在的一些问题给各位领导作一个简单的汇报:一、计量情况:我合同段设计第100章:5464464元,200章:30055628元,300章:21312461元,400章:3474240元600章:3502344元700章:175283元合计设计总金额:63984420元,截止到目前:我合同段以计量:1、第一期计量:9338616元扣营业税:306913元保留金:747089元,实际支付:8591527元
2、第二期计量:3800120元扣营业税:124949元保留金:304010元,实际支付:3496110元
3、第三期计量:3164488元扣营业税:103761元保留金:253159元,实际支付:2911329元
4、因为各方面原因,未计成
以上合计计量金额为:16303224元扣营业税:535623元保留金:1304258元,实际支付:14998966元
二、我标段计量工作存在滞后的一些原因:1、内业资料滞后,部分已经完工的结构物,因为资料不齐无法进行计量
2、计量人员及内业资料人员技术力量薄弱,导致多期计量第1页共31页不能按时完成
3、内、外业技术人员对整个计量工作配合不协调统一,每期计量时都有部分如质量问题等需要现场处理的,因为现场未及时处理等导致无法计量
4、计量签认,因我标段大型结构物较多,占每期计量内容比例较大,如果按照按每道分项工程完工才能计量的原则,导致部分在建工程不能计量
5、已经建好的工程项目存在变更的,如挡墙基底超深等,在整个变更手续未完成之前不能计量,导致加大资金缺口
三、对整个计量工作提出的一些问题及建议:1、已经建好的大型结构物存在部分变更的,如
