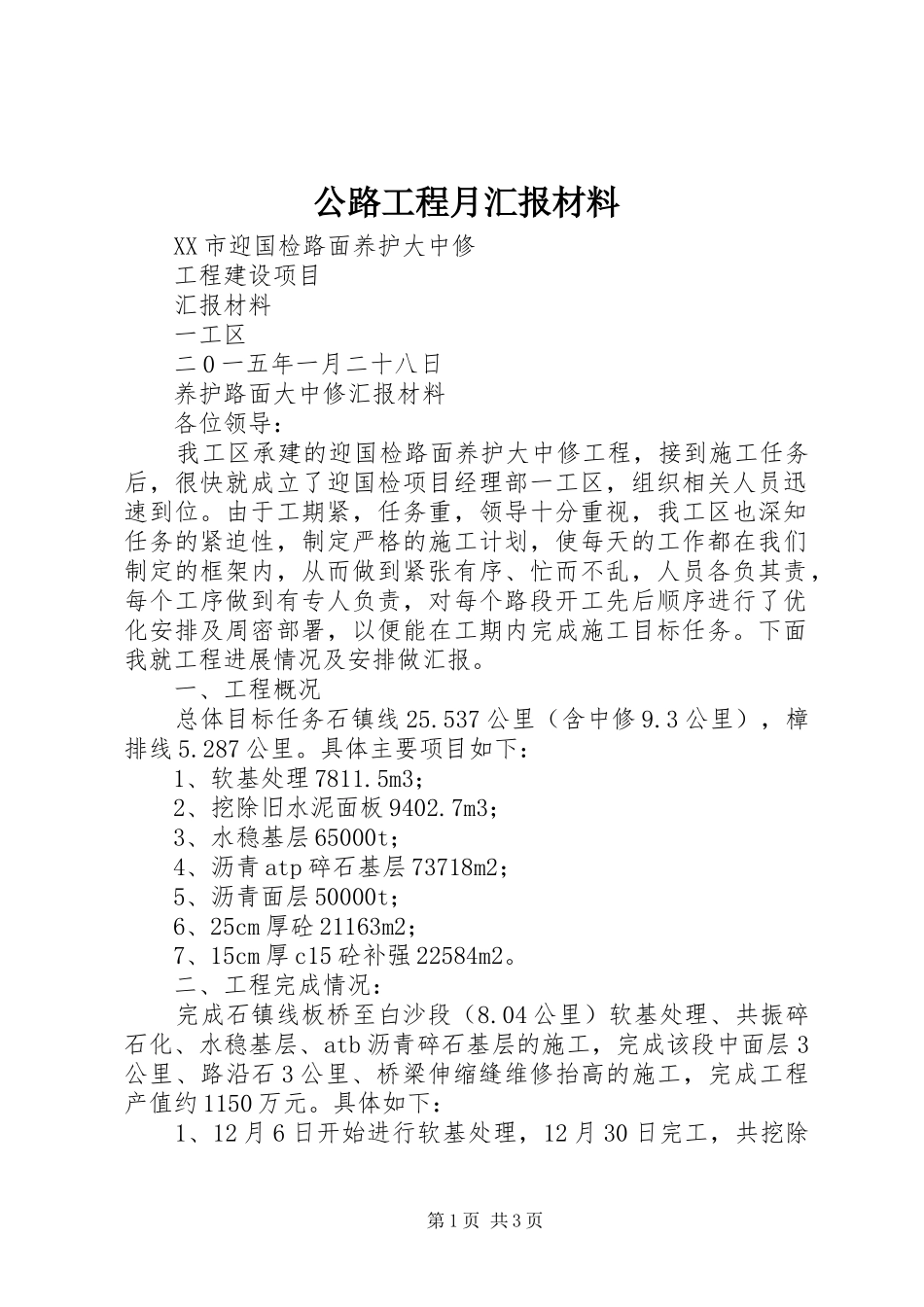

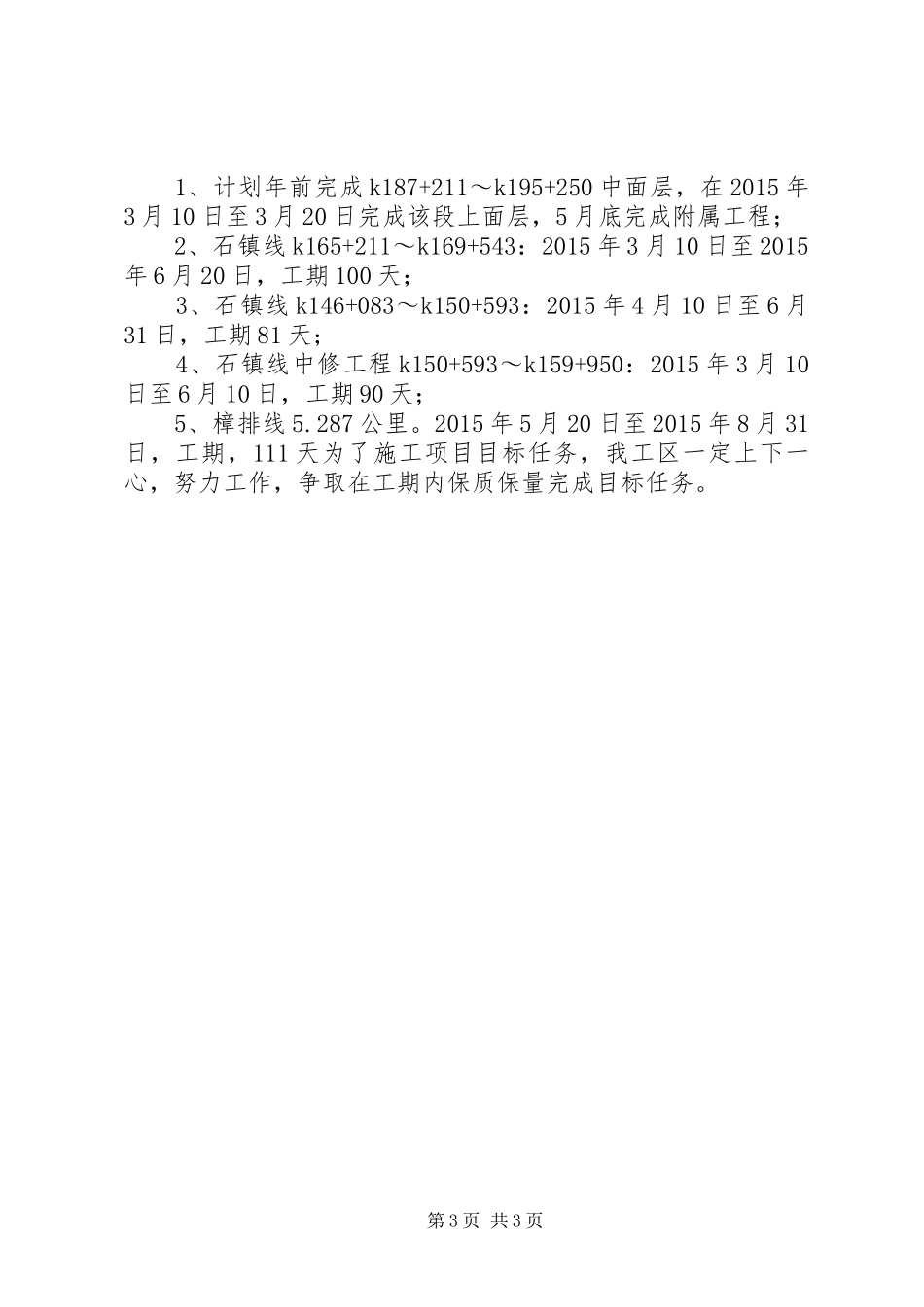

公路工程月汇报材料XX市迎国检路面养护大中修工程建设项目汇报材料一工区二0一五年一月二十八日养护路面大中修汇报材料各位领导:我工区承建的迎国检路面养护大中修工程,接到施工任务后,很快就成立了迎国检项目经理部一工区,组织相关人员迅速到位
由于工期紧,任务重,领导十分重视,我工区也深知任务的紧迫性,制定严格的施工计划,使每天的工作都在我们制定的框架内,从而做到紧张有序、忙而不乱,人员各负其责,每个工序做到有专人负责,对每个路段开工先后顺序进行了优化安排及周密部署,以便能在工期内完成施工目标任务
下面我就工程进展情况及安排做汇报
一、工程概况总体目标任务石镇线25
537公里(含中修9
3公里),樟排线5
具体主要项目如下:1、软基处理7811
5m3;2、挖除旧水泥面板9402
7m3;3、水稳基层65000t;4、沥青atp碎石基层73718m2;5、沥青面层50000t;6、25cm厚砼21163m2;7、15cm厚c15砼补强22584m2
二、工程完成情况:完成石镇线板桥至白沙段(8
04公里)软基处理、共振碎石化、水稳基层、atb沥青碎石基层的施工,完成该段中面层3公里、路沿石3公里、桥梁伸缩缝维修抬高的施工,完成工程产值约1150万元
具体如下:1、12月6日开始进行软基处理,12月30日完工,共挖除第1页共3页软基11000m,换填级配碎石3400m经过搅拌后运到现场分层压实,并留有影像资料
232、碎石化12月14日施工,由于施工进度缓慢,每天完成约2000m,造成后续水稳摊铺工作没有足够的工作面,要求施工队伍增加二台破碎机进行作业
12月17日三台破碎机到场并同时作业,为我们的水稳摊铺创造了很好的施工条件,碎石化于12月30日完工,完成共振碎石化60000平方米
3、水稳基层于12月20日开工,15年1月4日完工,采用两台摊铺机先后梯形作业,基层施
