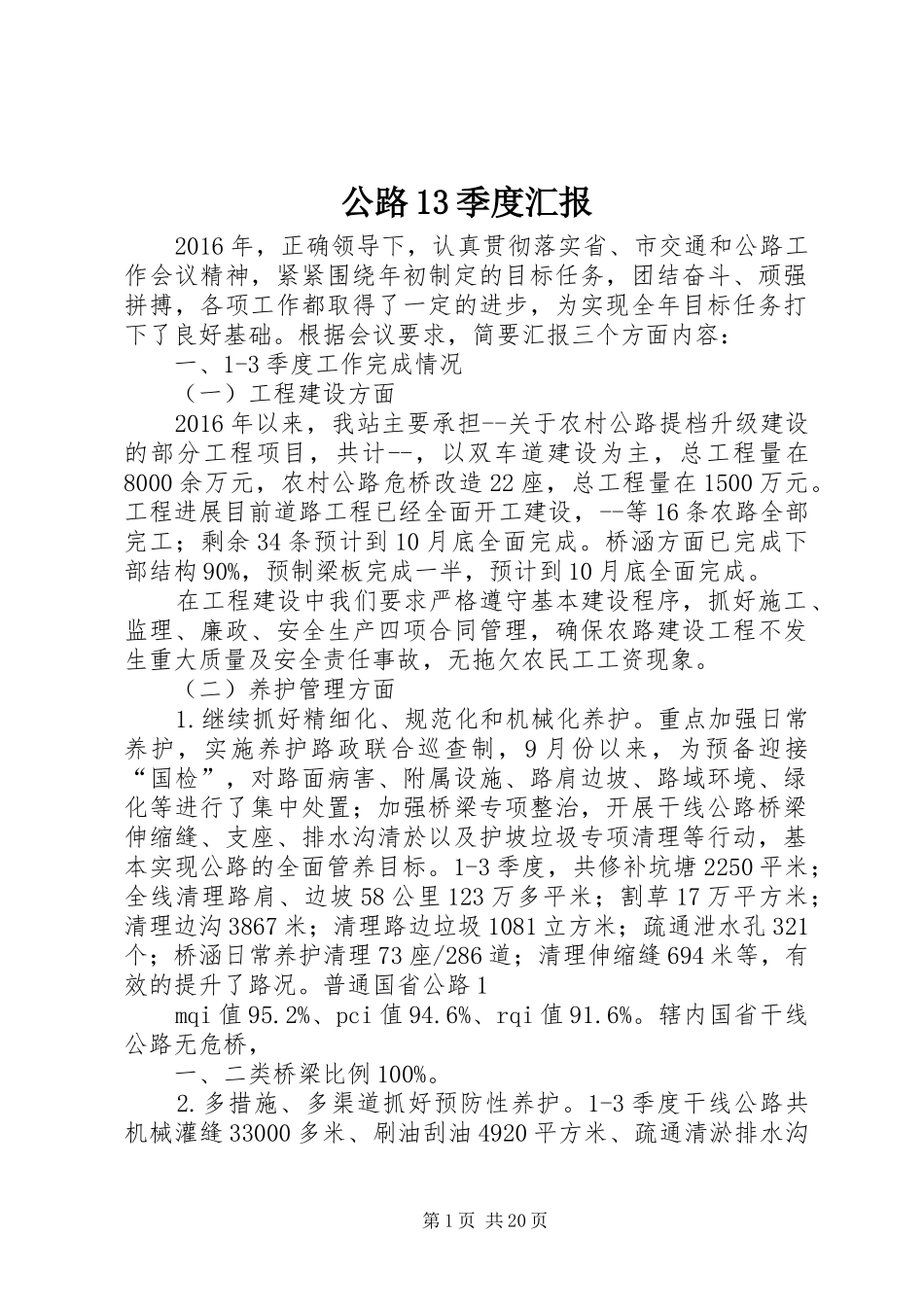

公路13季度汇报2016年,正确领导下,认真贯彻落实省、市交通和公路工作会议精神,紧紧围绕年初制定的目标任务,团结奋斗、顽强拼搏,各项工作都取得了一定的进步,为实现全年目标任务打下了良好基础
根据会议要求,简要汇报三个方面内容:一、1-3季度工作完成情况(一)工程建设方面2016年以来,我站主要承担--关于农村公路提档升级建设的部分工程项目,共计--,以双车道建设为主,总工程量在8000余万元,农村公路危桥改造22座,总工程量在1500万元
工程进展目前道路工程已经全面开工建设,--等16条农路全部完工;剩余34条预计到10月底全面完成
桥涵方面已完成下部结构90%,预制梁板完成一半,预计到10月底全面完成
在工程建设中我们要求严格遵守基本建设程序,抓好施工、监理、廉政、安全生产四项合同管理,确保农路建设工程不发生重大质量及安全责任事故,无拖欠农民工工资现象
(二)养护管理方面1
继续抓好精细化、规范化和机械化养护
重点加强日常养护,实施养护路政联合巡查制,9月份以来,为预备迎接“国检”,对路面病害、附属设施、路肩边坡、路域环境、绿化等进行了集中处置;加强桥梁专项整治,开展干线公路桥梁伸缩缝、支座、排水沟清於以及护坡垃圾专项清理等行动,基本实现公路的全面管养目标
1-3季度,共修补坑塘2250平米;全线清理路肩、边坡58公里123万多平米;割草17万平方米;清理边沟3867米;清理路边垃圾1081立方米;疏通泄水孔321个;桥涵日常养护清理73座/286道;清理伸缩缝694米等,有效的提升了路况
普通国省公路1mqi值95
2%、pci值94
6%、rqi值91
辖内国省干线公路无危桥,一、二类桥梁比例100%
多措施、多渠道抓好预防性养护
1-3季度干线公路共机械灌缝33000多米、刷油刮油4920平方米、疏通清淤排水沟第1页共20页3700多米、还原再生剂喷涂
