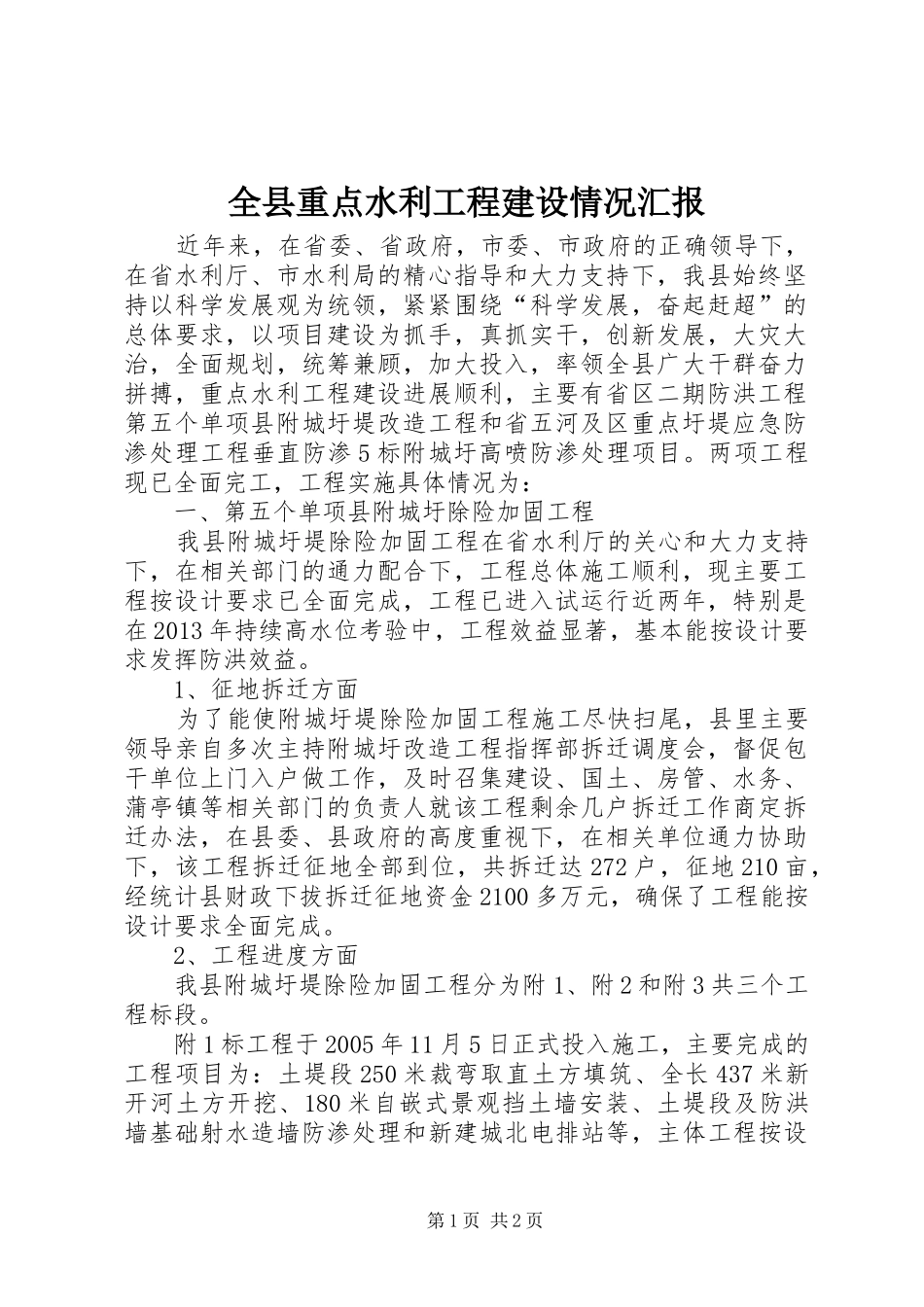

全县重点水利工程建设情况汇报近年来,在省委、省政府,市委、市政府的正确领导下,在省水利厅、市水利局的精心指导和大力支持下,我县始终坚持以科学发展观为统领,紧紧围绕“科学发展,奋起赶超”的总体要求,以项目建设为抓手,真抓实干,创新发展,大灾大治,全面规划,统筹兼顾,加大投入,率领全县广大干群奋力拼搏,重点水利工程建设进展顺利,主要有省区二期防洪工程第五个单项县附城圩堤改造工程和省五河及区重点圩堤应急防渗处理工程垂直防渗5标附城圩高喷防渗处理项目
两项工程现已全面完工,工程实施具体情况为:一、第五个单项县附城圩除险加固工程我县附城圩堤除险加固工程在省水利厅的关心和大力支持下,在相关部门的通力配合下,工程总体施工顺利,现主要工程按设计要求已全面完成,工程已进入试运行近两年,特别是在2013年持续高水位考验中,工程效益显著,基本能按设计要求发挥防洪效益
1、征地拆迁方面为了能使附城圩堤除险加固工程施工尽快扫尾,县里主要领导亲自多次主持附城圩改造工程指挥部拆迁调度会,督促包干单位上门入户做工作,及时召集建设、国土、房管、水务、蒲亭镇等相关部门的负责人就该工程剩余几户拆迁工作商定拆迁办法,在县委、县政府的高度重视下,在相关单位通力协助下,该工程拆迁征地全部到位,共拆迁达272户,征地210亩,经统计县财政下拔拆迁征地资金2100多万元,确保了工程能按设计要求全面完成
2、工程进度方面我县附城圩堤除险加固工程分为附1、附2和附3共三个工程标段
附1标工程于2005年11月5日正式投入施工,主要完成的工程项目为:土堤段250米裁弯取直土方填筑、全长437米新开河土方开挖、180米自嵌式景观挡土墙安装、土堤段及防洪墙基础射水造墙防渗处理和新建城北电排站等,主体工程按设第1页共2页计要求完工,完成投资约1100万元

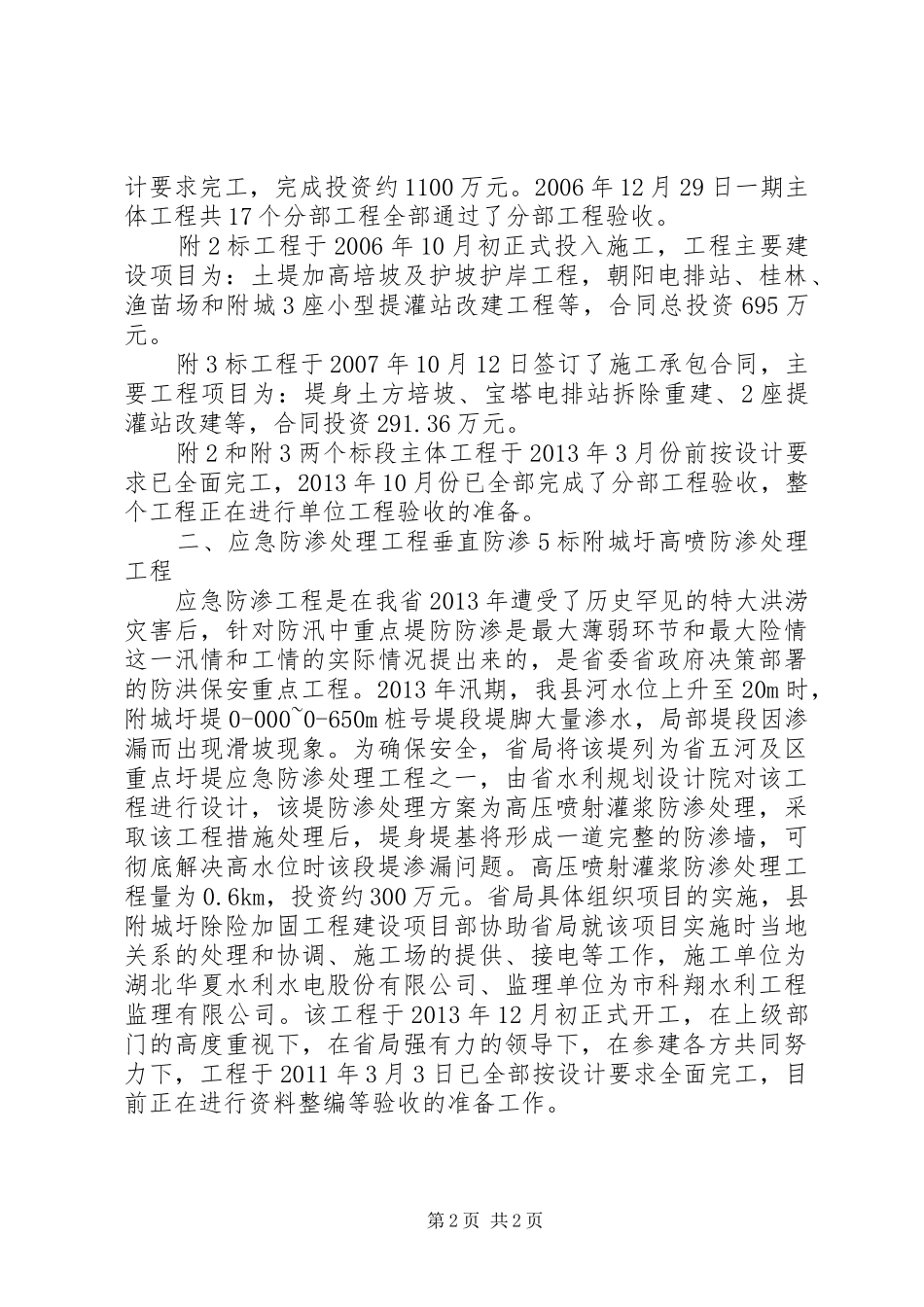

2006年12月29日一期主体工程共17个分部工程全部通过了分部工程验收
