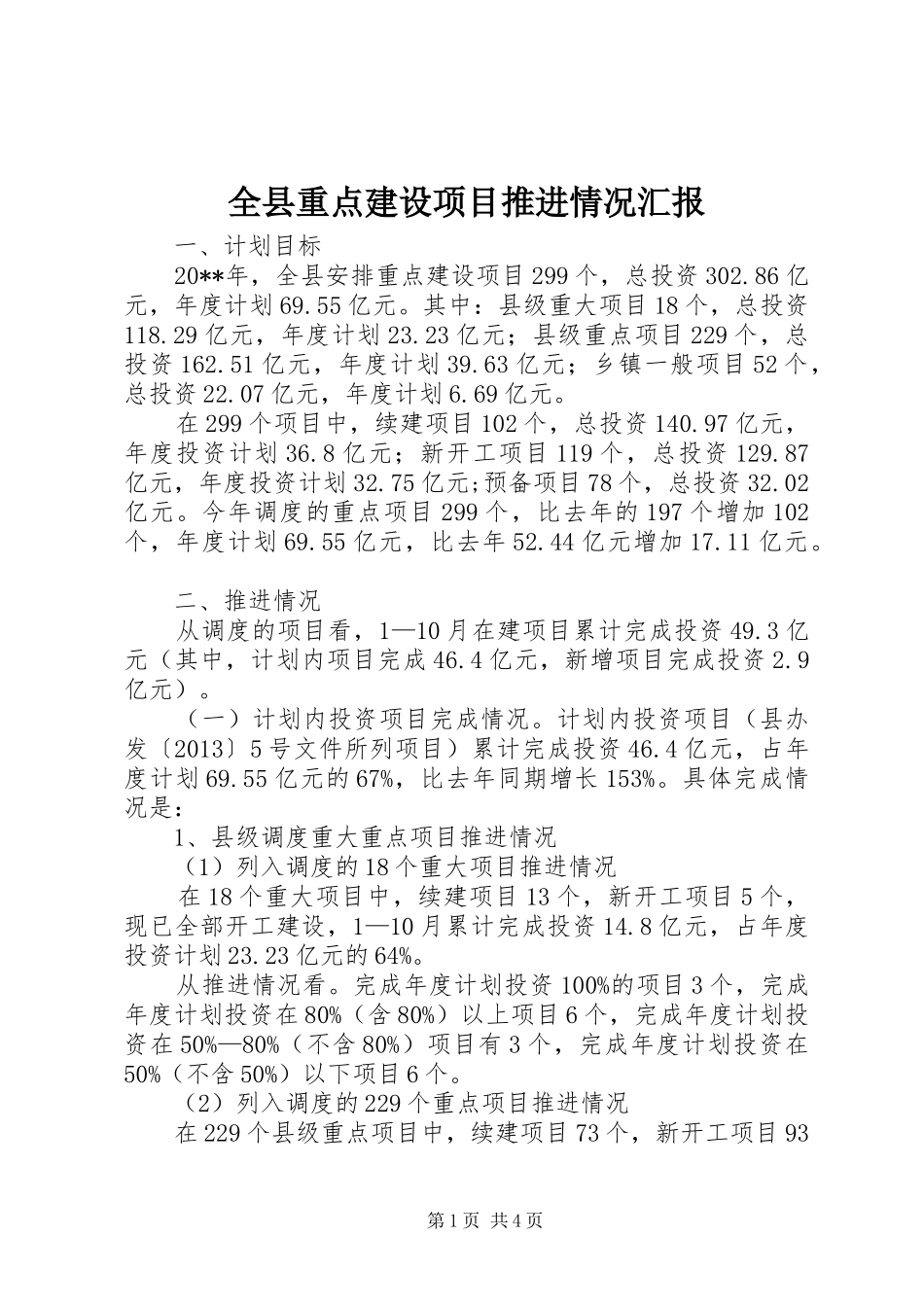

全县重点建设项目推进情况汇报一、计划目标20**年,全县安排重点建设项目299个,总投资302
86亿元,年度计划69
其中:县级重大项目18个,总投资118
29亿元,年度计划23
23亿元;县级重点项目229个,总投资162
51亿元,年度计划39
63亿元;乡镇一般项目52个,总投资22
07亿元,年度计划6
在299个项目中,续建项目102个,总投资140
97亿元,年度投资计划36
8亿元;新开工项目119个,总投资129
87亿元,年度投资计划32
75亿元;预备项目78个,总投资32
今年调度的重点项目299个,比去年的197个增加102个,年度计划69
55亿元,比去年52
44亿元增加17
二、推进情况从调度的项目看,1—10月在建项目累计完成投资49
3亿元(其中,计划内项目完成46
4亿元,新增项目完成投资2
(一)计划内投资项目完成情况
计划内投资项目(县办发〔2013〕5号文件所列项目)累计完成投资46
4亿元,占年度计划69
55亿元的67%,比去年同期增长153%
具体完成情况是:1、县级调度重大重点项目推进情况(1)列入调度的18个重大项目推进情况在18个重大项目中,续建项目13个,新开工项目5个,现已全部开工建设,1—10月累计完成投资14
8亿元,占年度投资计划23
23亿元的64%
从推进情况看
完成年度计划投资100%的项目3个,完成年度计划投资在80%(含80%)以上项目6个,完成年度计划投资在50%—80%(不含80%)项目有3个,完成年度计划投资在50%(不含50%)以下项目6个

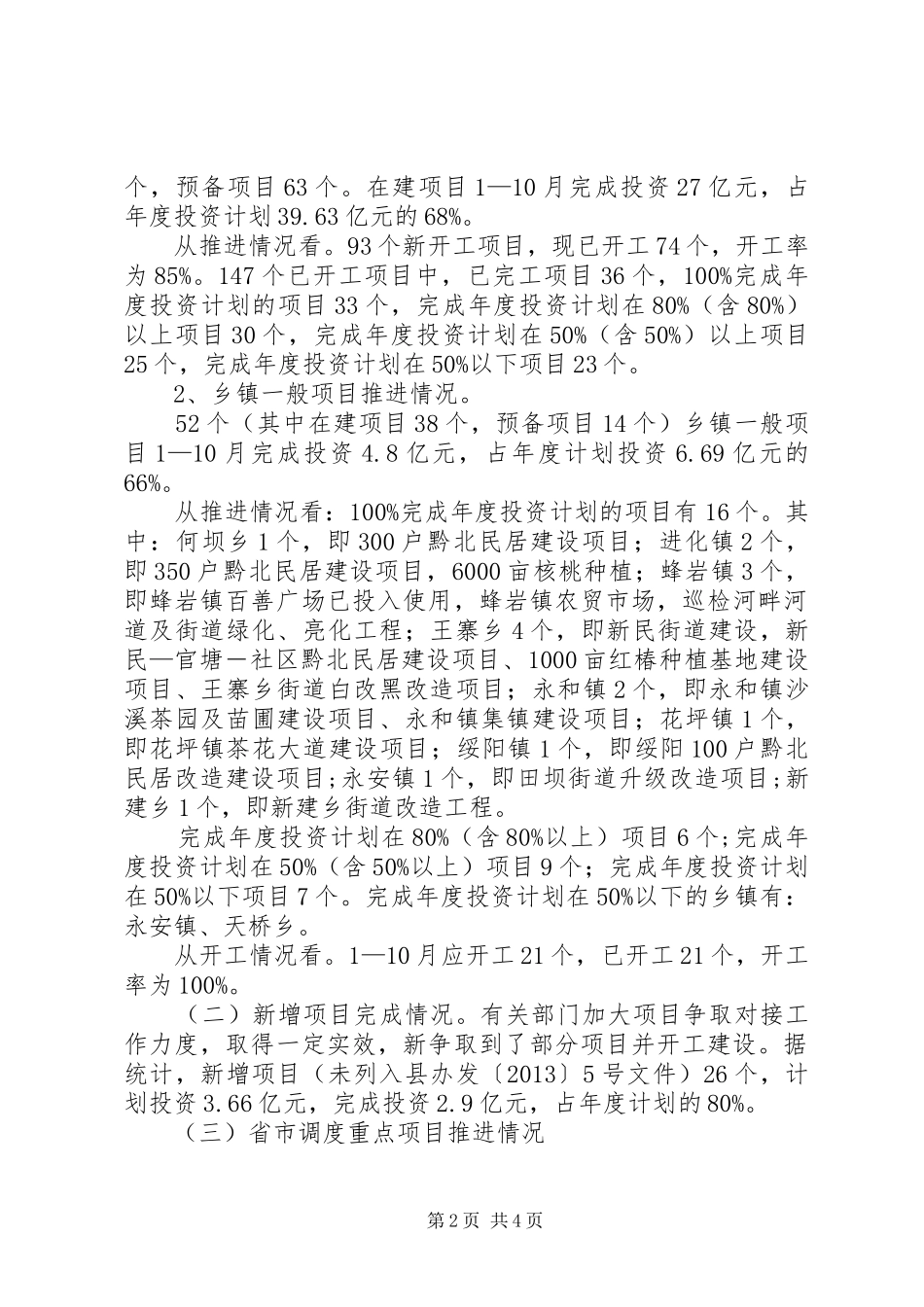

(2)列入调度的229个重点项目推进情况在229个县级重点项目中,续建项目73个,新开工项目93第1页共4页个,预备项目63个
在建项目1—10月完成投资27亿元,占年度投资计划39
63亿元的68%
