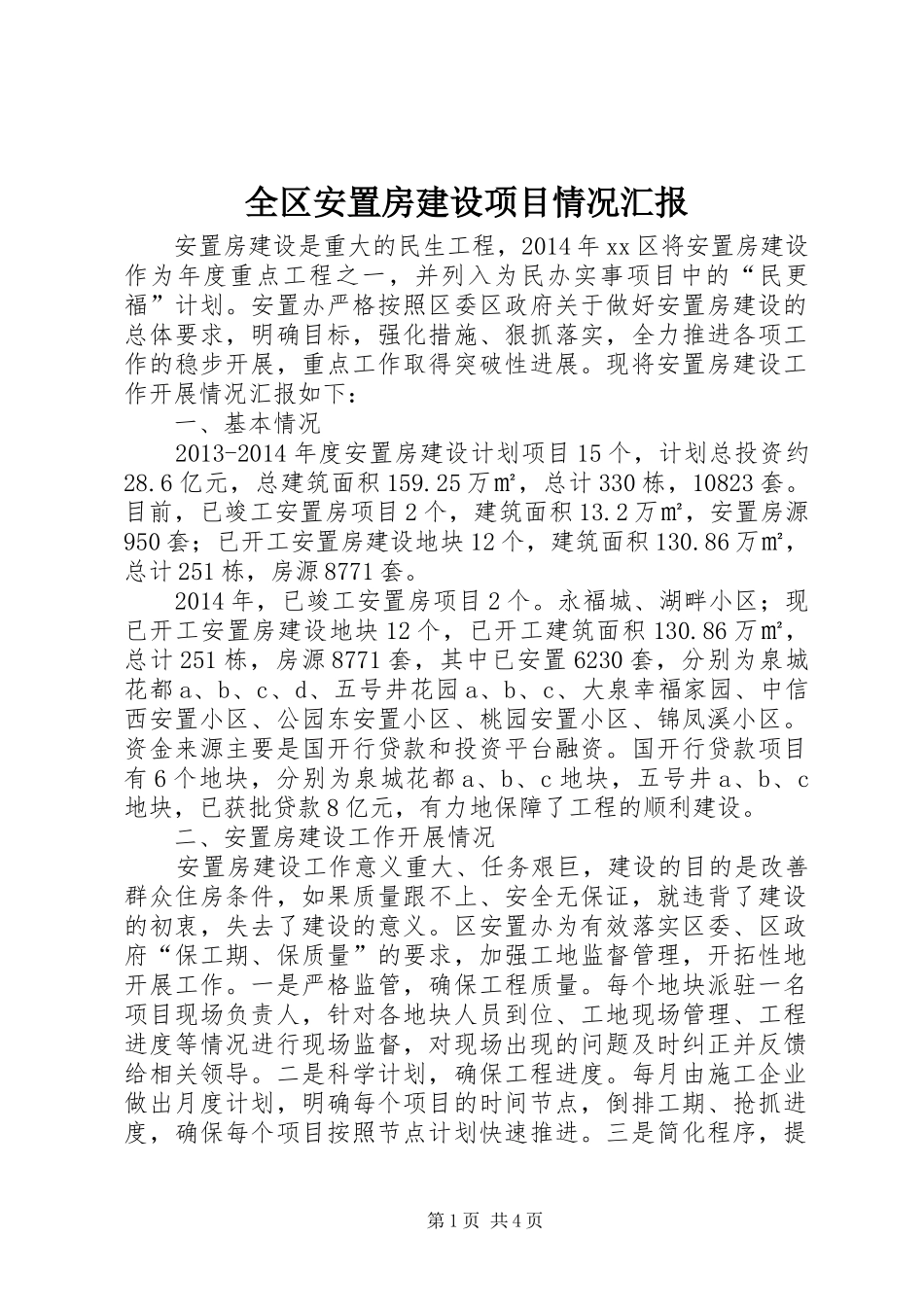

全区安置房建设项目情况汇报安置房建设是重大的民生工程,2014年xx区将安置房建设作为年度重点工程之一,并列入为民办实事项目中的“民更福”计划
安置办严格按照区委区政府关于做好安置房建设的总体要求,明确目标,强化措施、狠抓落实,全力推进各项工作的稳步开展,重点工作取得突破性进展
现将安置房建设工作开展情况汇报如下:一、基本情况2013-2014年度安置房建设计划项目15个,计划总投资约28
6亿元,总建筑面积159
25万㎡,总计330栋,10823套
目前,已竣工安置房项目2个,建筑面积13
2万㎡,安置房源950套;已开工安置房建设地块12个,建筑面积130
86万㎡,总计251栋,房源8771套
2014年,已竣工安置房项目2个
永福城、湖畔小区;现已开工安置房建设地块12个,已开工建筑面积130
86万㎡,总计251栋,房源8771套,其中已安置6230套,分别为泉城花都a、b、c、d、五号井花园a、b、c、大泉幸福家园、中信西安置小区、公园东安置小区、桃园安置小区、锦凤溪小区
资金来源主要是国开行贷款和投资平台融资
国开行贷款项目有6个地块,分别为泉城花都a、b、c地块,五号井a、b、c地块,已获批贷款8亿元,有力地保障了工程的顺利建设
二、安置房建设工作开展情况安置房建设工作意义重大、任务艰巨,建设的目的是改善群众住房条件,如果质量跟不上、安全无保证,就违背了建设的初衷,失去了建设的意义
区安置办为有效落实区委、区政府“保工期、保质量”的要求,加强工地监督管理,开拓性地开展工作
一是严格监管,确保工程质量
每个地块派驻一名项目现场负责人,针对各地块人员到位、工地现场管理、工程进度等情况进行现场监督,对现场出现的问题及时纠正并反馈给相关领导
二是科学计划,确保工程进度

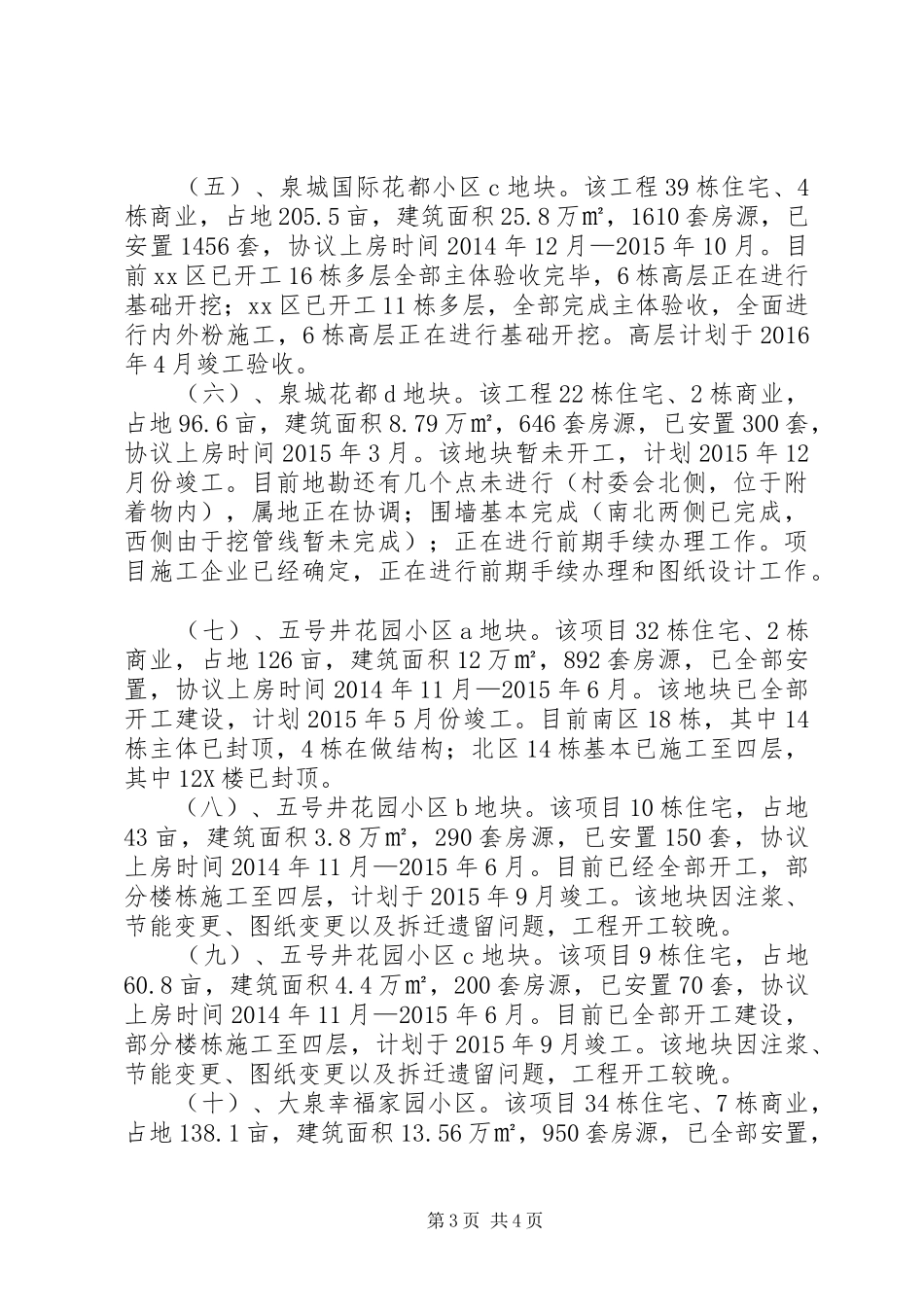

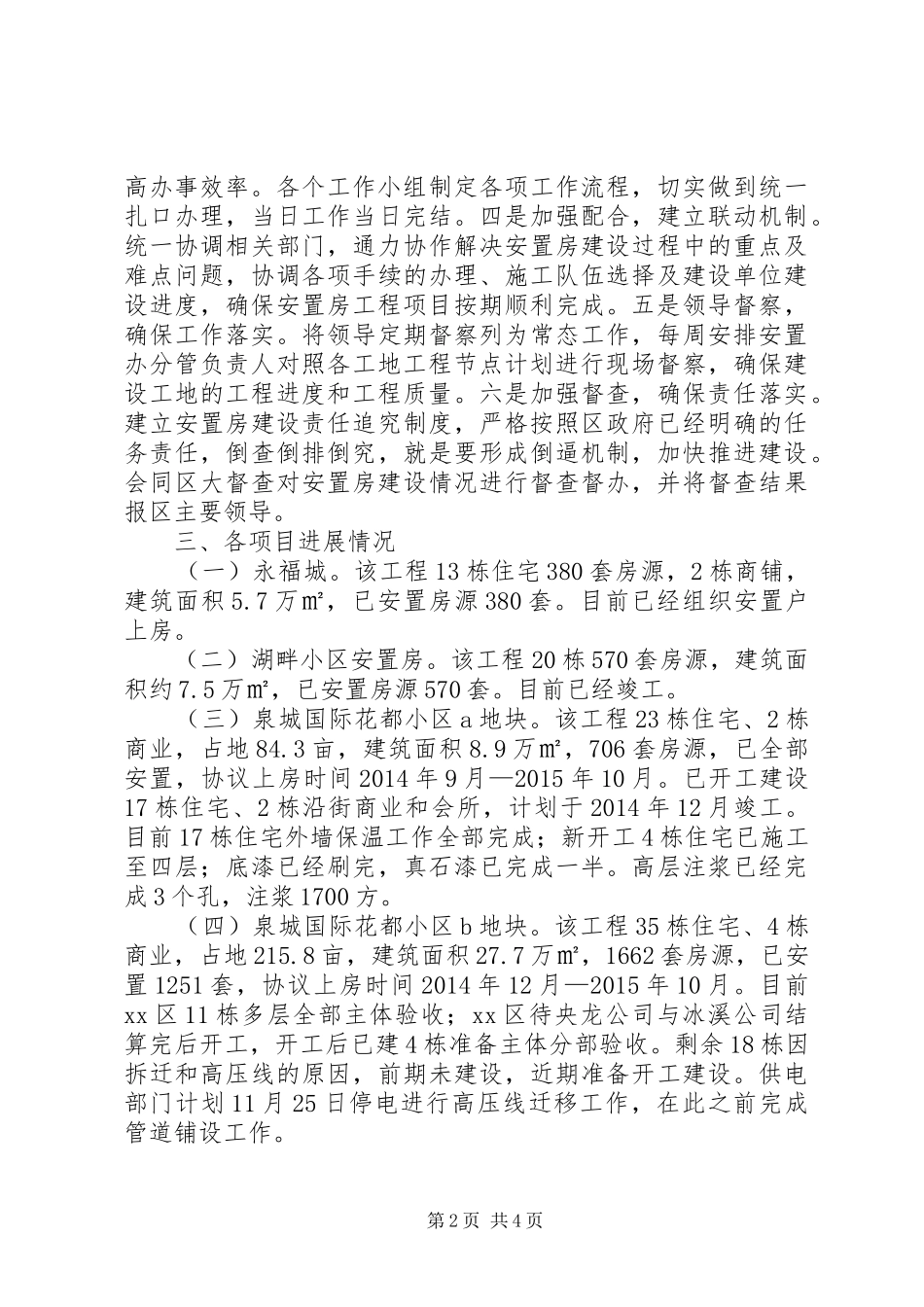

每月由施工企业做出月度计划,明确每个项目的时间节点,倒排工期、抢抓进度,确保每个项目按照节点计划
