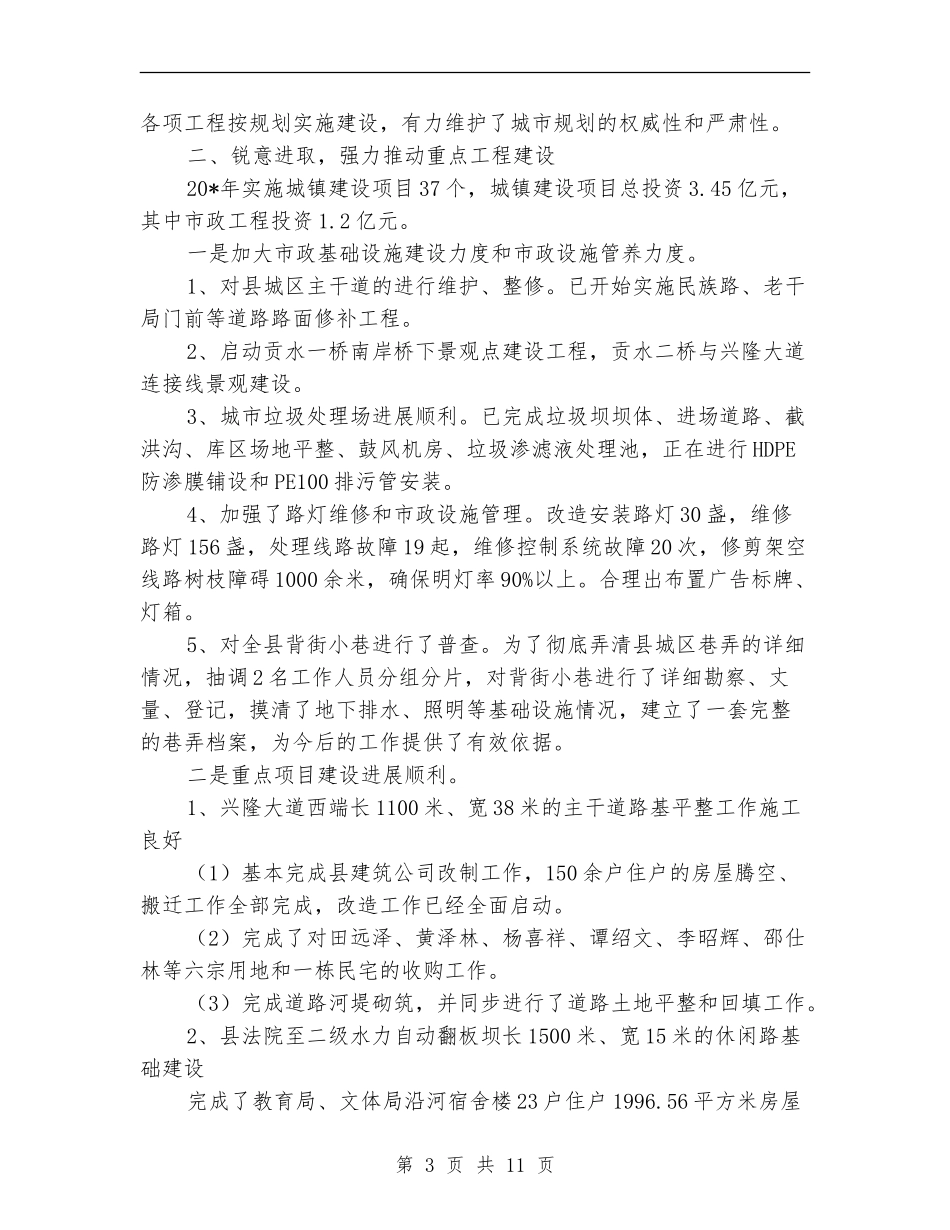

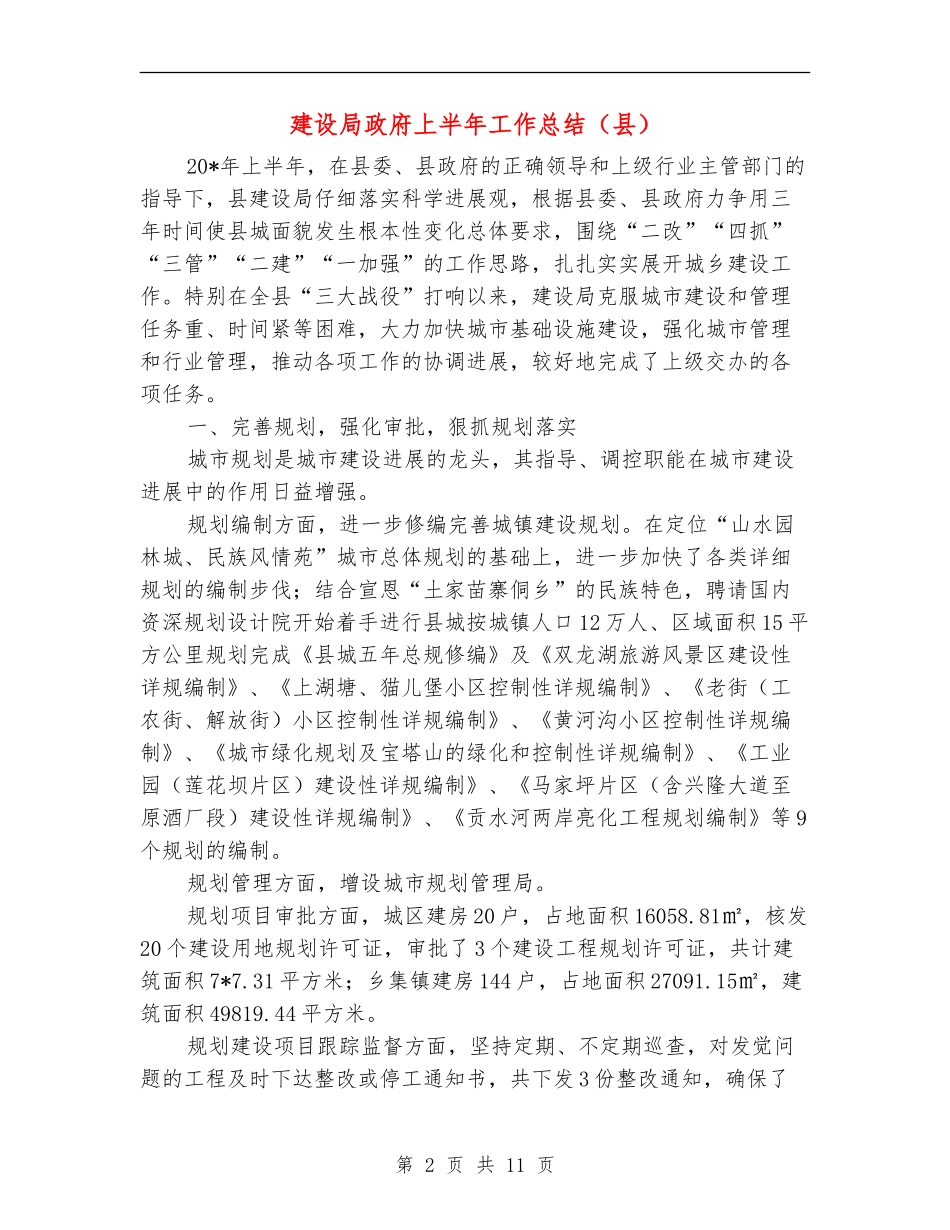

第1页共11页编号:_____建设局政府上半年工作总结(县)学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)建设局政府上半年工作总结(县)20*年上半年,在县委、县政府的正确领导和上级行业主管部门的指导下,县建设局仔细落实科学进展观,根据县委、县政府力争用三年时间使县城面貌发生根本性变化总体要求,围绕“二改”“四抓”“三管”“二建”“一加强”的工作思路,扎扎实实展开城乡建设工作。特别在全县“三大战役”打响以来,建设局克服城市建设和管理任务重、时间紧等困难,大力加快城市基础设施建设,强化城市管理和行业管理,推动各项工作的协调进展,较好地完成了上级交办的各项任务。一、完善规划,强化审批,狠抓规划落实城市规划是城市建设进展的龙头,其指导、调控职能在城市建设进展中的作用日益增强。规划编制方面,进一步修编完善城镇建设规划。在定位“山水园林城、民族风情苑”城市总体规划的基础上,进一步加快了各类详细规划的编制步伐;结合宣恩“土家苗寨侗乡”的民族特色,聘请国内资深规划设计院开始着手进行县城按城镇人口12万人、区域面积15平方公里规划完成《县城五年总规修编》及《双龙湖旅游风景区建设性详规编制》、《上湖塘、猫儿堡小区控制性详规编制》、《老街(工农街、解放街)小区控制性详规编制》、《黄河沟小区控制性详规编制》、《城市绿化规划及宝塔山的绿化和控制性详规编制》、《工业园(莲花坝片区)建设性详规编制》、《马家坪片区(含兴隆大道至原酒厂段)建设性详规编制》、《贡水河两岸亮化工程规划编制》等9个规划的编制。规划管理方面,增设城市规划管理局。规划项目审批方面,城区建房20户,占地面积16058.81㎡,核发20个建设用地规划许可证,审批了3个建设工程规划许可证,共计建筑面积7*7.31平方米;乡集镇建房144户,占地面积27091.15㎡,建筑面积49819.44平方米。规划建设项目跟踪监督方面,坚持定期、不定期巡查,对发觉问题的工程及时下达整改或停工通知书,共下发3份整改通知,确保了第2页共11页各项工程按规划实施建设,有力维护了城市规划的权威性和严肃性。二、锐意进取,强力推动重点工程建设20*年实施城镇建设项目37个,城镇建设项目总投资3.45亿元,其中市政工程投资1.2亿元。一是加大市政基础设施建设力度和市政设施管养力度。1、对县城区主干道的进行维护、整修。已开始实施民族路、老干局门前等道路路面修补工程。2、启动贡水一桥南岸桥下景观点建设工程,贡水二桥与兴隆大道连接线景观建设。3、城市垃圾处理场进展顺利。已完成垃圾坝坝体、进场道路、截洪沟、库区场地平整、鼓风机房、垃圾渗滤液处理池,正在进行HDPE防渗膜铺设和PE100排污管安装。4、加强了路灯维修和市政设施管理。改造安装路灯30盏,维修路灯156盏,处理线路故障19起,维修控制系统故障20次,修剪架空线路树枝障碍1000余米,确保明灯率90%以上。合理出布置广告标牌、灯箱。5、对全县背街小巷进行了普查。为了彻底弄清县城区巷弄的详细情况,抽调2名工作人员分组分片,对背街小巷进行了详细勘察、丈量、登记,摸清了地下排水、照明等基础设施情况,建立了一套完整的巷弄档案,为今后的工作提供了有效依据。二是重点项目建设进展顺利。1、兴隆大道西端长1100米、宽38米的主干道路基平整工作施工良好(1)基本完成县建筑公司改制工作,150余户住户的房屋腾空、搬迁工作全部完成,改造工作已经全面启动。(2)完成了对田远泽、黄泽林、杨喜祥、谭绍文、李昭辉、邵仕林等六宗用地和一栋民宅的收购工作。(3)完成道路河堤砌筑,并同步进行了道路土地平整和回填工作。2、县法院至二级水力自动翻板坝长1500米、宽15米的休闲路基础建设完成了教育局、文体局沿河宿舍楼23户住户1996.56平方米房屋第3页共11页的腾空拆迁工作。3、启动政府综合大楼和政府中心广场建设(1)已完成县政府综合大楼向州政府的项目报批工作,正在抓紧向省政府报批。(2)消防大队新址初步选定在兴隆大道西端(武警中队前面),盐业公司新址初步选定在农芋大道(青少年活动中心前面),正在进行用地测量。4、旧城改造工程进展顺利完成了旧...
