盾构百环验收质量报告XX省地铁2号线项目翠阜新村站工程第12合同段沙柳路~翠阜新村站右线盾构施工100环质量评估报告中咨工程建设监理公司2008年05月05日一、工程概况:天津地铁二期工程(2号线)第12合同段沙-翠盾构区间
起讫里程为ak18+435-ak16+675,区间长1759
04米,区段内设两座区间联络通道
区间沿线XX省迎宾主干道卫国道,地面两侧主要建筑物有营联住宅小区、九河国际城、上杭花园、新闻出版学校、八六三一部队、地热设计院、万兴花园、家世界超市、顺驰太阳城、松风里小区及穿越卫国道昆仑立交桥
该区间曲线半径800、1000、2000米,线路最大纵坡25‰,最小纵坡2‰
区间沿线两侧距离建筑物近,地面交通繁忙,地下管线密集,隧道采用盾构法施工
区间隧道采用直径为6
34m土压平衡式盾构机,日本川崎设计制作,盾构机体长9
05米,牵引部分长17
75米,后备台车长53
24米,总长80
04米,电动机总功率为1410
二、监理依据:2
1监理规划、监理细则;2
2沙-翠区间盾构施工设计图纸;2
3《城市地铁工程质量验收标准》(db29-54-2003);2
4《城市地铁工程施工及验收规范》(gb50299-1999);2
5《地下防水工程质量验收规范》(gb50208-2002);2
6《建设工程监理规范》(gb50319-2000);二、盾构施工监督、检查情况:3
1盾构始发(出洞)阶段3

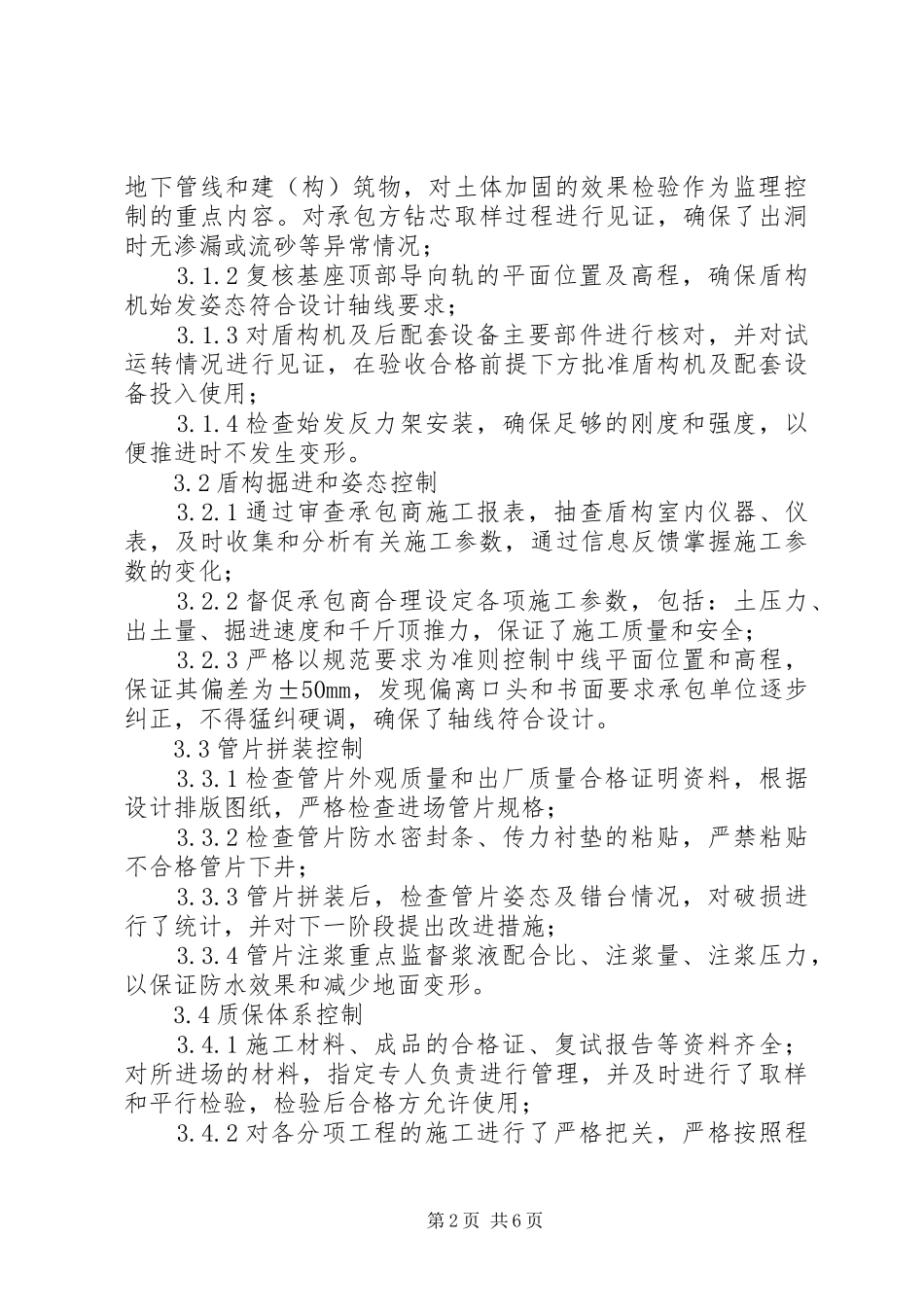

1为了确保盾构出洞施工的安全和更好地保护附近的第1页共6页地下管线和建(构)筑物,对土体加固的效果检验作为监理控制的重点内容
对承包方钻芯取样过程进行见证,确保了出洞时无渗漏或流砂等异常情况;3
2复核基座顶部导向轨的平面位置及高程,确保盾构机始发姿态符合设计轴线要求;3
3对盾构机及后配套设备主要部件进行核对,并对试运转情
