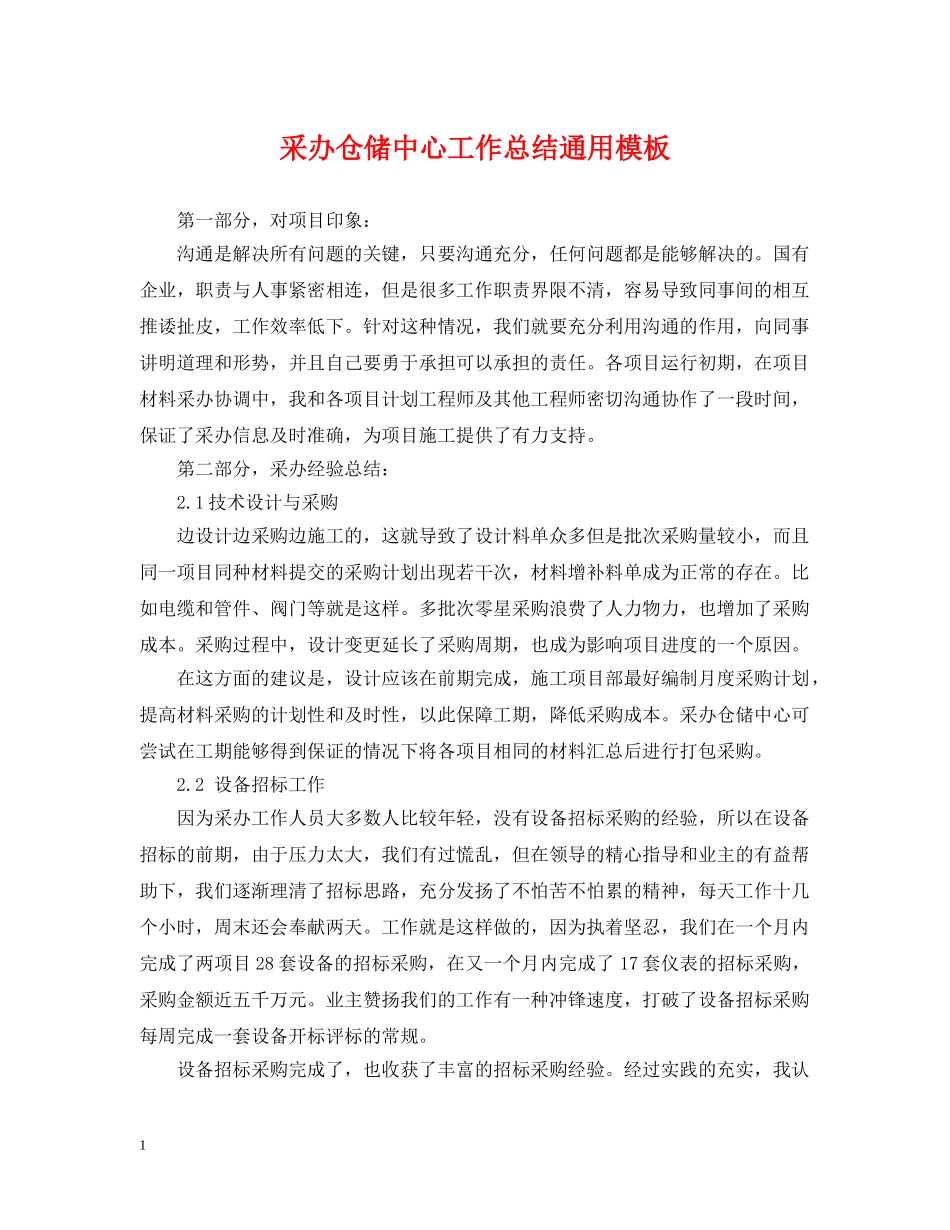

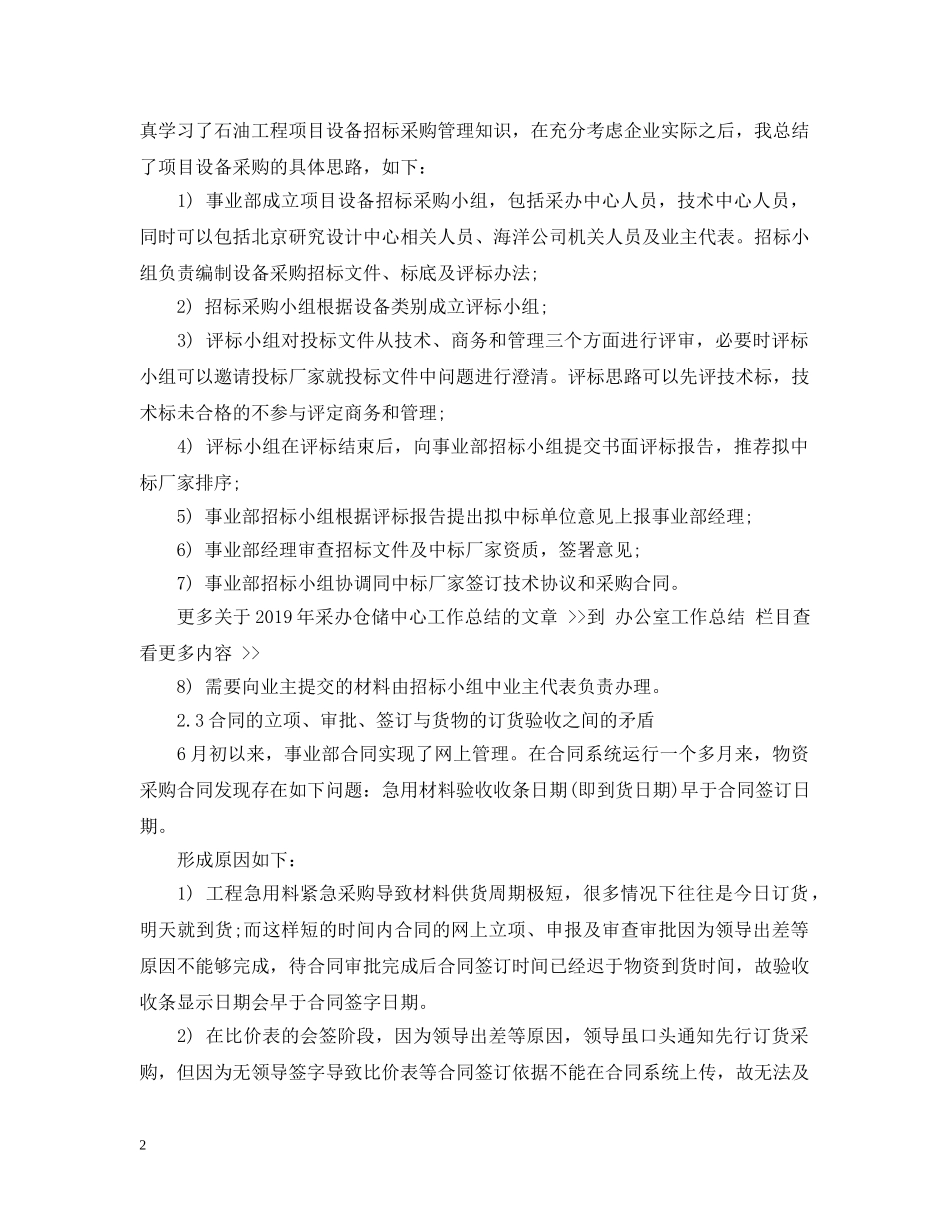

采办仓储中心工作总结通用模板第一部分,对项目印象:沟通是解决所有问题的关键,只要沟通充分,任何问题都是能够解决的
国有企业,职责与人事紧密相连,但是很多工作职责界限不清,容易导致同事间的相互推诿扯皮,工作效率低下
针对这种情况,我们就要充分利用沟通的作用,向同事讲明道理和形势,并且自己要勇于承担可以承担的责任
各项目运行初期,在项目材料采办协调中,我和各项目计划工程师及其他工程师密切沟通协作了一段时间,保证了采办信息及时准确,为项目施工提供了有力支持
第二部分,采办经验总结:2
1技术设计与采购边设计边采购边施工的,这就导致了设计料单众多但是批次采购量较小,而且同一项目同种材料提交的采购计划出现若干次,材料增补料单成为正常的存在
比如电缆和管件、阀门等就是这样
多批次零星采购浪费了人力物力,也增加了采购成本
采购过程中,设计变更延长了采购周期,也成为影响项目进度的一个原因
在这方面的建议是,设计应该在前期完成,施工项目部最好编制月度采购计划,提高材料采购的计划性和及时性,以此保障工期,降低采购成本
采办仓储中心可尝试在工期能够得到保证的情况下将各项目相同的材料汇总后进行打包采购
2设备招标工作因为采办工作人员大多数人比较年轻,没有设备招标采购的经验,所以在设备招标的前期,由于压力太大,我们有过慌乱,但在领导的精心指导和业主的有益帮助下,我们逐渐理清了招标思路,充分发扬了不怕苦不怕累的精神,每天工作十几个小时,周末还会奉献两天
工作就是这样做的,因为执着坚忍,我们在一个月内完成了两项目28套设备的招标采购,在又一个月内完成了17套仪表的招标采购,采购金额近五千万元
业主赞扬我们的工作有一种冲锋速度,打破了设备招标采购每周完成一套设备开标评标的常规
设备招标采购完成了,也收获了丰富的招标采购经
