二分部九月工地例会汇报材料10

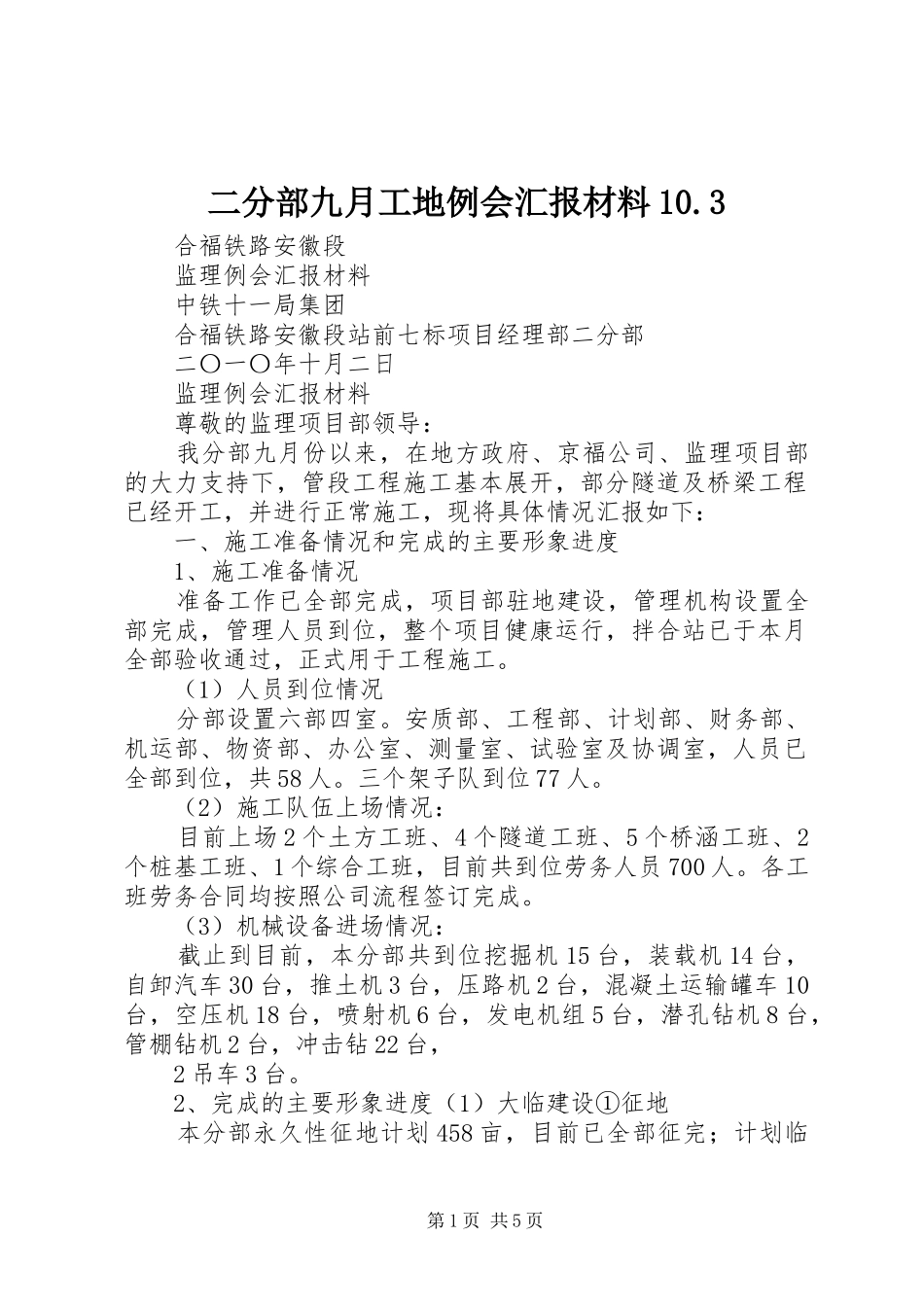

3合福铁路安徽段监理例会汇报材料中铁十一局集团合福铁路安徽段站前七标项目经理部二分部二〇一〇年十月二日监理例会汇报材料尊敬的监理项目部领导:我分部九月份以来,在地方政府、京福公司、监理项目部的大力支持下,管段工程施工基本展开,部分隧道及桥梁工程已经开工,并进行正常施工,现将具体情况汇报如下:一、施工准备情况和完成的主要形象进度1、施工准备情况准备工作已全部完成,项目部驻地建设,管理机构设置全部完成,管理人员到位,整个项目健康运行,拌合站已于本月全部验收通过,正式用于工程施工
(1)人员到位情况分部设置六部四室
安质部、工程部、计划部、财务部、机运部、物资部、办公室、测量室、试验室及协调室,人员已全部到位,共58人
三个架子队到位77人
(2)施工队伍上场情况:目前上场2个土方工班、4个隧道工班、5个桥涵工班、2个桩基工班、1个综合工班,目前共到位劳务人员700人
各工班劳务合同均按照公司流程签订完成
(3)机械设备进场情况:截止到目前,本分部共到位挖掘机15台,装载机14台,自卸汽车30台,推土机3台,压路机2台,混凝土运输罐车10台,空压机18台,喷射机6台,发电机组5台,潜孔钻机8台,管棚钻机2台,冲击钻22台,2吊车3台
2、完成的主要形象进度(1)大临建设①征地本分部永久性征地计划458亩,目前已全部征完;计划临第1页共5页时征地720亩,实际征地目前已完成719亩,预计临时征地突破800亩
目前临时用地主要还剩余弃土场和善亭隧道浅埋反压段的施工用地
②便道施工本分部计划新修便道24公里,改扩建便道18公里,到目前为止全部完成,并与相邻本标段三分部便道贯通
③砼搅拌站建设我分部共设置3个砼拌合站
蓝田拌合站安置两套90型砼拌合楼,负责潘东宅特大桥(和三分部交界)至蓝田隧道的砼供应;晔岔拌合站安置两套90型砼拌合楼,负责蓝田隧道出口至善
