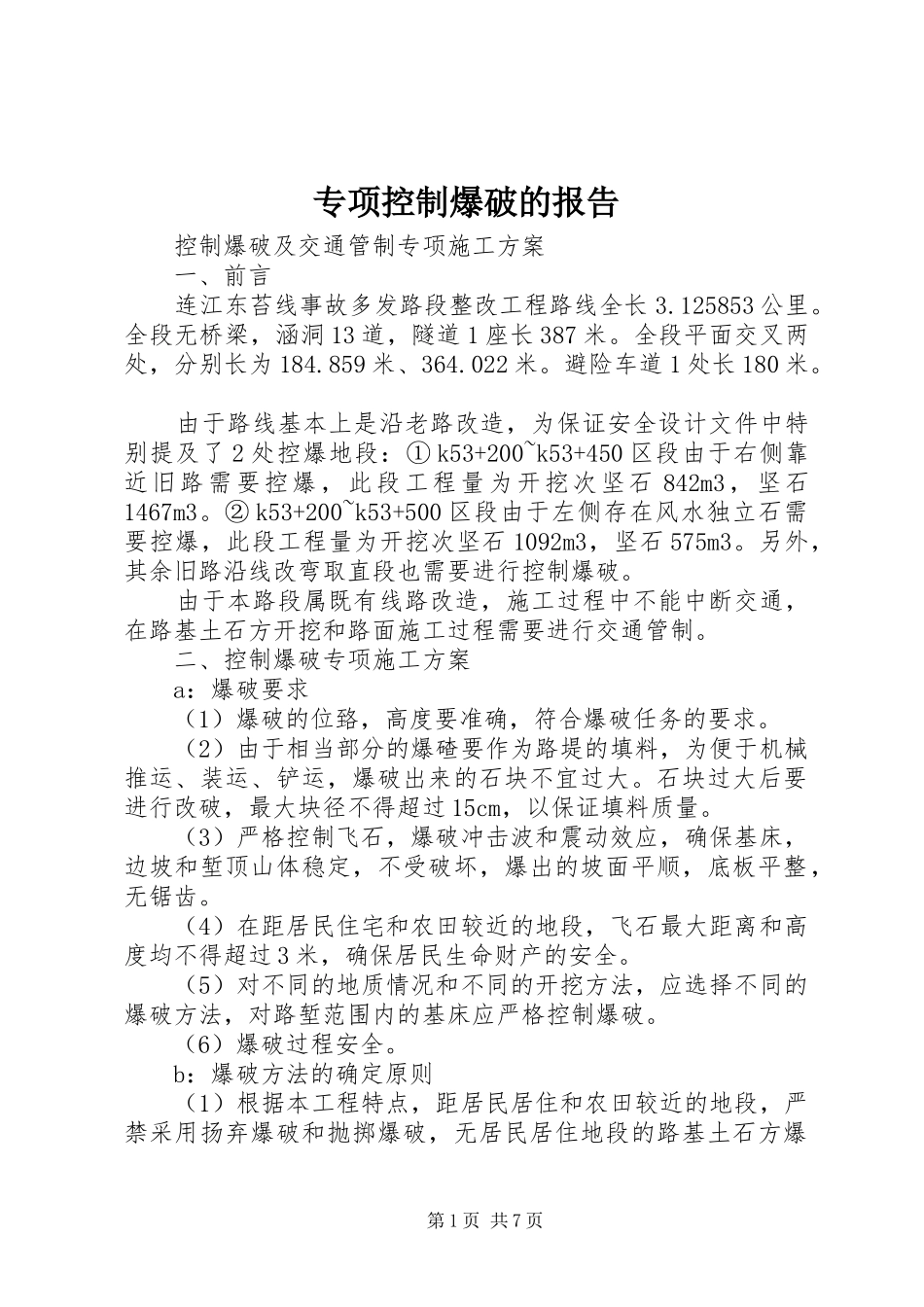

专项控制爆破的报告控制爆破及交通管制专项施工方案一、前言连江东苔线事故多发路段整改工程路线全长3
125853公里
全段无桥梁,涵洞13道,隧道1座长387米
全段平面交叉两处,分别长为184
859米、364
避险车道1处长180米
由于路线基本上是沿老路改造,为保证安全设计文件中特别提及了2处控爆地段:①k53+200~k53+450区段由于右侧靠近旧路需要控爆,此段工程量为开挖次坚石842m3,坚石1467m3
②k53+200~k53+500区段由于左侧存在风水独立石需要控爆,此段工程量为开挖次坚石1092m3,坚石575m3
另外,其余旧路沿线改弯取直段也需要进行控制爆破
由于本路段属既有线路改造,施工过程中不能中断交通,在路基土石方开挖和路面施工过程需要进行交通管制
二、控制爆破专项施工方案a:爆破要求(1)爆破的位臵,高度要准确,符合爆破任务的要求
(2)由于相当部分的爆碴要作为路堤的填料,为便于机械推运、装运、铲运,爆破出来的石块不宜过大
石块过大后要进行改破,最大块径不得超过15cm,以保证填料质量
(3)严格控制飞石,爆破冲击波和震动效应,确保基床,边坡和堑顶山体稳定,不受破坏,爆出的坡面平顺,底板平整,无锯齿
(4)在距居民住宅和农田较近的地段,飞石最大距离和高度均不得超过3米,确保居民生命财产的安全
(5)对不同的地质情况和不同的开挖方法,应选择不同的爆破方法,对路堑范围内的基床应严格控制爆破
(6)爆破过程安全
b:爆破方法的确定原则(1)根据本工程特点,距居民居住和农田较近的地段,严禁采用扬弃爆破和抛掷爆破,无居民居住地段的路基土石方爆第1页共7页破,应根据地质情况和施工方法的不同,可以采取不同的施工方法

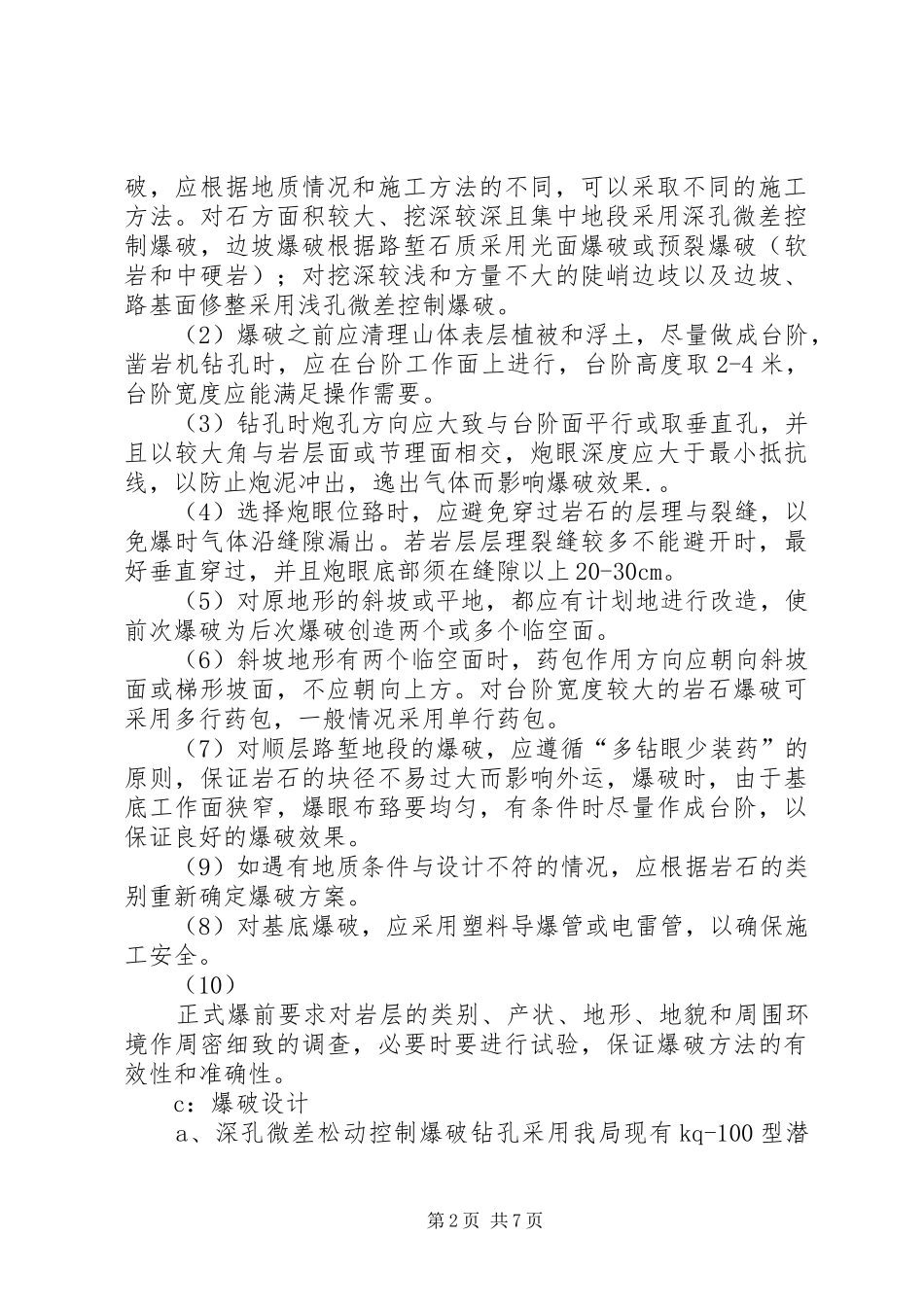

对石方面积较大、挖深较深且集中地段采用深孔微差控制爆破,边坡爆破根据路堑石质采用光面爆破或预裂爆破(软岩和中硬岩);对挖深较浅和方量
