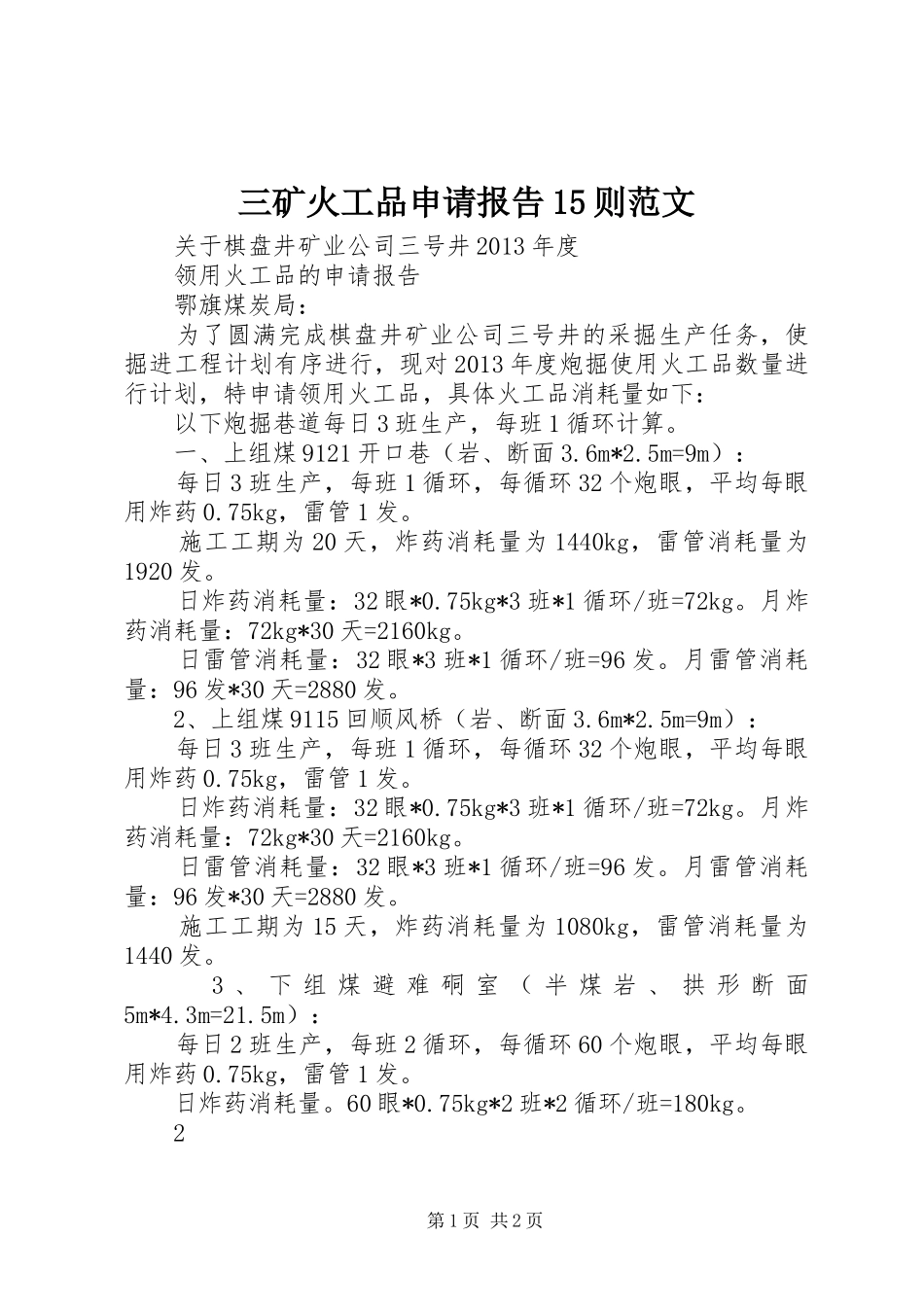

三矿火工品申请报告15则范文关于棋盘井矿业公司三号井2013年度领用火工品的申请报告鄂旗煤炭局:为了圆满完成棋盘井矿业公司三号井的采掘生产任务,使掘进工程计划有序进行,现对2013年度炮掘使用火工品数量进行计划,特申请领用火工品,具体火工品消耗量如下:以下炮掘巷道每日3班生产,每班1循环计算
一、上组煤9121开口巷(岩、断面3
5m=9m):每日3班生产,每班1循环,每循环32个炮眼,平均每眼用炸药0
75kg,雷管1发
施工工期为20天,炸药消耗量为1440kg,雷管消耗量为1920发
日炸药消耗量:32眼*0
75kg*3班*1循环/班=72kg
月炸药消耗量:72kg*30天=2160kg
日雷管消耗量:32眼*3班*1循环/班=96发
月雷管消耗量:96发*30天=2880发
2、上组煤9115回顺风桥(岩、断面3
5m=9m):每日3班生产,每班1循环,每循环32个炮眼,平均每眼用炸药0
75kg,雷管1发
日炸药消耗量:32眼*0
75kg*3班*1循环/班=72kg
月炸药消耗量:72kg*30天=2160kg
日雷管消耗量:32眼*3班*1循环/班=96发
月雷管消耗量:96发*30天=2880发
施工工期为15天,炸药消耗量为1080kg,雷管消耗量为1440发
3、下组煤避难硐室(半煤岩、拱形断面5m*4
5m):每日2班生产,每班2循环,每循环60个炮眼,平均每眼用炸药0

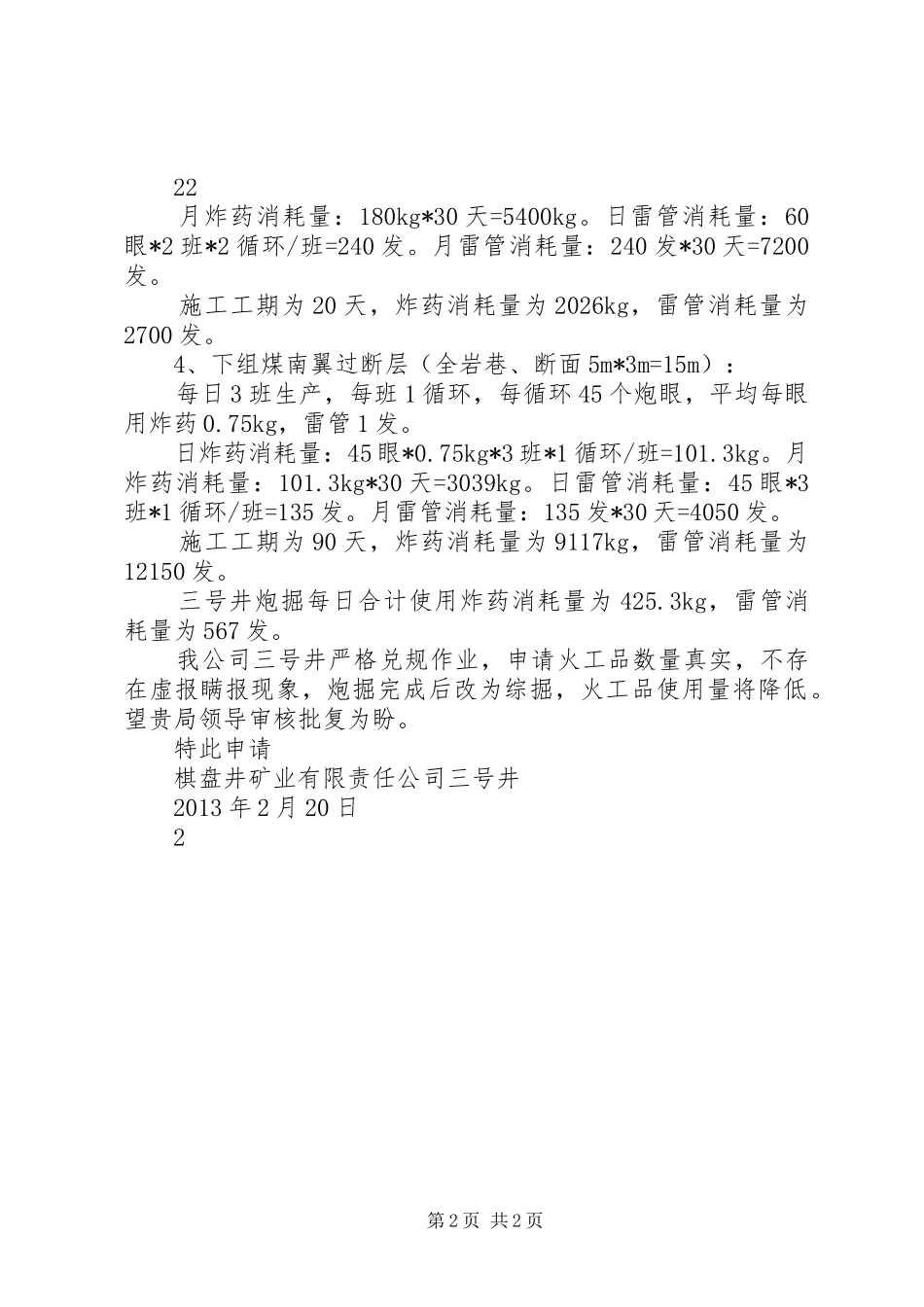

75kg,雷管1发
日炸药消耗量
75kg*2班*2循环/班=180kg
2第1页共2页22月炸药消耗量:180kg*30天=5400kg
日雷管消耗量:60眼*2班*2循环/班=240发
月雷管消耗量:240发*30天=7200发
施工工期为20天,炸药消耗量为2026kg,雷管消耗量为2700发
4、下组煤南翼过断层(全岩巷、断面5m
