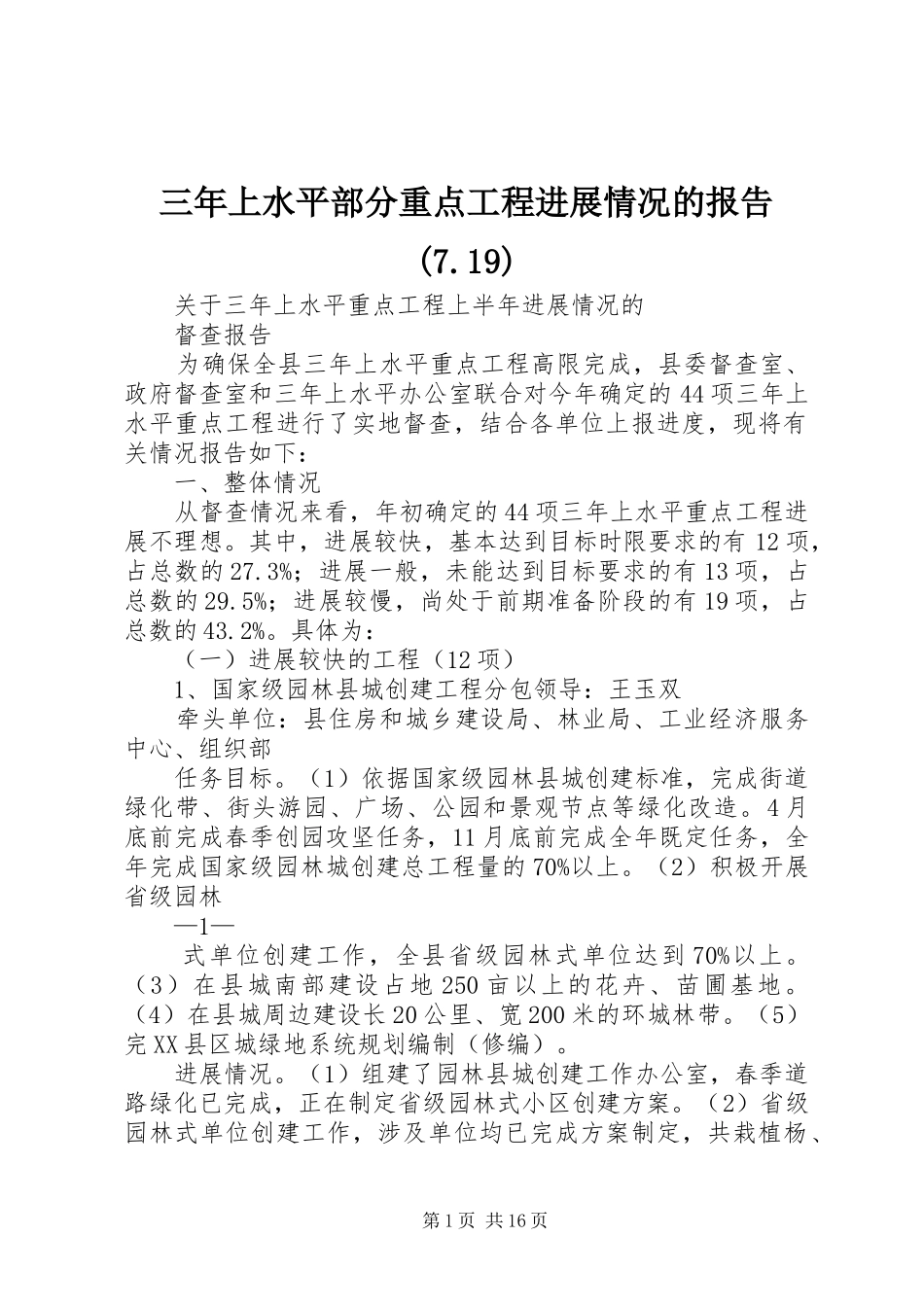

三年上水平部分重点工程进展情况的报告(7
19)关于三年上水平重点工程上半年进展情况的督查报告为确保全县三年上水平重点工程高限完成,县委督查室、政府督查室和三年上水平办公室联合对今年确定的44项三年上水平重点工程进行了实地督查,结合各单位上报进度,现将有关情况报告如下:一、整体情况从督查情况来看,年初确定的44项三年上水平重点工程进展不理想
其中,进展较快,基本达到目标时限要求的有12项,占总数的27
3%;进展一般,未能达到目标要求的有13项,占总数的29
5%;进展较慢,尚处于前期准备阶段的有19项,占总数的43
具体为:(一)进展较快的工程(12项)1、国家级园林县城创建工程分包领导:王玉双牵头单位:县住房和城乡建设局、林业局、工业经济服务中心、组织部任务目标
(1)依据国家级园林县城创建标准,完成街道绿化带、街头游园、广场、公园和景观节点等绿化改造
4月底前完成春季创园攻坚任务,11月底前完成全年既定任务,全年完成国家级园林城创建总工程量的70%以上
(2)积极开展省级园林—1—式单位创建工作,全县省级园林式单位达到70%以上
(3)在县城南部建设占地250亩以上的花卉、苗圃基地
(4)在县城周边建设长20公里、宽200米的环城林带
(5)完XX县区城绿地系统规划编制(修编)
(1)组建了园林县城创建工作办公室,春季道路绿化已完成,正在制定省级园林式小区创建方案
(2)省级园林式单位创建工作,涉及单位均已完成方案制定,共栽植杨、第1页共16页柳、桐等树木4107棵,灌木8600珠,增植草坪6046平方米
(3)250亩苗圃基地已确定地块、苗木合同已签订110亩
环城林带建设,植树17万株,已完成年度既定目标

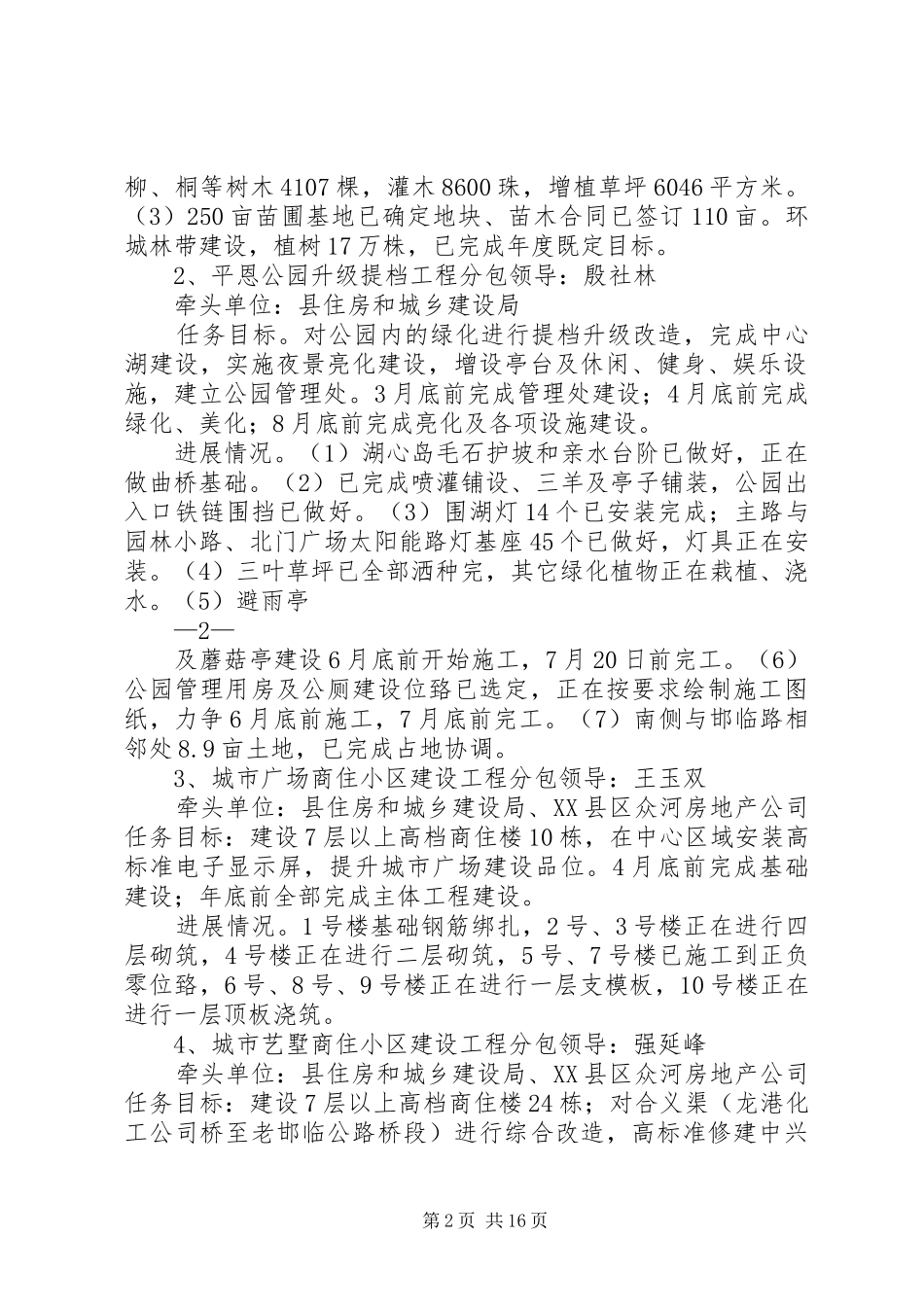

2、平恩公园升级提档工程分包领导:殷社林牵头单位:县住房和城乡建设局任务目标
对公园内的绿化进行提档升级改造,完成中心湖建设,实施夜景亮化建设,
