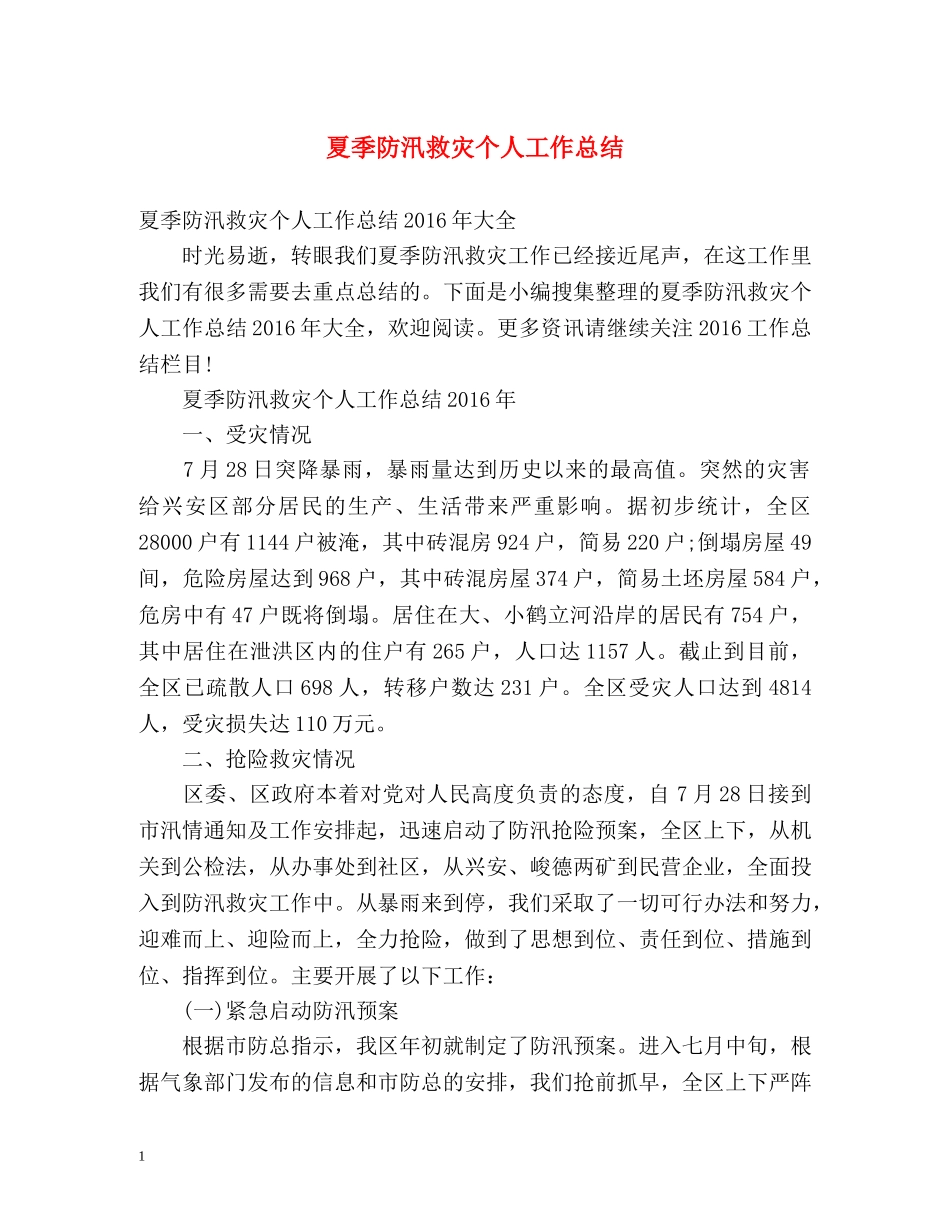

夏季防汛救灾个人工作总结夏季防汛救灾个人工作总结2016年大全时光易逝,转眼我们夏季防汛救灾工作已经接近尾声,在这工作里我们有很多需要去重点总结的
下面是小编搜集整理的夏季防汛救灾个人工作总结2016年大全,欢迎阅读
更多资讯请继续关注2016工作总结栏目
夏季防汛救灾个人工作总结2016年一、受灾情况7月28日突降暴雨,暴雨量达到历史以来的最高值
突然的灾害给兴安区部分居民的生产、生活带来严重影响
据初步统计,全区28000户有1144户被淹,其中砖混房924户,简易220户;倒塌房屋49间,危险房屋达到968户,其中砖混房屋374户,简易土坯房屋584户,危房中有47户既将倒塌
居住在大、小鹤立河沿岸的居民有754户,其中居住在泄洪区内的住户有265户,人口达1157人
截止到目前,全区已疏散人口698人,转移户数达231户
全区受灾人口达到4814人,受灾损失达110万元
二、抢险救灾情况区委、区政府本着对党对人民高度负责的态度,自7月28日接到市汛情通知及工作安排起,迅速启动了防汛抢险预案,全区上下,从机关到公检法,从办事处到社区,从兴安、峻德两矿到民营企业,全面投入到防汛救灾工作中
从暴雨来到停,我们采取了一切可行办法和努力,迎难而上、迎险而上,全力抢险,做到了思想到位、责任到位、措施到位、指挥到位
主要开展了以下工作:(一)紧急启动防汛预案根据市防总指示,我区年初就制定了防汛预案
进入七月中旬,根据气象部门发布的信息和市防总的安排,我们抢前抓早,全区上下严阵1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
以待,积极投入财力物力,做好防大汛的准备工作
一是在财力十分紧张的情况下,区直接投入3万元资金,增购置了防汛物资
其中购置编织袋15000条,铁
