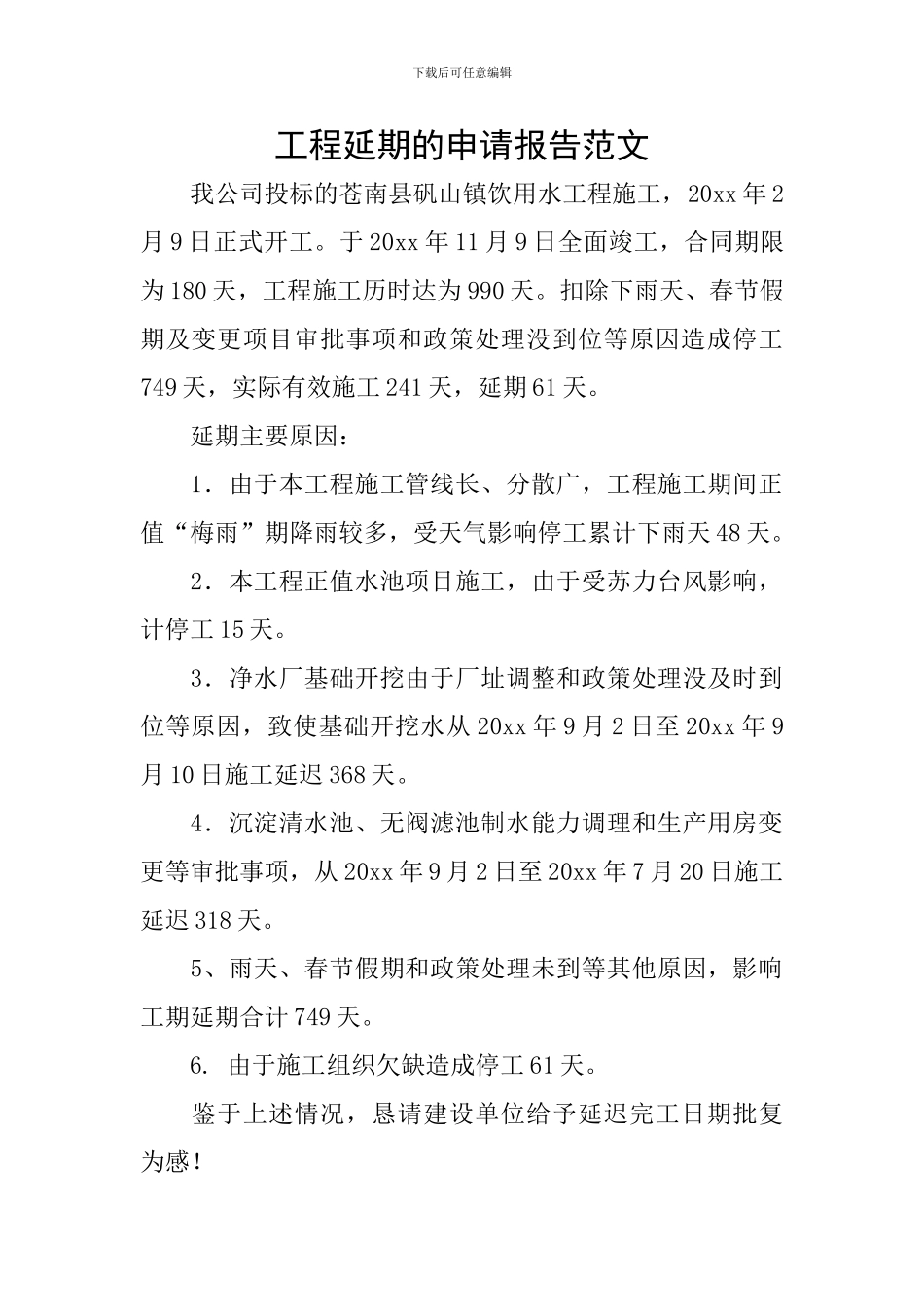

下载后可任意编辑工程延期的申请报告范文我公司投标的苍南县矾山镇饮用水工程施工,20xx年2月9日正式开工。于20xx年11月9日全面竣工,合同期限为180天,工程施工历时达为990天。扣除下雨天、春节假期及变更项目审批事项和政策处理没到位等原因造成停工749天,实际有效施工241天,延期61天。延期主要原因:1.由于本工程施工管线长、分散广,工程施工期间正值“梅雨”期降雨较多,受天气影响停工累计下雨天48天。2.本工程正值水池项目施工,由于受苏力台风影响,计停工15天。3.净水厂基础开挖由于厂址调整和政策处理没及时到位等原因,致使基础开挖水从20xx年9月2日至20xx年9月10日施工延迟368天。4.沉淀清水池、无阀滤池制水能力调理和生产用房变更等审批事项,从20xx年9月2日至20xx年7月20日施工延迟318天。5、雨天、春节假期和政策处理未到等其他原因,影响工期延期合计749天。6.由于施工组织欠缺造成停工61天。鉴于上述情况,恳请建设单位给予延迟完工日期批复为感!下载后可任意编辑特此报告工程延期的申请报告范文
