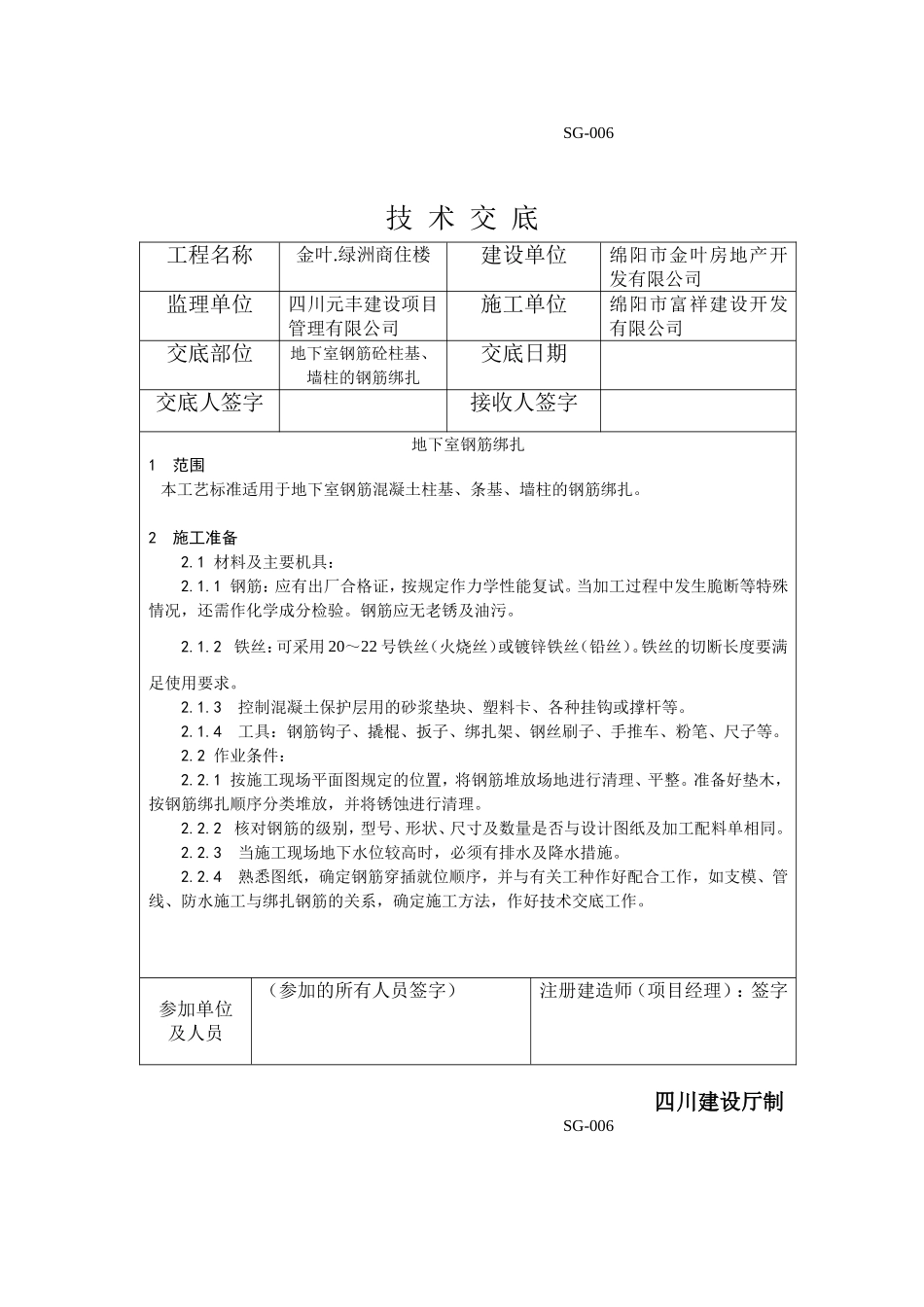

绿洲商住楼建设单位绵阳市金叶房地产开发有限公司监理单位四川元丰建设项目管理有限公司施工单位绵阳市富祥建设开发有限公司交底部位地下室钢筋砼柱基、墙柱的钢筋绑扎交底日期交底人签字接收人签字地下室钢筋绑扎1范围本工艺标准适用于地下室钢筋混凝土柱基、条基、墙柱的钢筋绑扎
2施工准备2
1材料及主要机具:2
1钢筋:应有出厂合格证,按规定作力学性能复试
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
2铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝的切断长度要满足使用要求
3控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等
4工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2作业条件:2
1按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理
2核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同
3当施工现场地下水位较高时,必须有排水及降水措施
4熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作
参加单位及人员(参加的所有人员签字)注册建造师(项目经理):签字四川建设厅制SG-006技术交底工程名称金叶
绿洲商住楼建设单位绵阳市金叶房地产开发有限公司监理单位四川元丰建设项目管理有限公司施工单位绵阳市富祥建设开发有限公司交底部位地下室钢筋砼柱基、墙柱的钢筋绑扎交底日期交底人签字接收人签字3操作工艺3

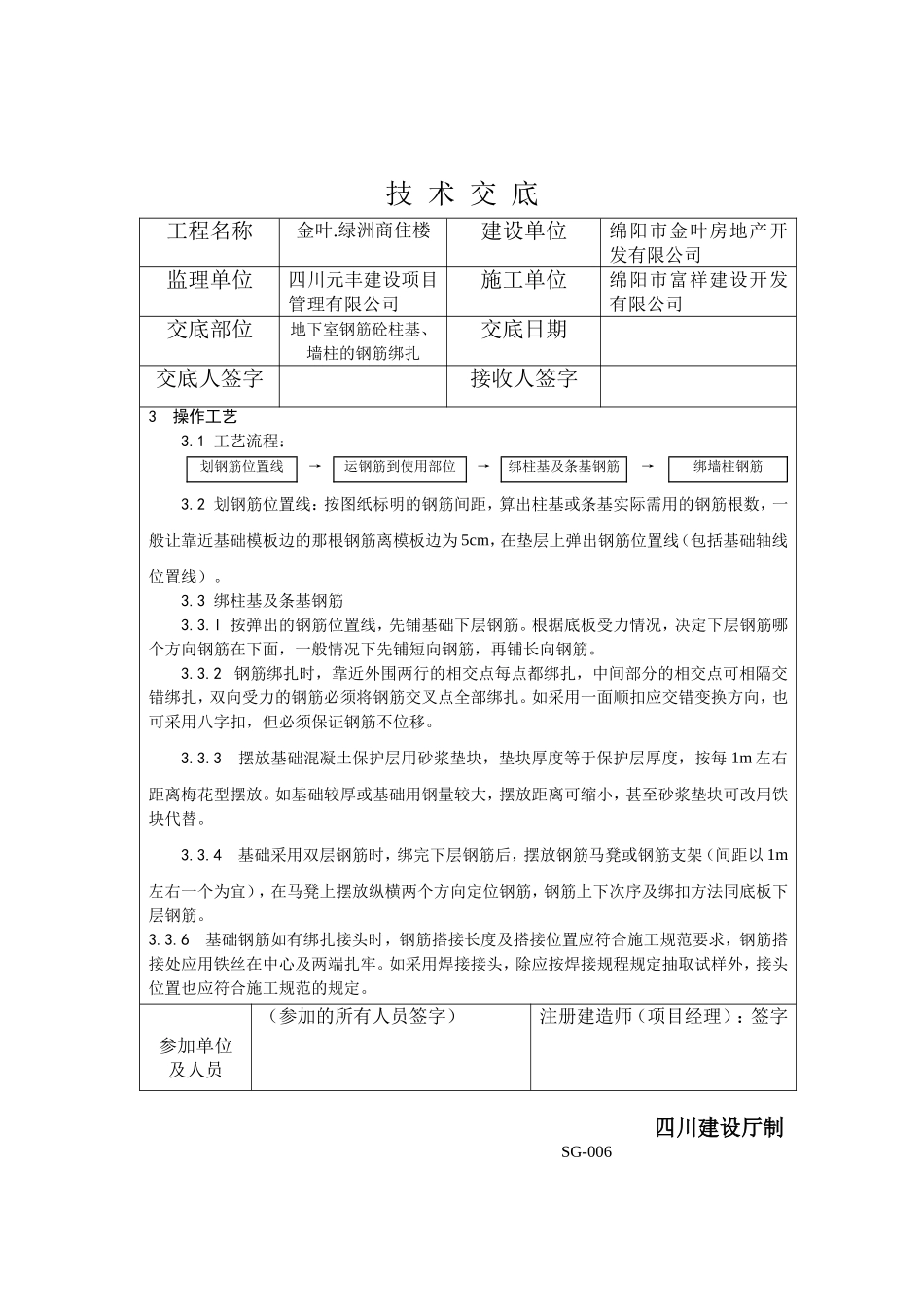

1工艺流程:划钢筋位置线→运钢筋到使用部位→绑柱基及条基钢筋→绑墙柱钢筋3
2划钢筋位置线:按图纸标明的钢筋间距,算出柱基或条基实际需用的钢筋根数,一般让靠近基础模板边的那根钢筋
