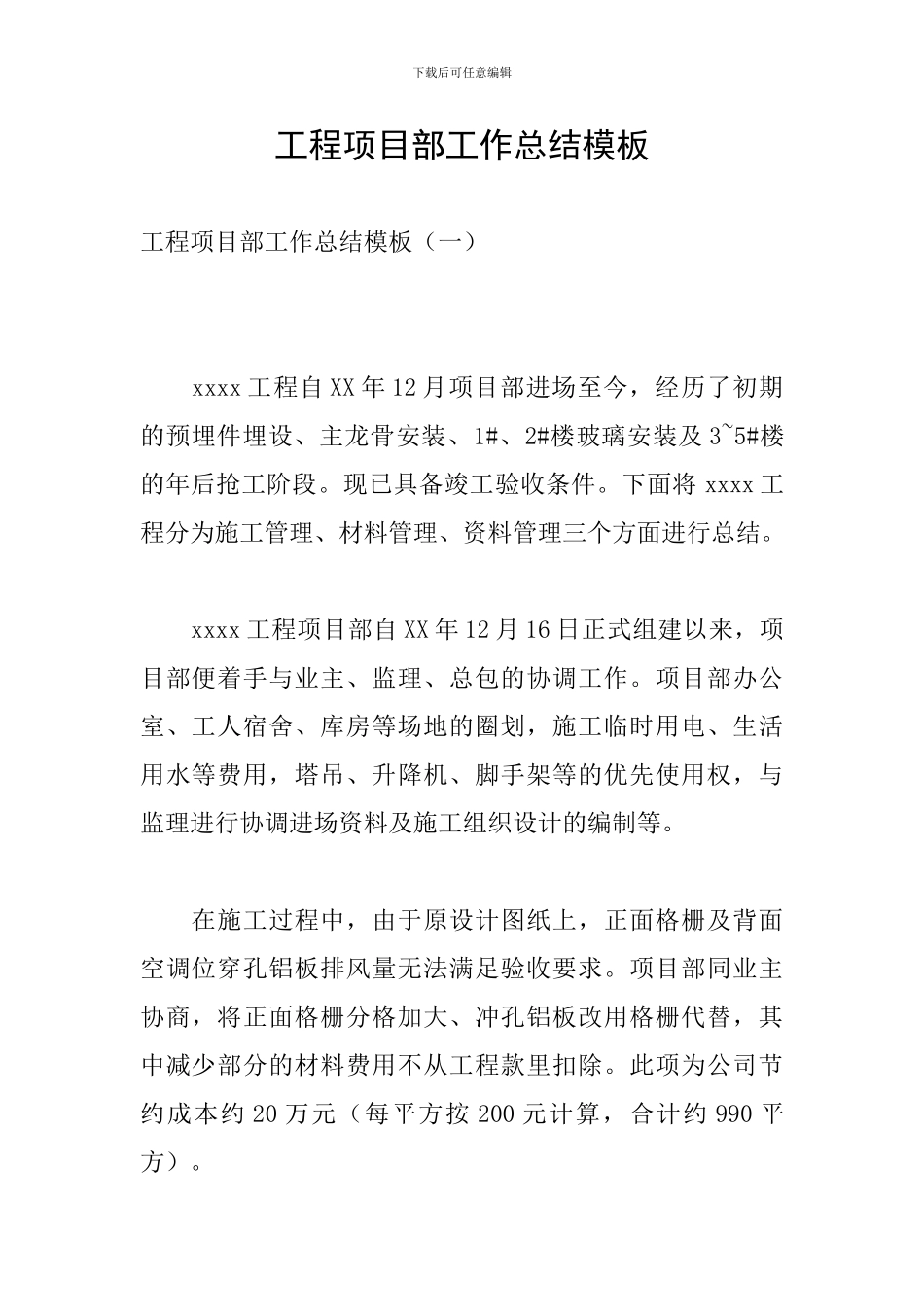

下载后可任意编辑工程项目部工作总结模板工程项目部工作总结模板(一)xxxx工程自XX年12月项目部进场至今,经历了初期的预埋件埋设、主龙骨安装、1#、2#楼玻璃安装及3~5#楼的年后抢工阶段
现已具备竣工验收条件
下面将xxxx工程分为施工管理、材料管理、资料管理三个方面进行总结
xxxx工程项目部自XX年12月16日正式组建以来,项目部便着手与业主、监理、总包的协调工作
项目部办公室、工人宿舍、库房等场地的圈划,施工临时用电、生活用水等费用,塔吊、升降机、脚手架等的优先使用权,与监理进行协调进场资料及施工组织设计的编制等
在施工过程中,由于原设计图纸上,正面格栅及背面空调位穿孔铝板排风量无法满足验收要求
项目部同业主协商,将正面格栅分格加大、冲孔铝板改用格栅代替,其中减少部分的材料费用不从工程款里扣除
此项为公司节约成本约20万元(每平方按200元计算,合计约990平方)

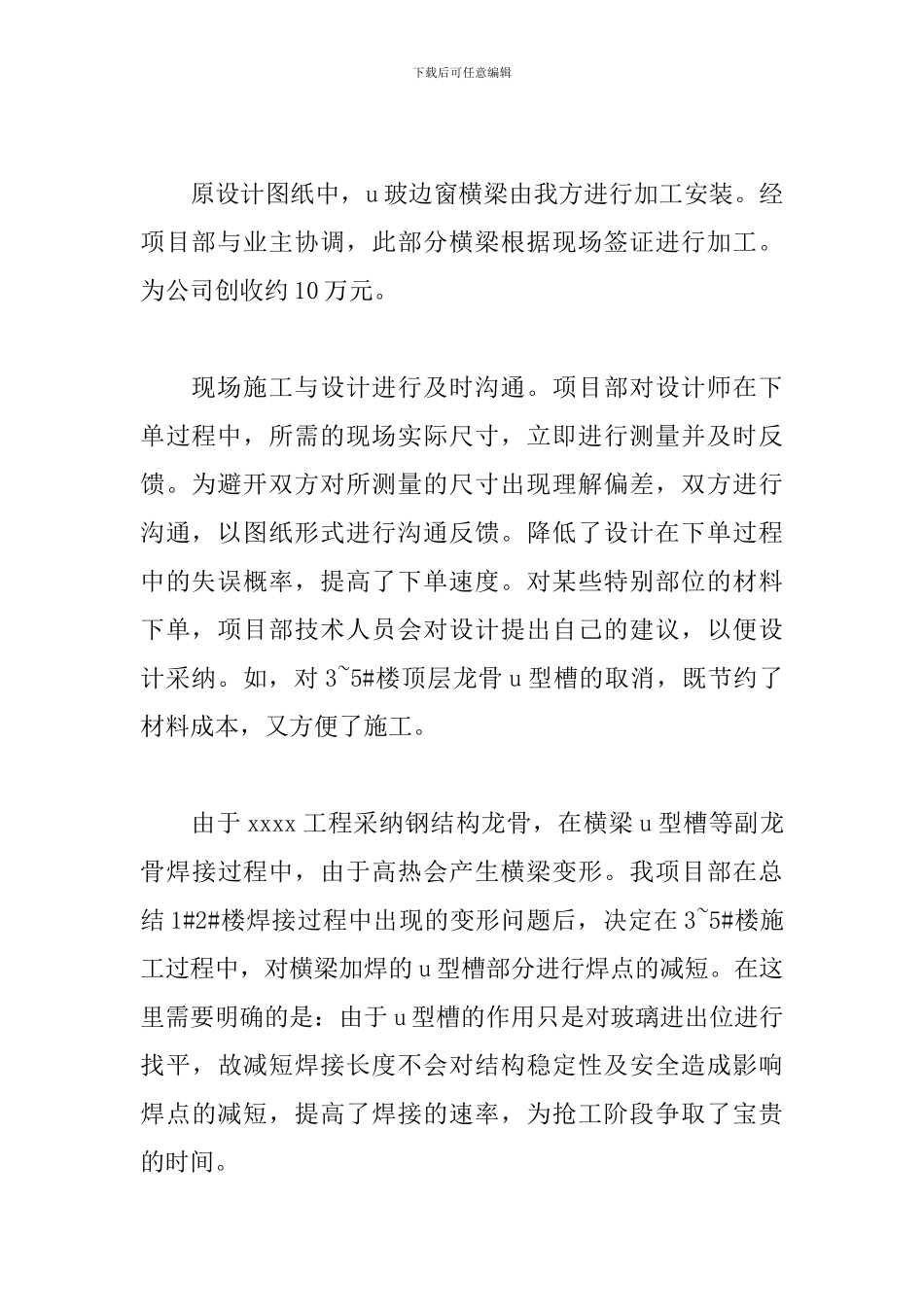

下载后可任意编辑原设计图纸中,u玻边窗横梁由我方进行加工安装
经项目部与业主协调,此部分横梁根据现场签证进行加工
为公司创收约10万元
现场施工与设计进行及时沟通
项目部对设计师在下单过程中,所需的现场实际尺寸,立即进行测量并及时反馈
为避开双方对所测量的尺寸出现理解偏差,双方进行沟通,以图纸形式进行沟通反馈
降低了设计在下单过程中的失误概率,提高了下单速度
对某些特别部位的材料下单,项目部技术人员会对设计提出自己的建议,以便设计采纳
如,对3~5#楼顶层龙骨u型槽的取消,既节约了材料成本,又方便了施工
由于xxxx工程采纳钢结构龙骨,在横梁u型槽等副龙骨焊接过程中,由于高热会产生横梁变形
我项目部在总结1#2#楼焊接过程中出现的变形问题后,决定在3~5#楼施工过程中,对横梁加焊的u型槽部分进行焊点的减短
在这里需要明确的是:由于u型槽的作用只是对玻璃进出位进行找平,故减短焊接长度不会对结构稳定性及安全
