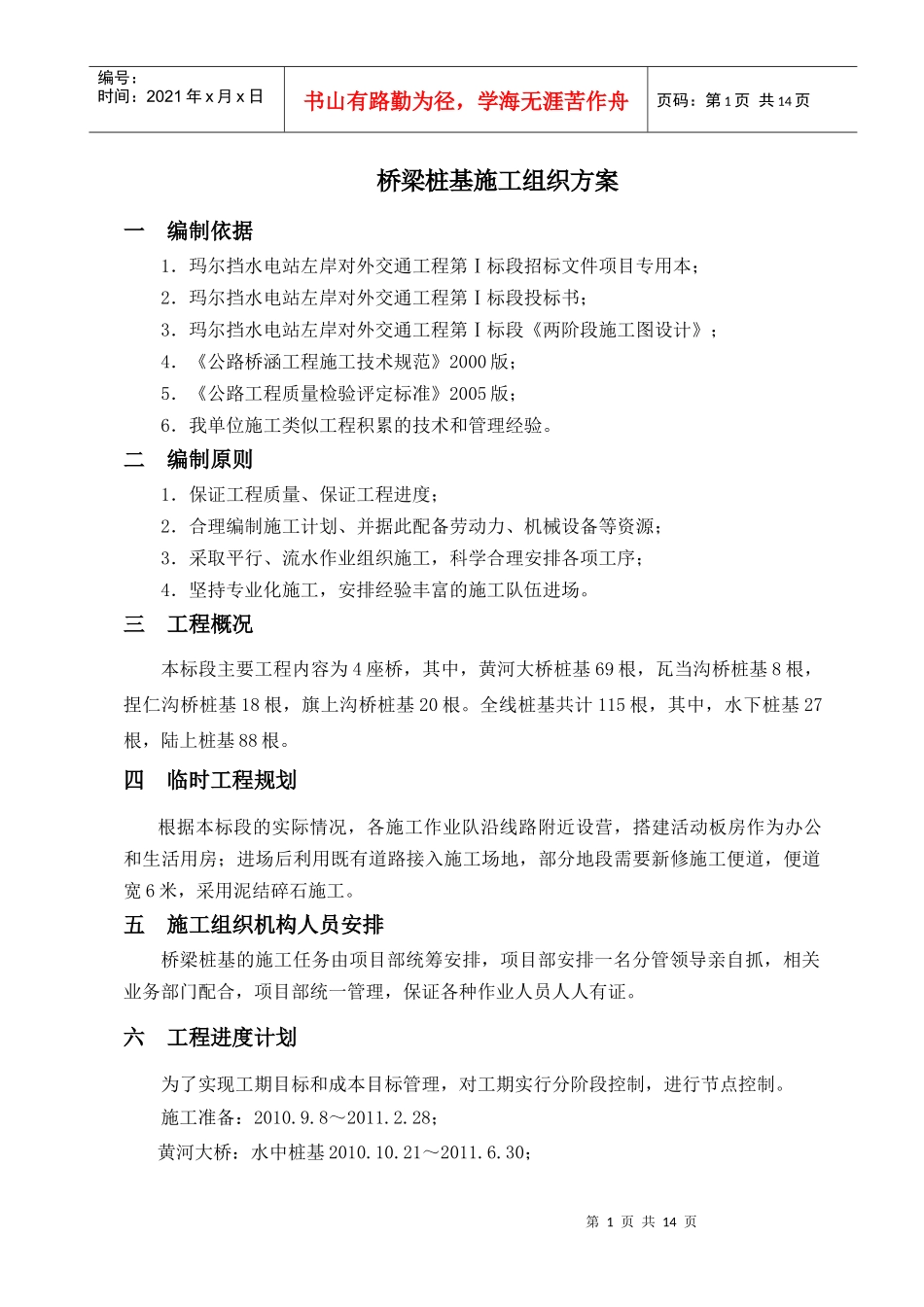

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页桥梁桩基施工组织方案一编制依据1.玛尔挡水电站左岸对外交通工程第Ⅰ标段招标文件项目专用本;2.玛尔挡水电站左岸对外交通工程第Ⅰ标段投标书;3.玛尔挡水电站左岸对外交通工程第Ⅰ标段《两阶段施工图设计》;4.《公路桥涵工程施工技术规范》2000版;5.《公路工程质量检验评定标准》2005版;6.我单位施工类似工程积累的技术和管理经验
二编制原则1.保证工程质量、保证工程进度;2.合理编制施工计划、并据此配备劳动力、机械设备等资源;3.采取平行、流水作业组织施工,科学合理安排各项工序;4.坚持专业化施工,安排经验丰富的施工队伍进场
三工程概况本标段主要工程内容为4座桥,其中,黄河大桥桩基69根,瓦当沟桥桩基8根,捏仁沟桥桩基18根,旗上沟桥桩基20根
全线桩基共计115根,其中,水下桩基27根,陆上桩基88根
四临时工程规划根据本标段的实际情况,各施工作业队沿线路附近设营,搭建活动板房作为办公和生活用房;进场后利用既有道路接入施工场地,部分地段需要新修施工便道,便道宽6米,采用泥结碎石施工
五施工组织机构人员安排桥梁桩基的施工任务由项目部统筹安排,项目部安排一名分管领导亲自抓,相关业务部门配合,项目部统一管理,保证各种作业人员人人有证
六工程进度计划为了实现工期目标和成本目标管理,对工期实行分阶段控制,进行节点控制
施工准备:2010
8~2011
28;黄河大桥:水中桩基2010
21~2011
30;第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页陆上桩基2011
28~2011
30;其他桥梁下部构造:2011
1~2011

30;七施工方案工期紧,任务重,为保证安全优质高效地完成桩基施工
