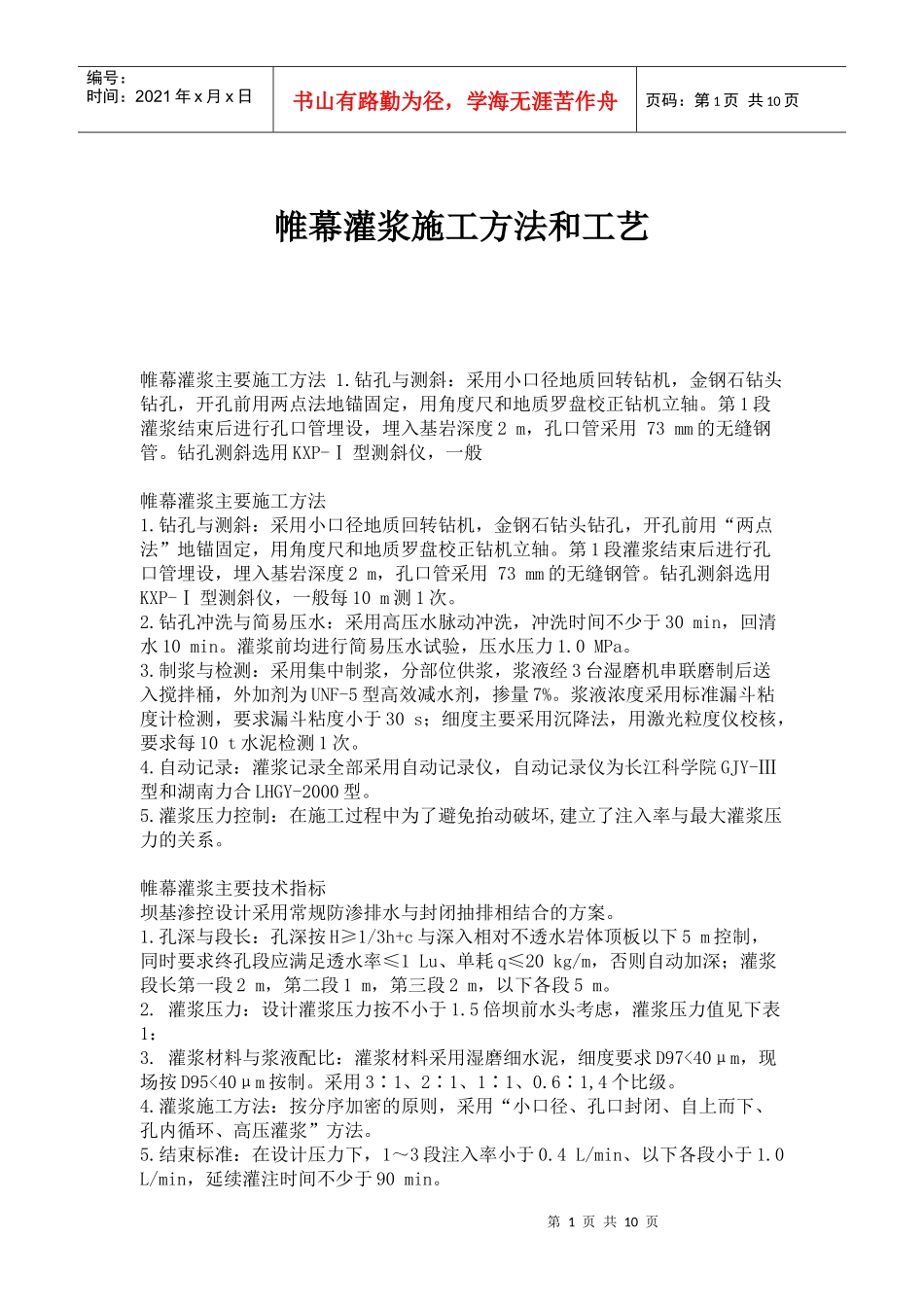

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页帷幕灌浆施工方法和工艺帷幕灌浆主要施工方法1
钻孔与测斜:采用小口径地质回转钻机,金钢石钻头钻孔,开孔前用两点法地锚固定,用角度尺和地质罗盘校正钻机立轴
第1段灌浆结束后进行孔口管埋设,埋入基岩深度2m,孔口管采用73mm的无缝钢管
钻孔测斜选用KXP-Ⅰ型测斜仪,一般帷幕灌浆主要施工方法1
钻孔与测斜:采用小口径地质回转钻机,金钢石钻头钻孔,开孔前用“两点法”地锚固定,用角度尺和地质罗盘校正钻机立轴
第1段灌浆结束后进行孔口管埋设,埋入基岩深度2m,孔口管采用73mm的无缝钢管
钻孔测斜选用KXP-Ⅰ型测斜仪,一般每10m测1次
钻孔冲洗与简易压水:采用高压水脉动冲洗,冲洗时间不少于30min,回清水10min
灌浆前均进行简易压水试验,压水压力1
制浆与检测:采用集中制浆,分部位供浆,浆液经3台湿磨机串联磨制后送入搅拌桶,外加剂为UNF-5型高效减水剂,掺量7%
浆液浓度采用标准漏斗粘度计检测,要求漏斗粘度小于30s;细度主要采用沉降法,用激光粒度仪校核,要求每10t水泥检测1次
自动记录:灌浆记录全部采用自动记录仪,自动记录仪为长江科学院GJY-Ⅲ型和湖南力合LHGY-2000型
灌浆压力控制:在施工过程中为了避免抬动破坏,建立了注入率与最大灌浆压力的关系
帷幕灌浆主要技术指标坝基渗控设计采用常规防渗排水与封闭抽排相结合的方案
孔深与段长:孔深按H≥1/3h+c与深入相对不透水岩体顶板以下5m控制,同时要求终孔段应满足透水率≤1Lu、单耗q≤20kg/m,否则自动加深;灌浆段长第一段2m,第二段1m,第三段2m,以下各段5m
灌浆压力:设计灌浆压力按不小于1
5倍坝前水头考虑,灌浆压力值见下表1:3
灌浆材料与浆液配比:灌浆材料采用湿磨细水泥
