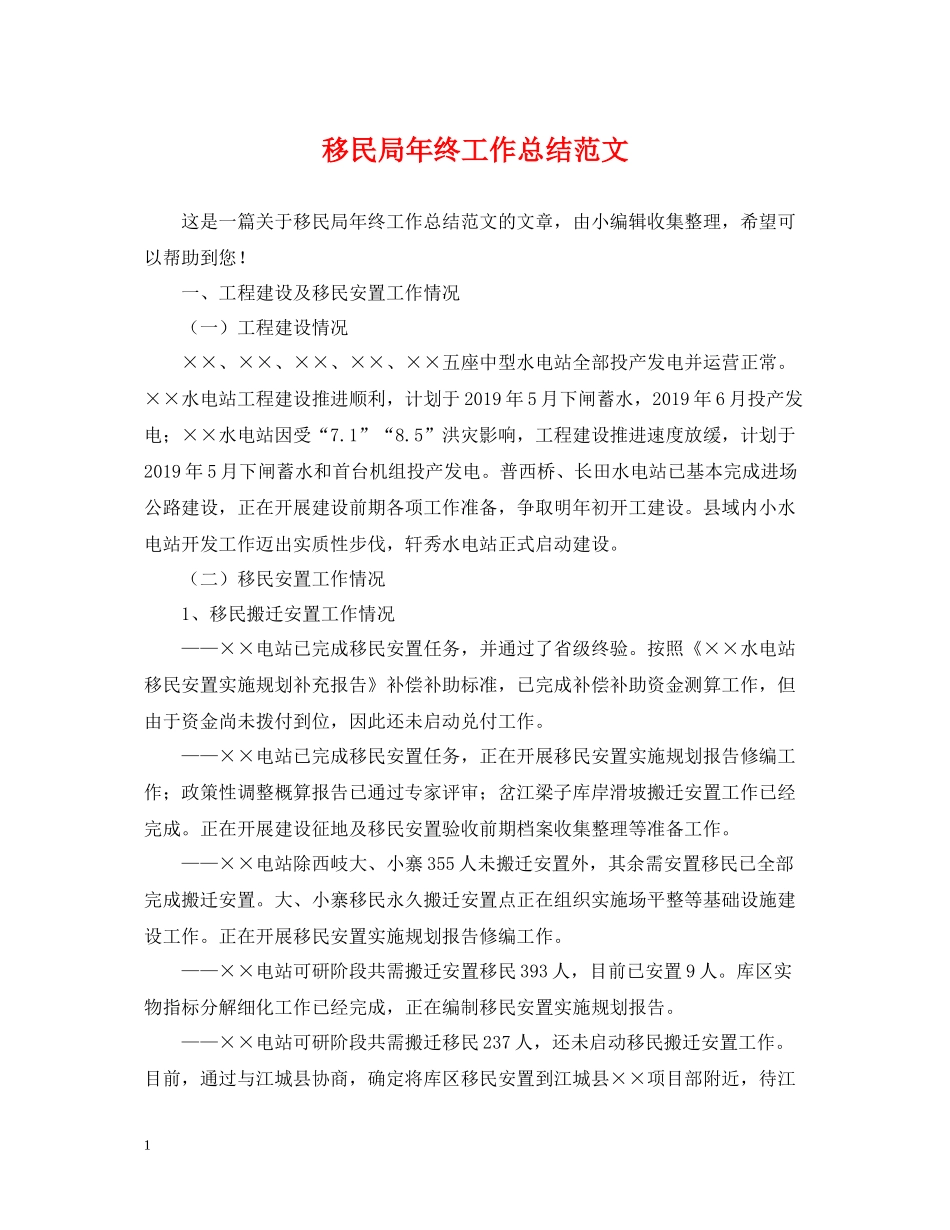

移民局年终工作总结范文这是一篇关于移民局年终工作总结范文的文章,由小编辑收集整理,希望可以帮助到您
一、工程建设及移民安置工作情况(一)工程建设情况××、××、××、××、××五座中型水电站全部投产发电并运营正常
××水电站工程建设推进顺利,计划于2019年5月下闸蓄水,2019年6月投产发电;××水电站因受“7
5”洪灾影响,工程建设推进速度放缓,计划于2019年5月下闸蓄水和首台机组投产发电
普西桥、长田水电站已基本完成进场公路建设,正在开展建设前期各项工作准备,争取明年初开工建设
县域内小水电站开发工作迈出实质性步伐,轩秀水电站正式启动建设
(二)移民安置工作情况1、移民搬迁安置工作情况——××电站已完成移民安置任务,并通过了省级终验
按照《××水电站移民安置实施规划补充报告》补偿补助标准,已完成补偿补助资金测算工作,但由于资金尚未拨付到位,因此还未启动兑付工作
——××电站已完成移民安置任务,正在开展移民安置实施规划报告修编工作;政策性调整概算报告已通过专家评审;岔江梁子库岸滑坡搬迁安置工作已经完成
正在开展建设征地及移民安置验收前期档案收集整理等准备工作
——××电站除西岐大、小寨355人未搬迁安置外,其余需安置移民已全部完成搬迁安置
大、小寨移民永久搬迁安置点正在组织实施场平整等基础设施建设工作
正在开展移民安置实施规划报告修编工作
——××电站可研阶段共需搬迁安置移民393人,目前已安置9人
库区实物指标分解细化工作已经完成,正在编制移民安置实施规划报告
——××电站可研阶段共需搬迁移民237人,还未启动移民搬迁安置工作
