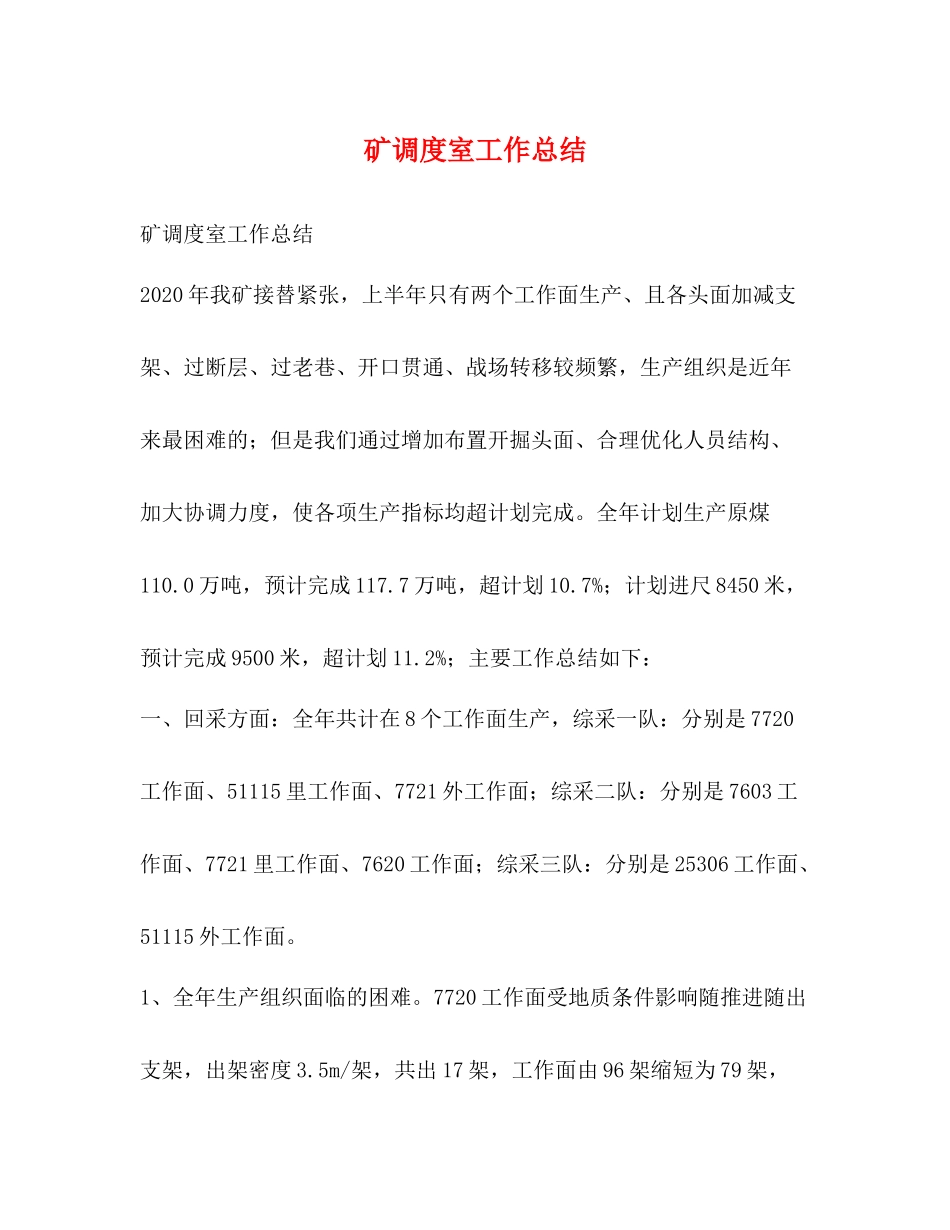

矿调度室工作总结矿调度室工作总结2020年我矿接替紧张,上半年只有两个工作面生产、且各头面加减支架、过断层、过老巷、开口贯通、战场转移较频繁,生产组织是近年来最困难的;但是我们通过增加布置开掘头面、合理优化人员结构、加大协调力度,使各项生产指标均超计划完成
全年计划生产原煤110
0万吨,预计完成117
7万吨,超计划10
7%;计划进尺8450米,预计完成9500米,超计划11
2%;主要工作总结如下:一、回采方面:全年共计在8个工作面生产,综采一队:分别是7720工作面、51115里工作面、7721外工作面;综采二队:分别是7603工作面、7721里工作面、7620工作面;综采三队:分别是25306工作面、51115外工作面
1、全年生产组织面临的困难
7720工作面受地质条件影响随推进随出支架,出架密度3
5m/架,共出17架,工作面由96架缩短为79架,此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

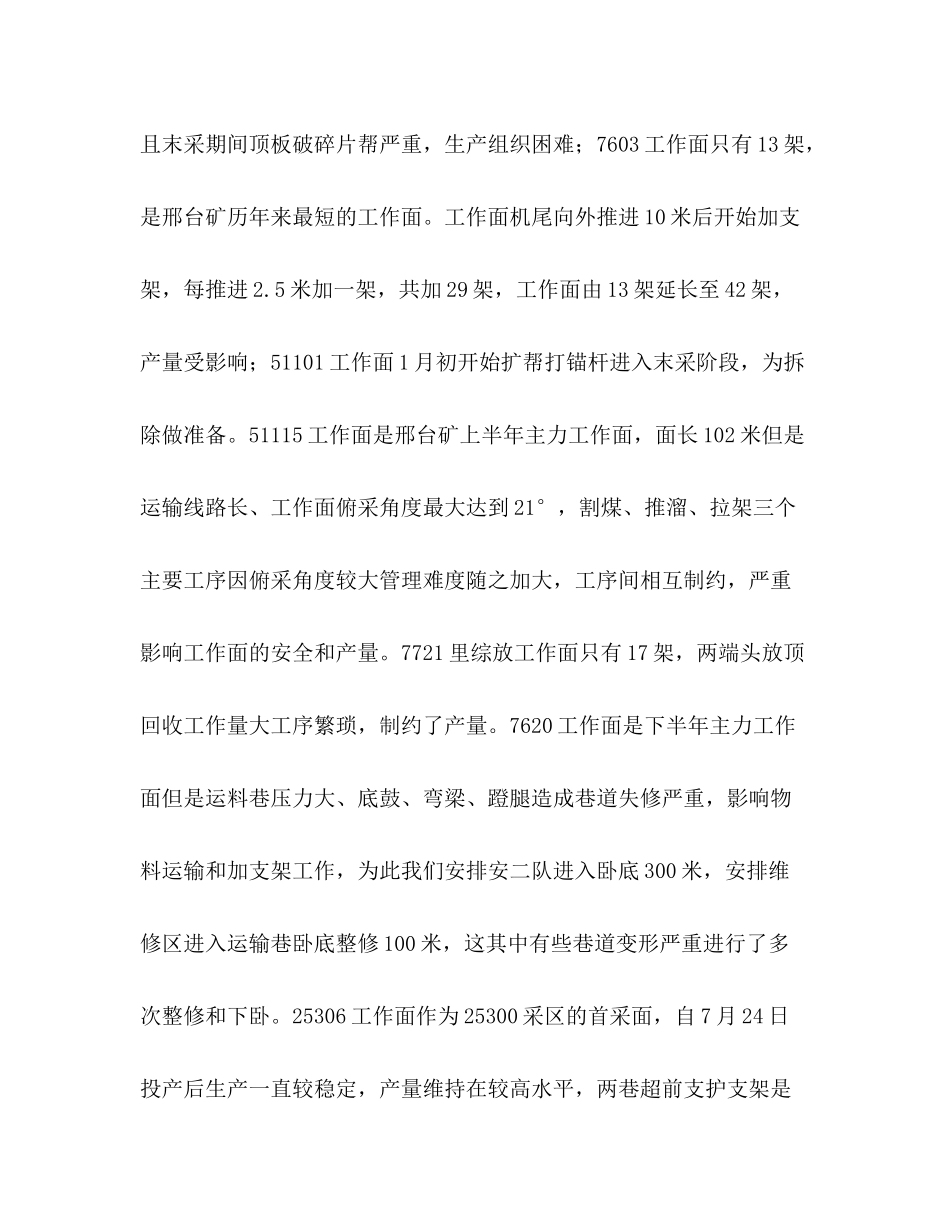

且末采期间顶板破碎片帮严重,生产组织困难;7603工作面只有13架,是邢台矿历年来最短的工作面
工作面机尾向外推进10米后开始加支架,每推进2
5米加一架,共加29架,工作面由13架延长至42架,产量受影响;51101工作面1月初开始扩帮打锚杆进入末采阶段,为拆除做准备
51115工作面是邢台矿上半年主力工作面,面长102米但是运输线路长、工作面俯采角度最大达到21°,割煤、推溜、拉架三个主要工序因俯采角度较大管理难度随之加大,工序间相互制约,严重影响工作面的安全和产量
7721里综放工作面只有17架,两端头放顶回收工作量大工序繁琐,制约了产量

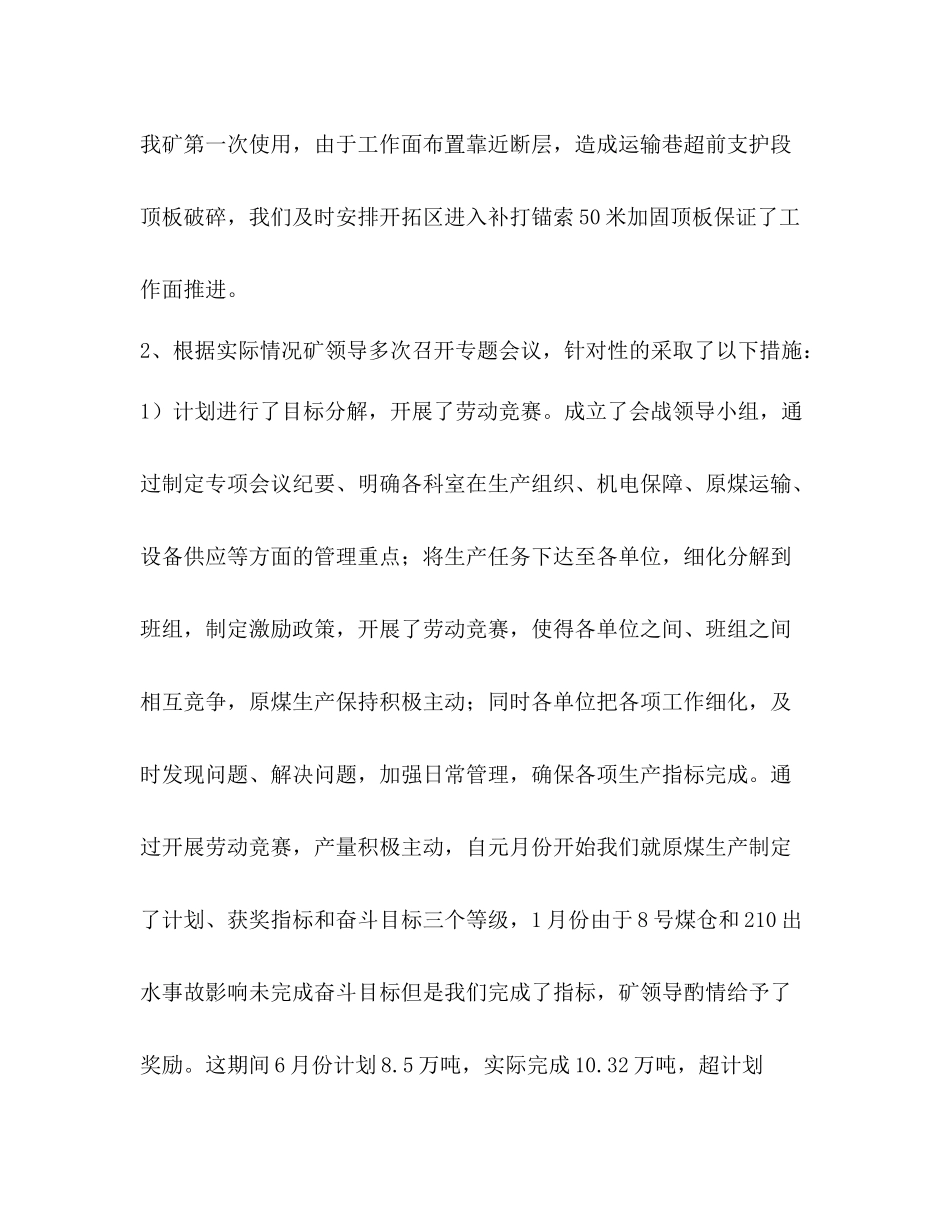

7620工作面是下半年主力工作面但是运料巷压力大、底鼓、弯梁、蹬腿造成巷道失修严重,影响物料运输和加支架工作,为此我们安排安二队进入卧底300米,安排维修区进入运输巷卧底整修100米,这其中有些
