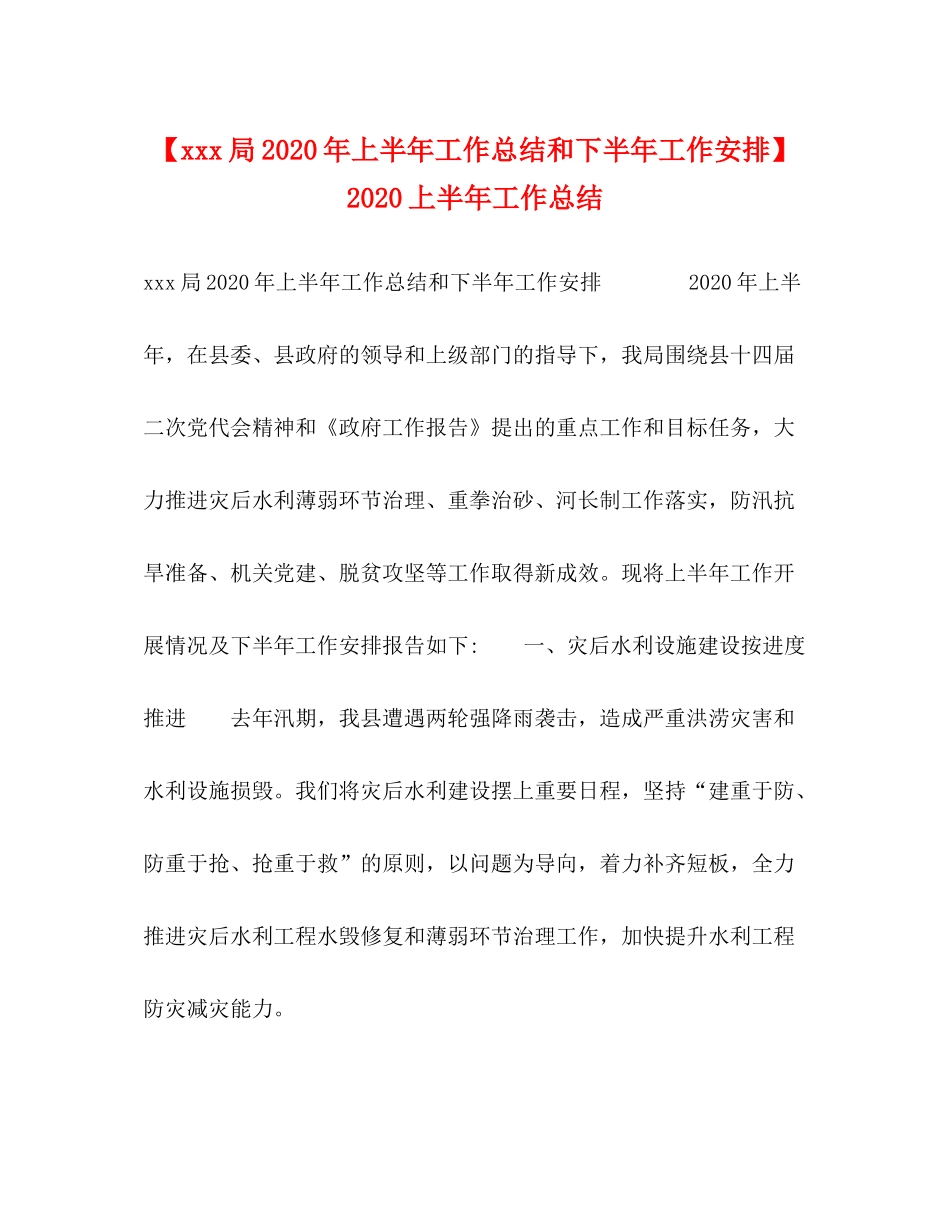

【xxx局2020年上半年工作总结和下半年工作安排】2020上半年工作总结xxx局2020年上半年工作总结和下半年工作安排2020年上半年,在县委、县政府的领导和上级部门的指导下,我局围绕县十四届二次党代会精神和《政府工作报告》提出的重点工作和目标任务,大力推进灾后水利薄弱环节治理、重拳治砂、河长制工作落实,防汛抗旱准备、机关党建、脱贫攻坚等工作取得新成效
现将上半年工作开展情况及下半年工作安排报告如下:一、灾后水利设施建设按进度推进去年汛期,我县遭遇两轮强降雨袭击,造成严重洪涝灾害和水利设施损毁
我们将灾后水利建设摆上重要日程,坚持“建重于防、防重于抢、抢重于救”的原则,以问题为导向,着力补齐短板,全力推进灾后水利工程水毁修复和薄弱环节治理工作,加快提升水利工程防灾减灾能力
此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

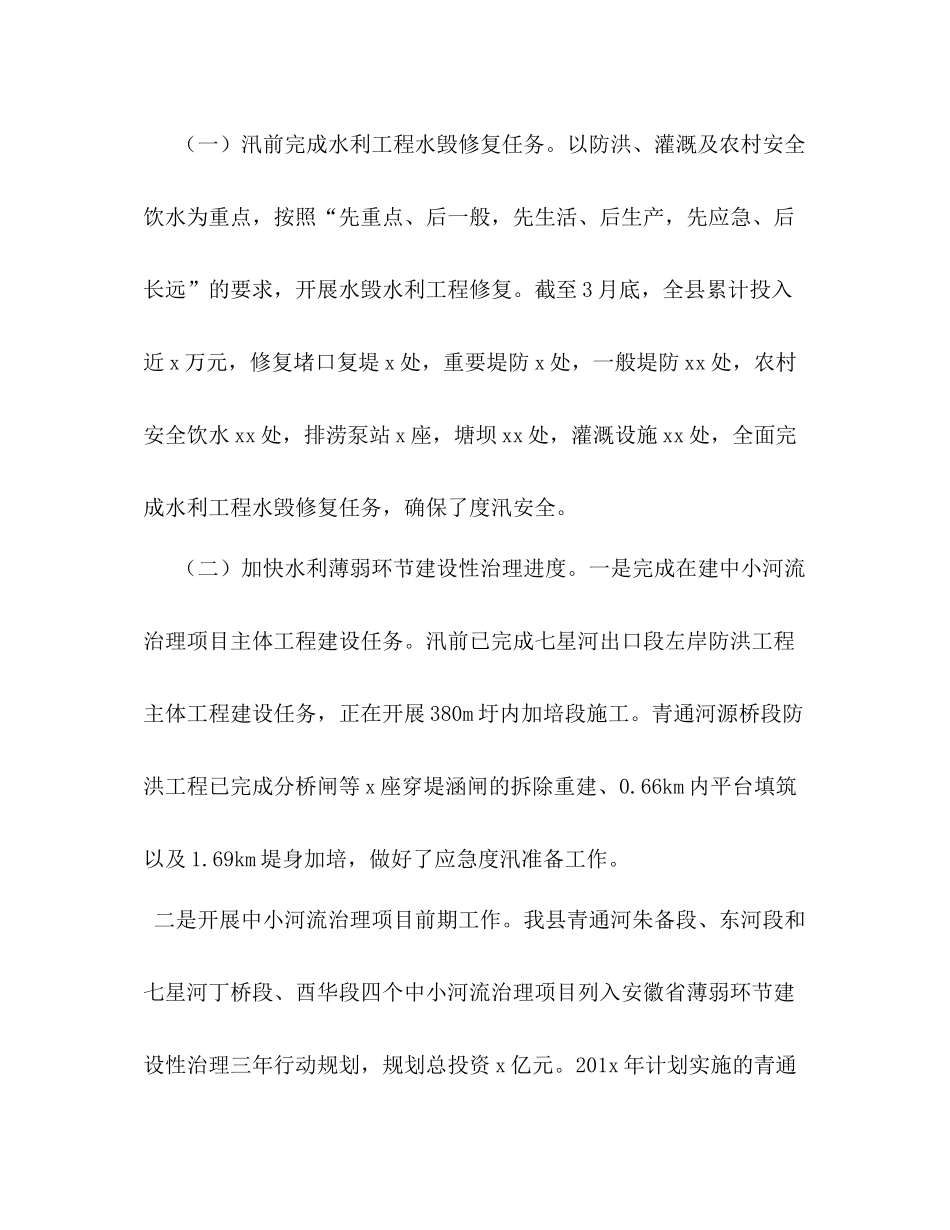

(一)汛前完成水利工程水毁修复任务
以防洪、灌溉及农村安全饮水为重点,按照“先重点、后一般,先生活、后生产,先应急、后长远”的要求,开展水毁水利工程修复
截至3月底,全县累计投入近x万元,修复堵口复堤x处,重要堤防x处,一般堤防xx处,农村安全饮水xx处,排涝泵站x座,塘坝xx处,灌溉设施xx处,全面完成水利工程水毁修复任务,确保了度汛安全
(二)加快水利薄弱环节建设性治理进度
一是完成在建中小河流治理项目主体工程建设任务
汛前已完成七星河出口段左岸防洪工程主体工程建设任务,正在开展380m圩内加培段施工
青通河源桥段防洪工程已完成分桥闸等x座穿堤涵闸的拆除重建、0
66km内平台填筑以及1
69km堤身加培,做好了应急度汛准备工作
二是开展中小河流治理项目前期工作

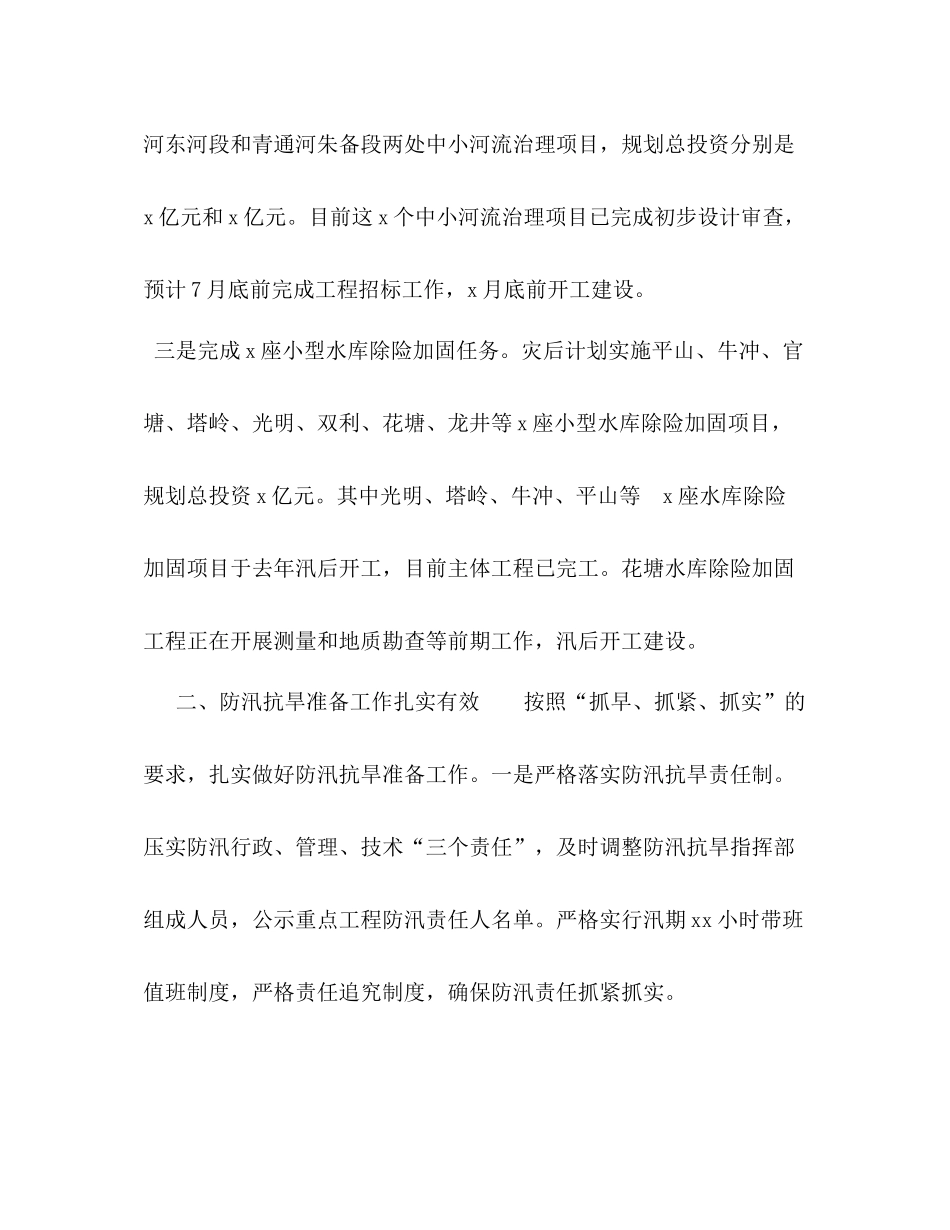

我县青通河朱备段、东河段和七星河丁桥段、酉华段四个中小河流治理项目列入安徽省薄弱环节建设性治理三年行动规划,规划总投资x亿元
201x年计划实施的青通此资料
