第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页锚杆及土钉墙监理细则一、专业工程特点(一)本分项工程特征及工程量(二)本分项工程相关的工程地质物征二、编制依据(一)国家颁布的有关法律、行政法规,建设部(或专业部门)规章及省、市的地方性法规、规章
(二)工程承发包合同(施工合同)和协议、工程建设监理合同;(三)设计施工图纸和地质勘察报告;(四)《监理规划》;(五)《锚杆及土钉墙施工组织设计》;(六)现行的施工、工程质量验收标准、规范;1
本分项工程的施工执行标准为承包单位制定了不低于相应国宛、行业标准的企业标准;2
按照合同约定及建标[2002]212号《建设部关于贯彻执行建筑工程勘察设计及施工质量验收规范若干问题的通知》,本分项工程的施工质量验收规范为:3
GB50300-2001《建筑工程施工质量验收统一标准》4
GB50202-2002《建筑地基基础工程施工质量验收规范》三、监理工作流程本分项工程质量控制流程详见图4-1

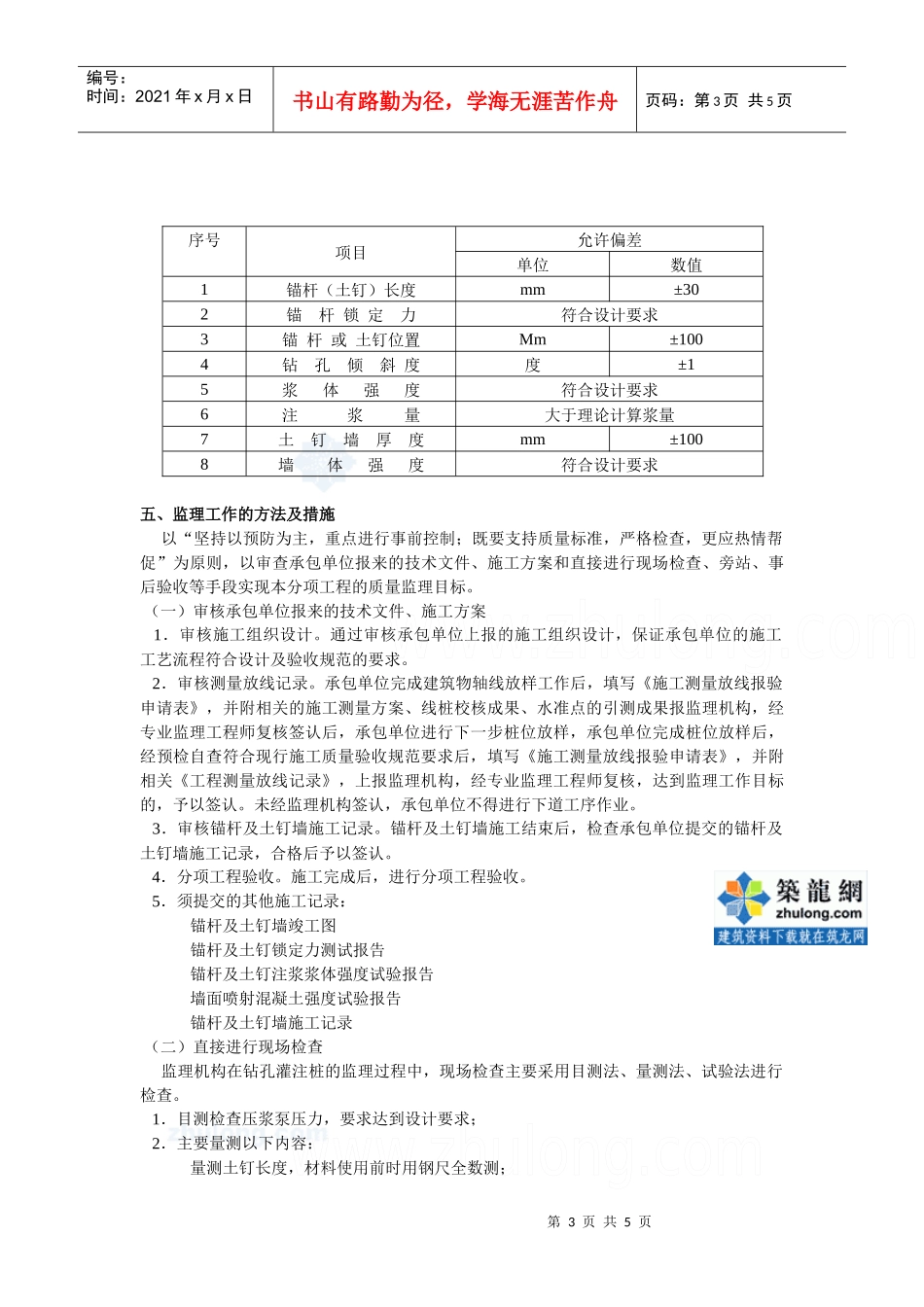

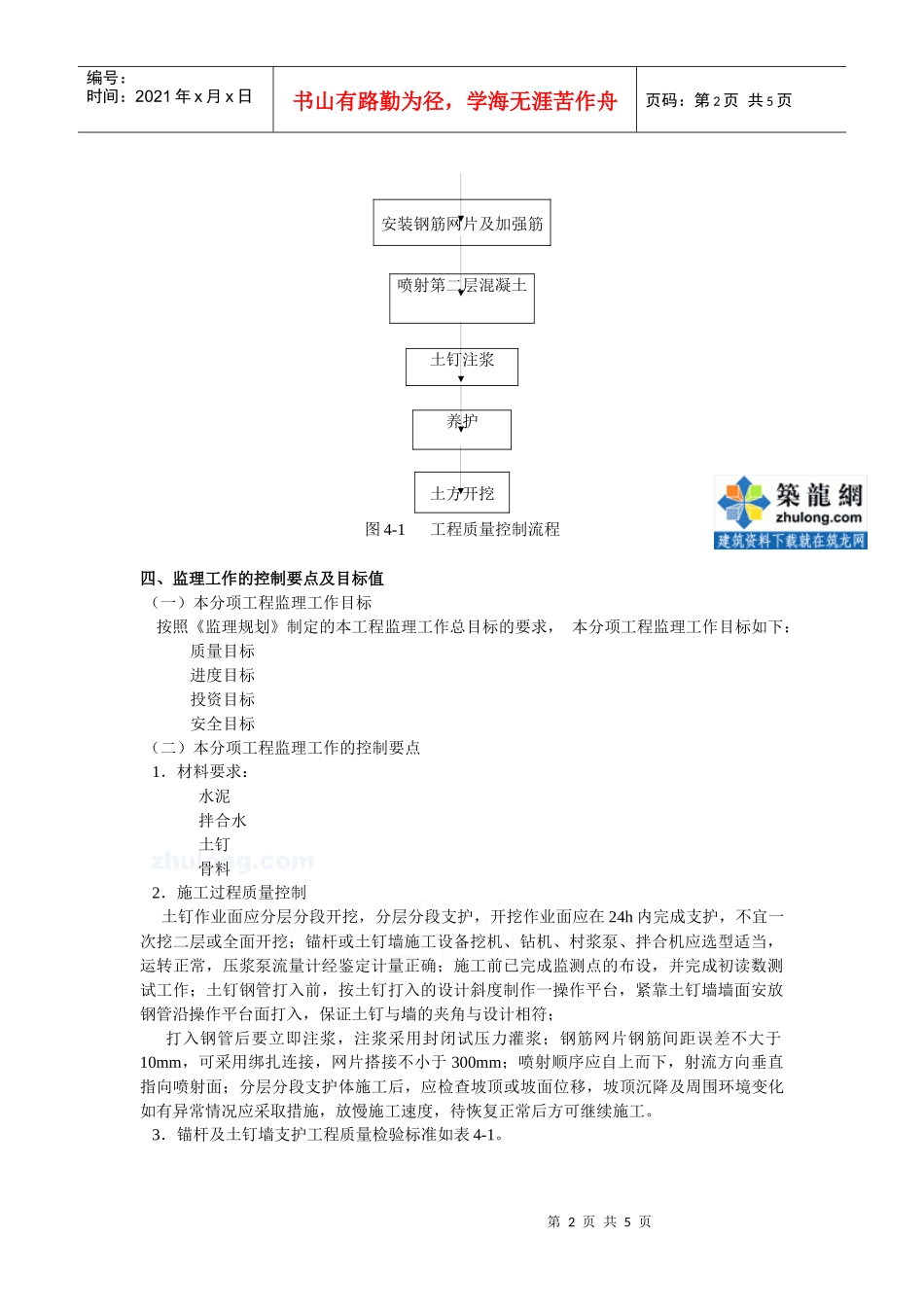

放线原材料进场钢筋网片加工开挖土钉施工工作面喷射第一层混凝土土钉入土第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页图4-1工程质量控制流程四、监理工作的控制要点及目标值(一)本分项工程监理工作目标按照《监理规划》制定的本工程监理工作总目标的要求,本分项工程监理工作目标如下:质量目标进度目标投资目标安全目标(二)本分项工程监理工作的控制要点1.材料要求:水泥拌合水土钉骨料2.施工过程质量控制土钉作业面应分层分段开挖,分层分段支护,开挖作业面应在24h内完成支护,不宜一次挖二层或全面开挖;锚杆或土钉墙施工设备挖机、钻机、村浆泵、拌合机应选型适当,运转正常,压浆泵流量计经鉴定计量正确;施工前已完成监测点的布设,并完成初读数测试工作;土钉钢管打入前,按土钉打入的设
