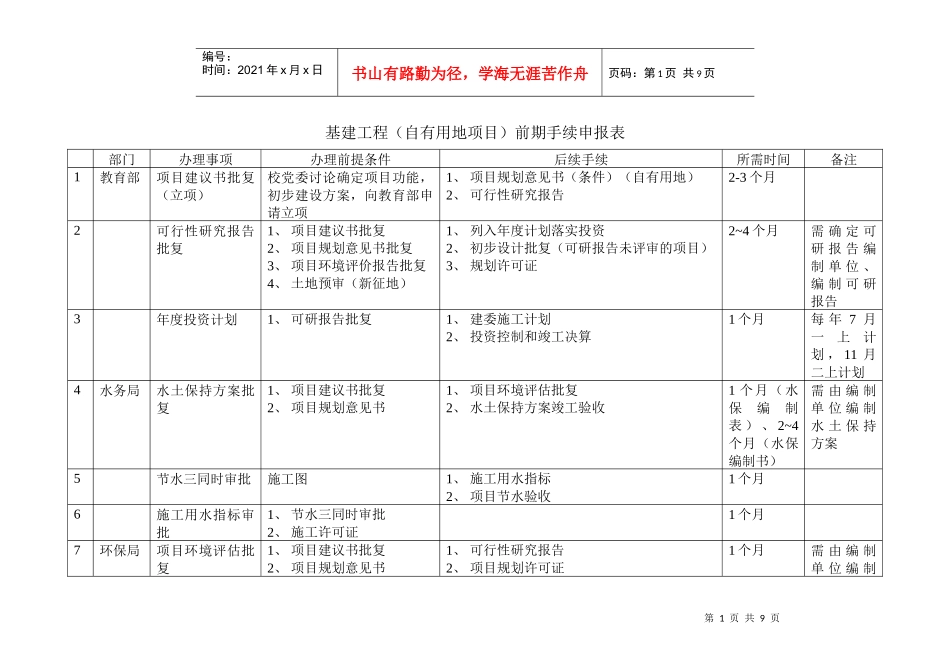

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页基建工程(自有用地项目)前期手续申报表部门办理事项办理前提条件后续手续所需时间备注1教育部项目建议书批复(立项)校党委讨论确定项目功能,初步建设方案,向教育部申请立项1、项目规划意见书(条件)(自有用地)2、可行性研究报告2-3个月2可行性研究报告批复1、项目建议书批复2、项目规划意见书批复3、项目环境评价报告批复4、土地预审(新征地)1、列入年度计划落实投资2、初步设计批复(可研报告未评审的项目)3、规划许可证2~4个月需确定可研报告编制单位、编制可研报告3年度投资计划1、可研报告批复1、建委施工计划2、投资控制和竣工决算1个月每年7月一上计划,11月二上计划4水务局水土保持方案批复1、项目建议书批复2、项目规划意见书1、项目环境评估批复2、水土保持方案竣工验收1个月(水保编制表)、2~4个月(水保编制书)需由编制单位编制水土保持方案5节水三同时审批施工图1、施工用水指标2、项目节水验收1个月6施工用水指标审批1、节水三同时审批2、施工许可证1个月7环保局项目环境评估批复1、项目建议书批复2、项目规划意见书1、可行性研究报告2、项目规划许可证1个月需由编制单位编制第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页3、水土保持方案批复项目环境影响评估报告8消防局项目消防审批1、项目可研报告批复2、项目规划许可证3、施工图1、施工许可证2、消防竣工验收1~2个月施工图完成9园林绿化局绿化审批意见1、项目建议书批复2、项目规划意见复函3、绿化报批图1、项目规划许可证1个月设计方案完成10国土局地类审查1、项目建议书批复2、项目规划意见书3、住建委计划备案4、项目用地测绘地形图1、项目用地预审2~3周自有用地11项目用地预审1、项目建议书批
