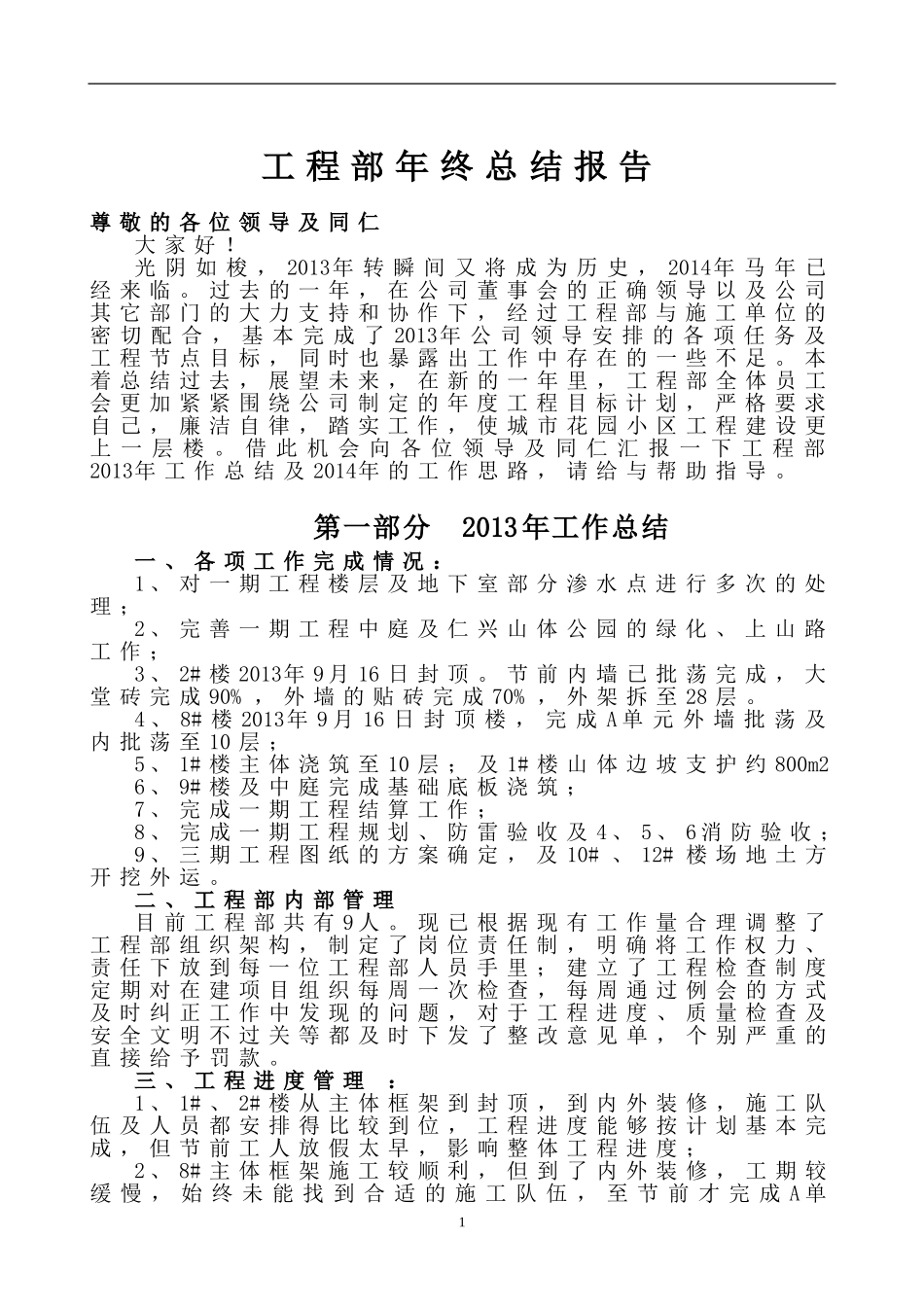

工程部年终总结报告尊敬的各位领导及同仁大家好
光阴如梭,2013年转瞬间又将成为历史,2014年马年已经来临
过去的一年,在公司董事会的正确领导以及公司其它部门的大力支持和协作下,经过工程部与施工单位的密切配合,基本完成了2013年公司领导安排的各项任务及工程节点目标,同时也暴露出工作中存在的一些不足
本着总结过去,展望未来,在新的一年里,工程部全体员工会更加紧紧围绕公司制定的年度工程目标计划,严格要求自己,廉洁自律,踏实工作,使城市花园小区工程建设更上一层楼
借此机会向各位领导及同仁汇报一下工程部2013年工作总结及2014年的工作思路,请给与帮助指导
第一部分2013年工作总结一、各项工作完成情况:1、对一期工程楼层及地下室部分渗水点进行多次的处理;2、完善一期工程中庭及仁兴山体公园的绿化、上山路工作;3、2#楼2013年9月16日封顶
节前内墙已批荡完成,大堂砖完成90%,外墙的贴砖完成70%,外架拆至28层
4、8#楼2013年9月16日封顶楼,完成A单元外墙批荡及内批荡至10层;5、1#楼主体浇筑至10层;及1#楼山体边坡支护约800m26、9#楼及中庭完成基础底板浇筑;7、完成一期工程结算工作;8、完成一期工程规划、防雷验收及4、5、6消防验收;9、三期工程图纸的方案确定,及10#、12#楼场地土方开挖外运
二、工程部内部管理目前工程部共有9人
现已根据现有工作量合理调整了工程部组织架构,制定了岗位责任制,明确将工作权力、责任下放到每一位工程部人员手里;建立了工程检查制度定期对在建项目组织每周一次检查,每周通过例会的方式及时纠正工作中发现的问题,对于工程进度、质量检查及安全文明不过关等都及时下发了整改意见单,个别严重的直接给予罚款
三、工程进度管理:1、1#、2#楼从主体框架到封顶,到内外装修,施工队伍及人员都安排得比较到位,工程进度能够按计划基本完成,但节前工
