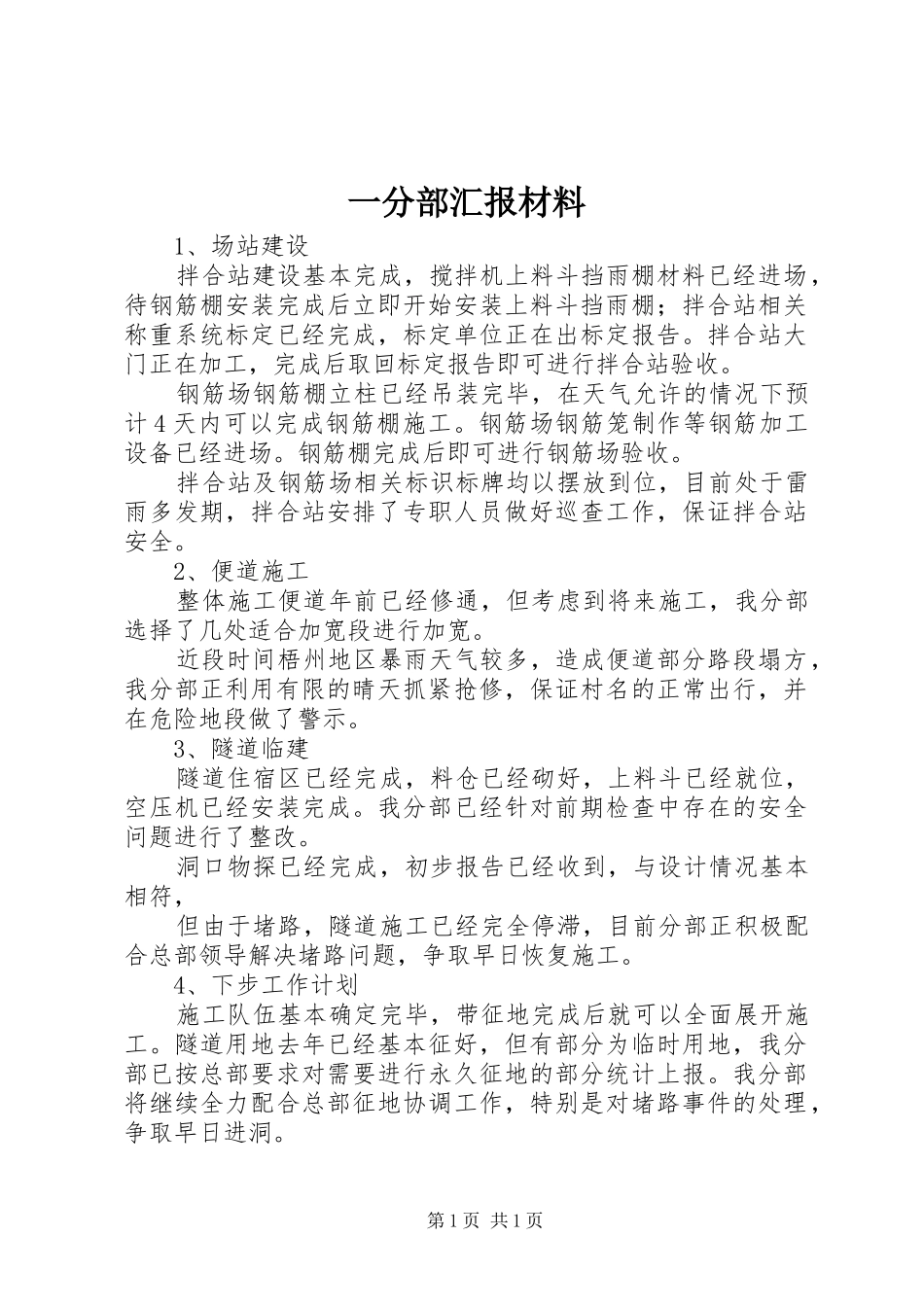

一分部汇报材料1、场站建设拌合站建设基本完成,搅拌机上料斗挡雨棚材料已经进场,待钢筋棚安装完成后立即开始安装上料斗挡雨棚;拌合站相关称重系统标定已经完成,标定单位正在出标定报告。拌合站大门正在加工,完成后取回标定报告即可进行拌合站验收。钢筋场钢筋棚立柱已经吊装完毕,在天气允许的情况下预计4天内可以完成钢筋棚施工。钢筋场钢筋笼制作等钢筋加工设备已经进场。钢筋棚完成后即可进行钢筋场验收。拌合站及钢筋场相关标识标牌均以摆放到位,目前处于雷雨多发期,拌合站安排了专职人员做好巡查工作,保证拌合站安全。2、便道施工整体施工便道年前已经修通,但考虑到将来施工,我分部选择了几处适合加宽段进行加宽。近段时间梧州地区暴雨天气较多,造成便道部分路段塌方,我分部正利用有限的晴天抓紧抢修,保证村名的正常出行,并在危险地段做了警示。3、隧道临建隧道住宿区已经完成,料仓已经砌好,上料斗已经就位,空压机已经安装完成。我分部已经针对前期检查中存在的安全问题进行了整改。洞口物探已经完成,初步报告已经收到,与设计情况基本相符,但由于堵路,隧道施工已经完全停滞,目前分部正积极配合总部领导解决堵路问题,争取早日恢复施工。4、下步工作计划施工队伍基本确定完毕,带征地完成后就可以全面展开施工。隧道用地去年已经基本征好,但有部分为临时用地,我分部已按总部要求对需要进行永久征地的部分统计上报。我分部将继续全力配合总部征地协调工作,特别是对堵路事件的处理,争取早日进洞。第1页共1页
