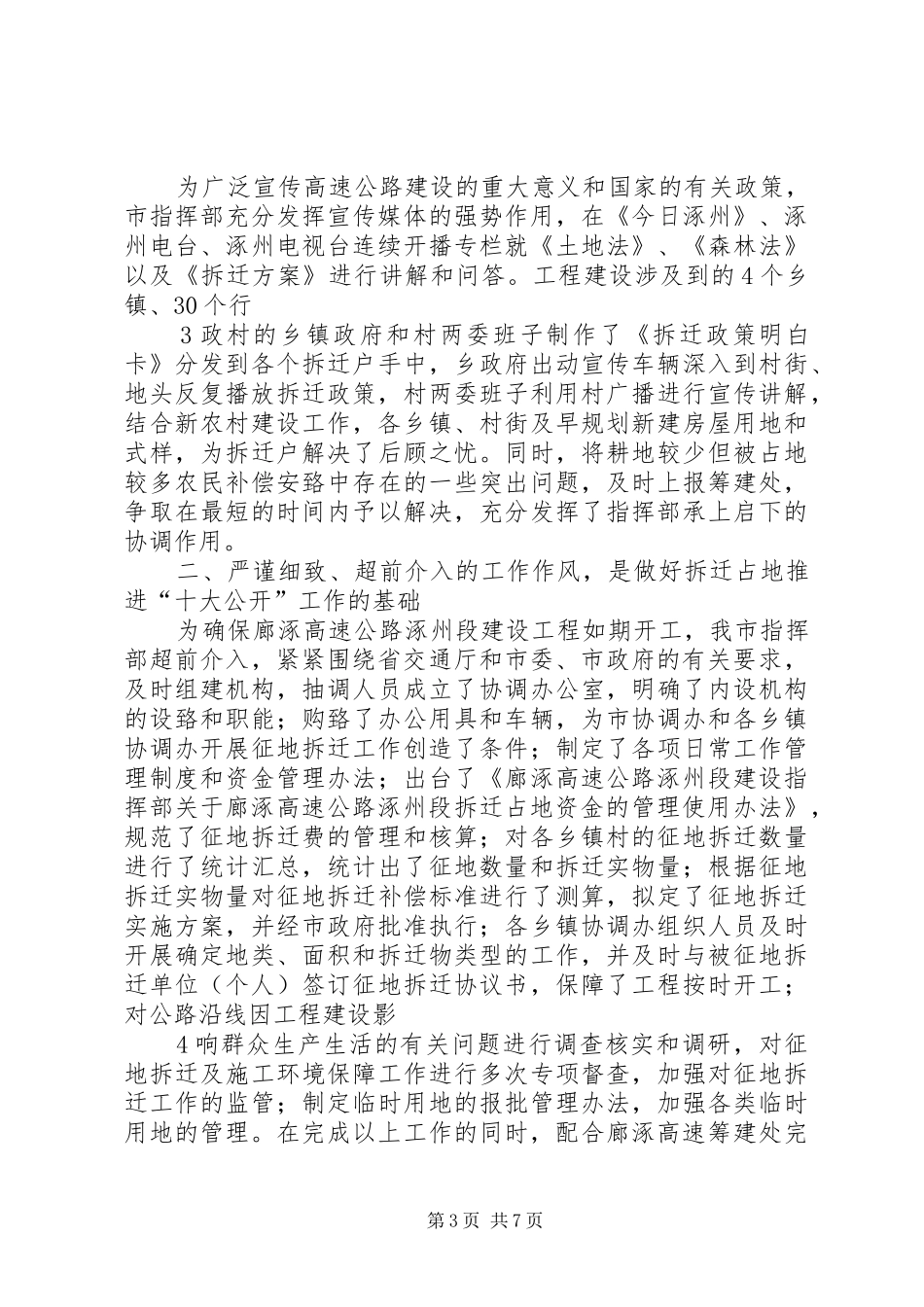

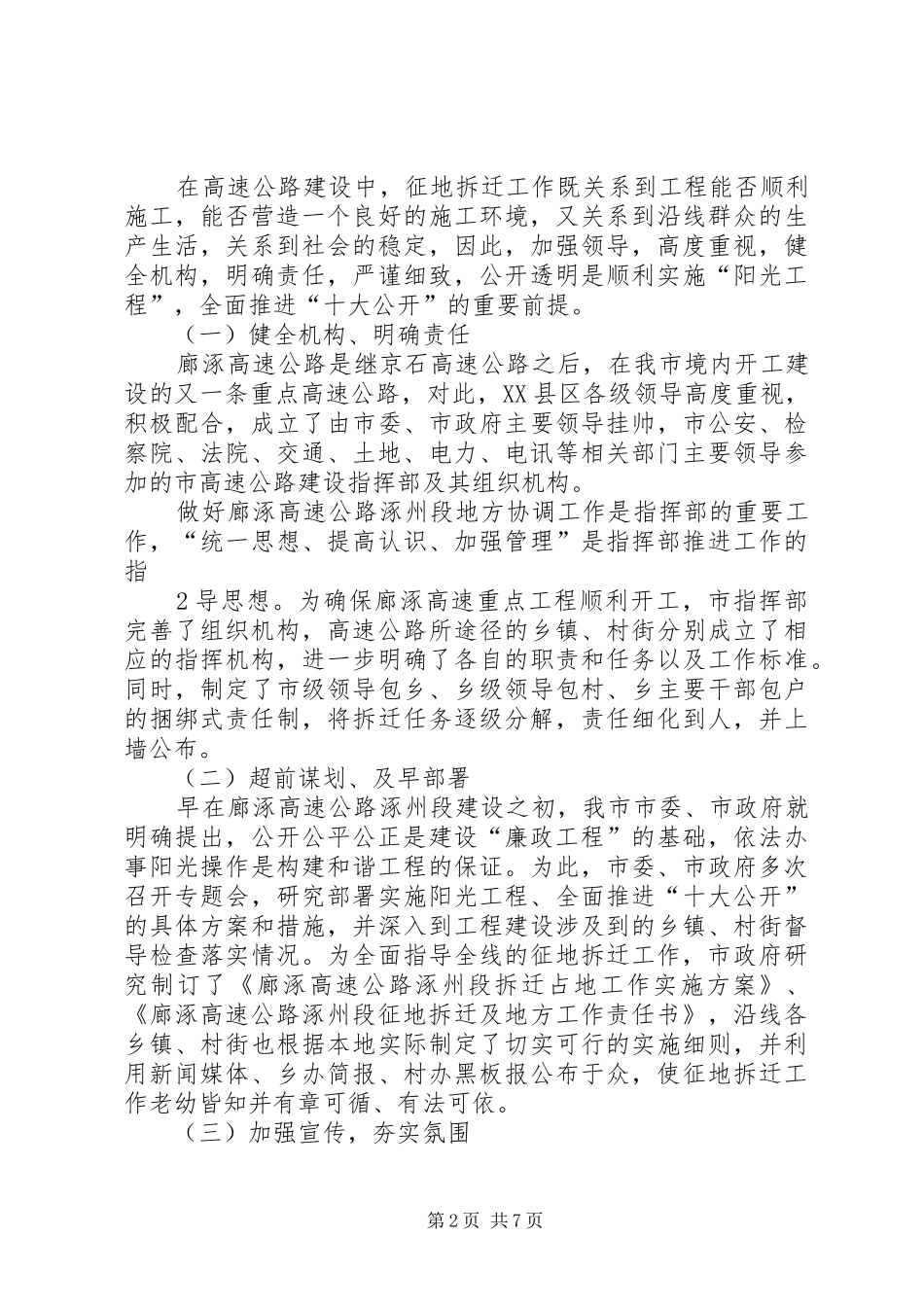

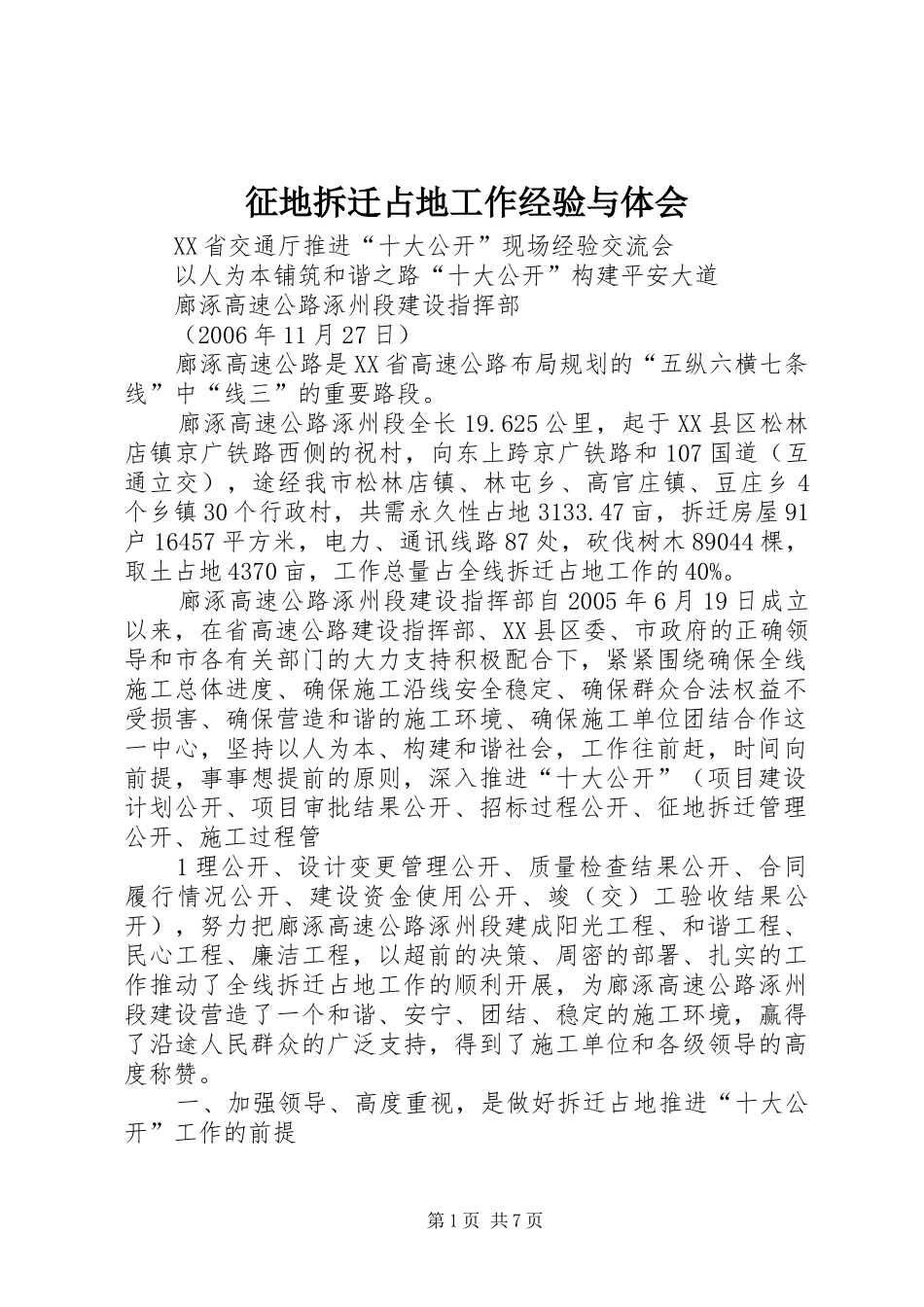

征地拆迁占地工作经验与体会XX省交通厅推进“十大公开”现场经验交流会以人为本铺筑和谐之路“十大公开”构建平安大道廊涿高速公路涿州段建设指挥部(2006年11月27日)廊涿高速公路是XX省高速公路布局规划的“五纵六横七条线”中“线三”的重要路段
廊涿高速公路涿州段全长19
625公里,起于XX县区松林店镇京广铁路西侧的祝村,向东上跨京广铁路和107国道(互通立交),途经我市松林店镇、林屯乡、高官庄镇、豆庄乡4个乡镇30个行政村,共需永久性占地3133
47亩,拆迁房屋91户16457平方米,电力、通讯线路87处,砍伐树木89044棵,取土占地4370亩,工作总量占全线拆迁占地工作的40%
廊涿高速公路涿州段建设指挥部自2005年6月19日成立以来,在省高速公路建设指挥部、XX县区委、市政府的正确领导和市各有关部门的大力支持积极配合下,紧紧围绕确保全线施工总体进度、确保施工沿线安全稳定、确保群众合法权益不受损害、确保营造和谐的施工环境、确保施工单位团结合作这一中心,坚持以人为本、构建和谐社会,工作往前赶,时间向前提,事事想提前的原则,深入推进“十大公开”(项目建设计划公开、项目审批结果公开、招标过程公开、征地拆迁管理公开、施工过程管1理公开、设计变更管理公开、质量检查结果公开、合同履行情况公开、建设资金使用公开、竣(交)工验收结果公开),努力把廊涿高速公路涿州段建成阳光工程、和谐工程、民心工程、廉洁工程,以超前的决策、周密的部署、扎实的工作推动了全线拆迁占地工作的顺利开展,为廊涿高速公路涿州段建设营造了一个和谐、安宁、团结、稳定的施工环境,赢得了沿途人民群众的广泛支持,得到了施工单位和各级领导的高度称赞
一、加强领导、高度重视,是做好拆迁占地推进“十大公开”工作的前提第1页共7页在高速公路建设中,征地拆迁工作既关系到工程能否顺利施工,能否营造一个良好的施工环境,又关系到沿线群众
